案例5【背景资料】某公司承建一座桥梁工程,双向六车道,桥面宽度32m,双幅布置。主桥上部结构为4联3x40m现浇预应力混凝土连续箱梁,下部结构为花瓶式混凝土双柱墩。桥位地质土主要为砂性黏土,桥梁横断面构造如图5-1所示。施工过程发生如下事件:事件一:项目部编制了上部结构专项施工方案,支架采用贝雷桁架一型钢组合体系,主要构件包括钢管、支撑架(H)、工字钢横梁、槽钢连接件、箱梁翼板模板支撑杆件、卸落装置、贝雷桁架等;专项施工方案对支架体系的强度进行验算,现浇预应力混凝土连续箱梁支架临时支墩横断面构造如图5-2所示图 5-2 现浇预应力混凝土连续箱梁支架临时支墩横断面构造示意图事件二:上部结构施工前,项目部组织召开安全生产教育培训会,参加会议的有项目负责人、项目技术负责人、施工员.专职安全员、特种作业人员等相关人员,会议期间同时进行考核。事件三:支架搭设完成后,项目部按规定进行支架预压,同时开展支架预压监测,结果显示沉降量超过规范规定限值,判定支架预压不合格。项目部对支架不合格的原因进行分析,并完成整改。事件四:在支架搭设和模板安装过程中,现场作业人员做好自身安全防护措施。为确保作业人员在平台上的安全,在平台上铺设符合规范要求的脚手板,为防止高空物件坠落造成伤害事件,在作业平台下及架体外侧采取安全防护措施。【问题】1.结合事件一,写出图5-2中构件A、B、C、D的名称。2.事件一中,支架受力除了强度验算外还需验算哪些指标?3.写出事件二中上部结构施工涉及的特种作业人员名称。4.写出事件三中支架预压不合格的可能原因。5.事件四中,作业人员应做好哪些自身安全防护措施。6.事件四中,写出作业平台上脚手板铺设的相关要求;作业平台下及架体外侧应采取什么安全防护措施。
发布时间:2026年01月27日 11:20 中迅网校 阅读量:129

案例5【背景资料】

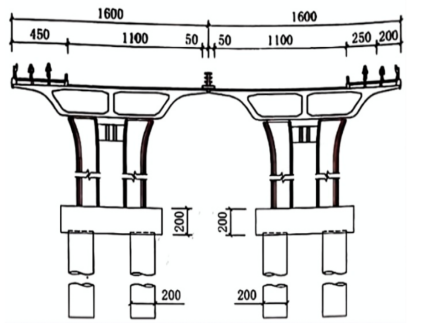

某公司承建一座桥梁工程,双向六车道,桥面宽度32m,双幅布置。主桥上部结构为4联3x40m现浇预应力混凝土连续箱梁,下部结构为花瓶式混凝土双柱墩。桥位地质土主要为砂性黏土,桥梁横断面构造如图5-1所示。

施工过程发生如下事件:

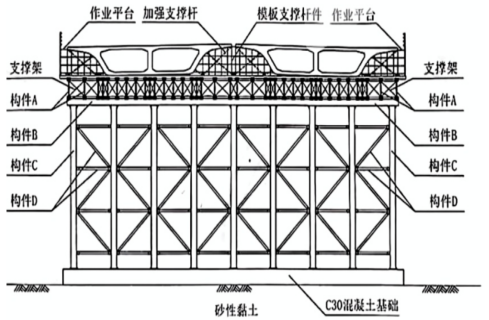

事件一:项目部编制了上部结构专项施工方案,支架采用贝雷桁架一型钢组合体系,主要构件包括钢管、支撑架(H)、工字钢横梁、槽钢连接件、箱梁翼板模板支撑杆件、卸落装置、贝雷桁架等;专项施工方案对支架体系的强度进行验算,现浇预应力混凝土连续箱梁支架临时支墩横断面构造如图5-2所示

图 5-2 现浇预应力混凝土连续箱梁支架临时支墩横断面构造示意图
事件二:上部结构施工前,项目部组织召开安全生产教育培训会,参加会议的有项目负责人、项目技术负责人、施工员.专职安全员、特种作业人员等相关人员,会议期间同时进行考核。
事件三:支架搭设完成后,项目部按规定进行支架预压,同时开展支架预压监测,结果显示沉降量超过规范规定限值,判定支架预压不合格。项目部对支架不合格的原因进行分析,并完成整改。
事件四:在支架搭设和模板安装过程中,现场作业人员做好自身安全防护措施。为确保作业人员在平台上的安全,在平台上铺设符合规范要求的脚手板,为防止高空物件坠落造成伤害事件,在作业平台下及架体外侧采取安全防护措施。
【问题】
1.结合事件一,写出图5-2中构件A、B、C、D的名称。
2.事件一中,支架受力除了强度验算外还需验算哪些指标?
3.写出事件二中上部结构施工涉及的特种作业人员名称。
4.写出事件三中支架预压不合格的可能原因。
5.事件四中,作业人员应做好哪些自身安全防护措施。
6.事件四中,写出作业平台上脚手板铺设的相关要求;作业平台下及架体外侧应采取什么安全防护措施。
