背景:某三级公路,起讫桩号为K0+000~K5+300,双向两车道,路面结构形式为水泥混凝土路面。由于当地旅游经济的发展,此三级公路已发展为重要的旅游支线公路。通车10年后,路面发生局部网状开裂、纵向裂缝等病害。具有相应检测资质的检测单位采用探地雷达、(C)对水泥混凝土板的脱空和结构层的均匀情况、路面承载能力进行检测评估。设计单位根据检测评估结果对该路段进行路面改造方案设计。经专家会讨论,改造路面的结构形式决定采用原水泥混凝土路面破碎后加铺沥青混凝土面层的路面结构形式,如图4所示。施工中发生如下事件:事件1:改造路段中的K1+000~K1+600为滑坡、落石等不良地质路段,施工单位针对此路段的边坡防护编制了专项施工方案,并组织专家对边坡专项施工方案进行了论证。事件2:施工单位对破碎后的水泥混凝土路面采用Z型压路机振动压实2~3遍,测标高并进行级配碎石调平,检测平整度。光轮压路机压实3~4遍,压实速度不超过5km/h。事件3:水泥混凝土路面破碎颗粒粒径满足要求并压实后,施工单位用智能洒布车均匀洒布乳化沥青做透层。洒布施工中发现局部有花白遗漏现象。事件4:沥青混凝土面层铺装后,施工单位会同监理单位对沥青混凝土路面平整度、弯沉值、渗透系数、抗滑(含摩擦系数和构造深度)、中线平面偏位、纵断高程、路面宽度及路面横坡进行了实测。【问题】1.写出图4中A、B以及背景资料中C的名称。2.事件1中,施工单位针对不良地质路段编制的专项施工方案应该包括哪些内容?3.说明事件2中水泥混凝土路面破碎后进行压实的主要作用。4.针对事件3中的花白遗漏处应如何处理?透层油还可选择哪些类型的沥青?5.补充事件4中沥青混凝土面层质量检验的实测项目。
发布时间:2020年05月13日 15:18 中迅网校 阅读量:403

背景:

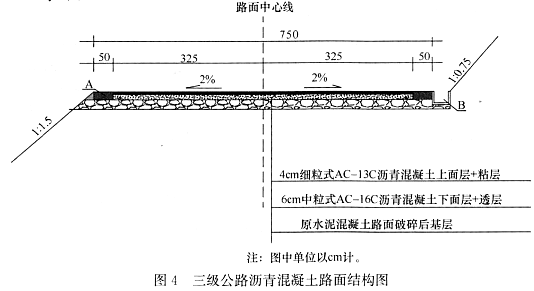

某三级公路,起讫桩号为K0+000~K5+300,双向两车道,路面结构形式为水泥混凝土路面。由于当地旅游经济的发展,此三级公路已发展为重要的旅游支线公路。通车10年后,路面发生局部网状开裂、纵向裂缝等病害。具有相应检测资质的检测单位采用探地雷达、(C)对水泥混凝土板的脱空和结构层的均匀情况、路面承载能力进行检测评估。设计单位根据检测评估结果对该路段进行路面改造方案设计。经专家会讨论,改造路面的结构形式决定采用原水泥混凝土路面破碎后加铺沥青混凝土面层的路面结构形式,如图4所示。施工中发生如下事件:

事件1:改造路段中的K1+000~K1+600为滑坡、落石等不良地质路段,施工单位针对此路段的边坡防护编制了专项施工方案,并组织专家对边坡专项施工方案进行了论证。
事件2:施工单位对破碎后的水泥混凝土路面采用Z型压路机振动压实2~3遍,测标高并进行级配碎石调平,检测平整度。光轮压路机压实3~4遍,压实速度不超过5km/h。
事件3:水泥混凝土路面破碎颗粒粒径满足要求并压实后,施工单位用智能洒布车均匀洒布乳化沥青做透层。洒布施工中发现局部有花白遗漏现象。
事件4:沥青混凝土面层铺装后,施工单位会同监理单位对沥青混凝土路面平整度、弯沉值、渗透系数、抗滑(含摩擦系数和构造深度)、中线平面偏位、纵断高程、路面宽度及路面横坡进行了实测。【问题】
1.写出图4中A、B以及背景资料中C的名称。
2.事件1中,施工单位针对不良地质路段编制的专项施工方案应该包括哪些内容?
3.说明事件2中水泥混凝土路面破碎后进行压实的主要作用。
4.针对事件3中的花白遗漏处应如何处理?透层油还可选择哪些类型的沥青?
5.补充事件4中沥青混凝土面层质量检验的实测项目。

查看答案

分享到:

上一题:背景:某施工单位承建了一段高速公路路基工程,公路设计车速为100km/h。其中,K18+230~K18+750力路堑,岩性为粉质黏土、粉砂质泥岩,采用台阶式边坡,第一级边坡采用7.5号浆砌片石护面墙,护坡设耳墙一道;其他各级边坡采用C20混凝土拱形护坡,拱形骨架内喷播植草。本路段最大挖深桩号位于K18+520,路基填挖高度为-31.2m,桩号K18+520横断面设计示意图如图3所示。在项目开工前,施工单位根据《交通运输部关于发布高速公路路堑高边坡工程施工安全风险评估指南的通知》,对全线的路堑工程进行了总体风险评估,其中,K18+230~K18+750段路堑高边坡总体风险等级为Ⅱ级。路堑开挖前,施工单位对原地面进行了复测,并进行了路基横断面边桩放样,边桩放样采用坐标法。设计单位提供的设计文件包括“导线点成果表”“直线、曲线及转角表”“路基设计表”“路基标准横断面图”“路基典型横断面设计图”“路基横断面设计图”“防护工程设计图”等。路堑开挖过程中,为监测深路堑边坡变形和施工安全,施工单位埋设了观测桩。在挖至路基设计标高后,施工单位开始由下往上进行防护工程施工。在第一级边坡施工中,边坡局部凹陷。【问题】1.K18+230~K18+750段路堑高边坡工程是否需要进行专项风险评估?如果要进行专项风险评估,应在何时完成?2.图3中,标注尺寸120cm和2600cm分别是指什么宽度?写出边桩放样所需的3个设计文件。3.改正施工单位在防护工程施工中的错误。4.浆砌片石护面墙的耳墙设置在什么部位?针对第一级边坡出现的局部凹陷,应如何处置?5.复制图3至答题卡上并在图上绘出深路堑监测观测桩位置示意图(在相应位置用短竖线“I”示出)。 下一题:背景:某施工单位承建了一条全长1310m横跨一条二级公路与某生态湿地公园景区的钢结构步行桥工程。该桥梁主桥上部结构采甩(55+2×90+55)m圆筒形镂空钢桁架结构,其外径4.15m,内径3.55m,桥面全宽6.0m。为保护生态湿地环境,节约施工用地,保证施工进度,主桥采用顶推施工方案。引桥为30m跨径的钢箱梁桥,采用分段吊装安装方式。主桥钢桁梁总长290m,结合现场情况拟将主桥钢桁梁在主桥3~4号墩之间搭设拼装支架逐段拼焊,并在支架上采用步履式智能顶推装置配合竖向千斤顶将钢桁梁顶推至设计位置,最后20m钢桁梁在拼装支架上拼装成整体。主桥钢桁梁在工厂内制造成构件运至现场,在卧拼胎架上拼焊成圆形小节段,然后用龙门吊运至拼装支架上立拼焊成顶推节段,各项推钢桁梁节段间主要采用焊接,部分杆件采用焊接与高强度螺栓合用连接。桥面系构件在工厂内制造,运至现场采用焊接与高强度螺栓合用连接成整体。主桥桥跨与主梁钢桁梁拼装顶推现场布置如图5所示。施工中发生如下事件:事件1:主桥钢桁梁拼装与顶推架设施工中,施工单位采取了如下做法:(1)工地焊接前采用钢丝砂轮对焊缝进行除锈,并在除锈后的48h内进行焊接;(2)高强度螺栓施拧采用扭矩扳手,在作业前后均应进行校正;(3)当钢桥为焊接与高强度螺栓合用连接时,完成终拧高强度螺栓连接副后应进行焊缝检验;(4)工地焊接时应设立防风、防雨设施,遮盖全部焊接处;焊接时风力应小于5级,温度应高于5℃,相对湿度应小于85%;(5)临时墩上必须设置顶推装置;(6)主梁顶推完成后,永久支座应在落梁后进行安装。事件2:主桥拼装及顶推架设施工主要作业工序包括:①钢梁定位与永久支座安装;②拼装支架上拼装20m梁段完成全桥拼接;③主梁前端安装顶推钢导梁;④主桥钢桁梁首节段拼装;⑤构件运至现场;⑥落梁;⑦首节段顶推移梁;⑧施工场地准备;⑨逐段拼装顶推270m梁段至设计位置。事件3:主桥拼装及顶推架设施工中,施工单位配备的主要机具设备有:步履式智能顶推装置、竖向项升千斤顶、移动式起重机、手拉葫芦、钢丝砂轮等。顶推施工中采用的水平一竖向顶推方式的滑动装置由摩擦垫、滑块(支承块)组成。事件4:主桥拼装及顶推施工计划总工期为90d,按拼裳场地准备(10d)、拼装顶推支架搭设(20d)、钢桁梁拼焊(50d)、钢桁梁顶推(50d)、桥面附属设施安装(50d)、落梁拆除支架(10d)共六个主要工作控制施工,其中拼装场地准备与拼装顶推支架搭设可同时开工,钢桁梁顶推在钢桁梁拼焊10d后方可开始,桥面附属设施安装比钢桁梁顶推推迟10d开工。施工单位拟按表l格式绘制主桥拼装及顶推施工横道图。【问题】1.图5中,C、D(图中虚线框内)各是哪种临时设施?写出设施C的主要作用。2.事件1中,逐条判断施工单位的做法是否正确?并改正错误。3.写出事件2中工序①~⑨的正确排序(以“②一③一⑥一……”格式作答)。4.事件3中,施工单位还应配备哪些主要的机具设备?顶推施工中滑动装置的组成部分还应有哪些?5.根据事件4,复制表1至答题卡上,并在表中绘制主桥拼装及顶推施工的横道图。
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
