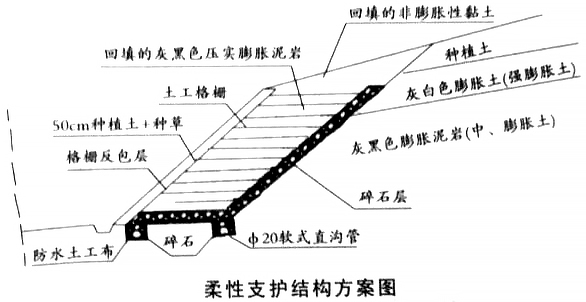

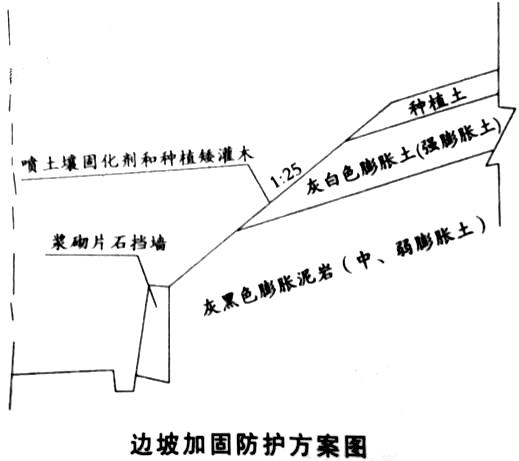

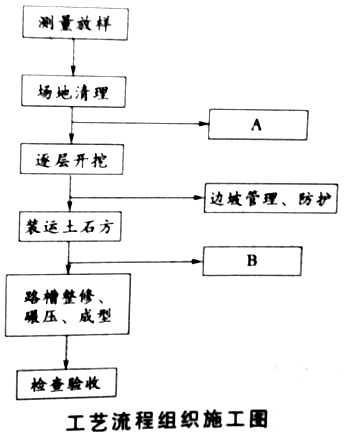

某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12°~15°,结构面内摩擦角为5°,黏聚力为12kPa。边坡加固防护方案如下图所示。施工单位采用图2所示的工艺流程组织施工,于4月完成该路段边坡施工。当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计。问题:1.指出图2中A、B分别代表的施工过程。2.说明对该路段路堑护坡变更设计应采取的正确程序。3.结合图3说明土工格栅与土之间的三种相互作用。4.结合地质售况说明图3中碎石层的作用。5.结合图3说明“种植土+种草”有哪几种作用。
发布时间:2020年05月13日 15:19 中迅网校 阅读量:505

某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12°~15°,结构面内摩擦角为5°,黏聚力为12kPa。边坡加固防护方案如下图所示。施工单位采用图2所示的工艺流程组织施工,于4月完成该路段边坡施工。当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计。问题:1.指出图2中A、B分别代表的施工过程。2.说明对该路段路堑护坡变更设计应采取的正确程序。3.结合图3说明土工格栅与土之间的三种相互作用。4.结合地质售况说明图3中碎石层的作用。5.结合图3说明“种植土+种草”有哪几种作用。

查看答案

分享到:

上一题:某施工单位承接了一级公路M合同段路面施工任务,起点桩号K16+000,终点桩号K37+300,路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工,施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图如下:图中拌和楼由物料贮存系统、搅拌主机和电气控制系统以及其他附属设施等组成。由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。根据面层施工特点,施工单位配置了间歇式拌和楼、装运机械、滑模摊铺机、挖掘机、拉毛养护机械。问题:1.列式计算水泥混凝土拌合料的平均运距。(单位以m计,保留一位小数)2.写出施工平面布置示意图中A区、B区的名称,补充水泥混凝土拌和站的基本组成系统。3.结合该路面施工方法,指出应在何时采用何种手段插入拉杆。4.针对监理工程师发现的问题,施工单位应如何处理?5.补充至少两种面层施工机械。 下一题:某高速公路左右线隧道,洞口间距42m,左长线3310m,右线长3200m,隧道最大埋深460m,净空宽度9.64m,净空高度6.88m,净空面积为58.16m²,设计车速100km/h,开工日期为2008年7月,2010年7月竣工。该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属IV~v级围岩,稳定性差.由于地下水发育,特别断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该遂道施工中采用了超前地质预报,并进行监控量测.根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用二台阶法施工,左线隧道施工工序划分如图1、图2所示。针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按①→②→③→④→⑤→⑥→⑦→⑧→⑨→⑩→⑾→⑿→⒀→⒁顺序组织施工。2009年6月6日上午,隧道开挖时,量测人员在处理量测数据中,发现“周边位移一一时间曲线“出现反弯点,但未及时告知作业班组潜在的危险,当日下午发生较大塌方,当场死亡5人,重伤12人。经补报并核实,截止2009年7月6日,确认累计死亡人致达10人。事故发生后,施工单位根据交通运输备对隐患捧查治理提出的‘两项达标“、”四项严禁“、”五项制度“的总目标,认真总结事故教训,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,尤其注重落实‘五项制度。中的‘施工现场危险告知制度。问题:1.给出③→⑩、⑿→⒁正确的施工顺序,说明理由。2.施工单位采用台阶法施工是否合理?说明理由。3.本隧道可采用哪几种超前地质预报方法?4.监控量测数据处理中,发现的“周边位移一时间曲线”出现反弯点说明什么问题?应如何处理?5.根据2007年颁布的《生产安全事故报告和调查处理条例》,发生塌方事故属于什么等级?说明理由。6.背景资料中提及的“施工现场危险告知制度”包括哪些内容?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
