背景:某施工单位承建了一条全长1310m横跨一条二级公路与某生态湿地公园景区的钢结构步行桥工程。该桥梁主桥上部结构采甩(55+2×90+55)m圆筒形镂空钢桁架结构,其外径4.15m,内径3.55m,桥面全宽6.0m。为保护生态湿地环境,节约施工用地,保证施工进度,主桥采用顶推施工方案。引桥为30m跨径的钢箱梁桥,采用分段吊装安装方式。主桥钢桁梁总长290m,结合现场情况拟将主桥钢桁梁在主桥3~4号墩之间搭设拼装支架逐段拼焊,并在支架上采用步履式智能顶推装置配合竖向千斤顶将钢桁梁顶推至设计位置,最后20m钢桁梁在拼装支架上拼装成整体。主桥钢桁梁在工厂内制造成构件运至现场,在卧拼胎架上拼焊成圆形小节段,然后用龙门吊运至拼装支架上立拼焊成顶推节段,各项推钢桁梁节段间主要采用焊接,部分杆件采用焊接与高强度螺栓合用连接。桥面系构件在工厂内制造,运至现场采用焊接与高强度螺栓合用连接成整体。主桥桥跨与主梁钢桁梁拼装顶推现场布置如图5所示。施工中发生如下事件:事件1:主桥钢桁梁拼装与顶推架设施工中,施工单位采取了如下做法:(1)工地焊接前采用钢丝砂轮对焊缝进行除锈,并在除锈后的48h内进行焊接;(2)高强度螺栓施拧采用扭矩扳手,在作业前后均应进行校正;(3)当钢桥为焊接与高强度螺栓合用连接时,完成终拧高强度螺栓连接副后应进行焊缝检验;(4)工地焊接时应设立防风、防雨设施,遮盖全部焊接处;焊接时风力应小于5级,温度应高于5℃,相对湿度应小于85%;(5)临时墩上必须设置顶推装置;(6)主梁顶推完成后,永久支座应在落梁后进行安装。事件2:主桥拼装及顶推架设施工主要作业工序包括:①钢梁定位与永久支座安装;②拼装支架上拼装20m梁段完成全桥拼接;③主梁前端安装顶推钢导梁;④主桥钢桁梁首节段拼装;⑤构件运至现场;⑥落梁;⑦首节段顶推移梁;⑧施工场地准备;⑨逐段拼装顶推270m梁段至设计位置。事件3:主桥拼装及顶推架设施工中,施工单位配备的主要机具设备有:步履式智能顶推装置、竖向项升千斤顶、移动式起重机、手拉葫芦、钢丝砂轮等。顶推施工中采用的水平一竖向顶推方式的滑动装置由摩擦垫、滑块(支承块)组成。事件4:主桥拼装及顶推施工计划总工期为90d,按拼裳场地准备(10d)、拼装顶推支架搭设(20d)、钢桁梁拼焊(50d)、钢桁梁顶推(50d)、桥面附属设施安装(50d)、落梁拆除支架(10d)共六个主要工作控制施工,其中拼装场地准备与拼装顶推支架搭设可同时开工,钢桁梁顶推在钢桁梁拼焊10d后方可开始,桥面附属设施安装比钢桁梁顶推推迟10d开工。施工单位拟按表l格式绘制主桥拼装及顶推施工横道图。【问题】1.图5中,C、D(图中虚线框内)各是哪种临时设施?写出设施C的主要作用。2.事件1中,逐条判断施工单位的做法是否正确?并改正错误。3.写出事件2中工序①~⑨的正确排序(以“②一③一⑥一……”格式作答)。4.事件3中,施工单位还应配备哪些主要的机具设备?顶推施工中滑动装置的组成部分还应有哪些?5.根据事件4,复制表1至答题卡上,并在表中绘制主桥拼装及顶推施工的横道图。
发布时间:2020年05月13日 15:18 中迅网校 阅读量:661

背景:
某施工单位承建了一条全长1310m横跨一条二级公路与某生态湿地公园景区的钢结构步行桥工程。该桥梁主桥上部结构采甩(55+2×90+55)m圆筒形镂空钢桁架结构,其外径4.15m,内径3.55m,桥面全宽6.0m。为保护生态湿地环境,节约施工用地,保证施工进度,主桥采用顶推施工方案。引桥为30m跨径的钢箱梁桥,采用分段吊装安装方式。
主桥钢桁梁总长290m,结合现场情况拟将主桥钢桁梁在主桥3~4号墩之间搭设拼装支架逐段拼焊,并在支架上采用步履式智能顶推装置配合竖向千斤顶将钢桁梁顶推至设计位置,最后20m钢桁梁在拼装支架上拼装成整体。
主桥钢桁梁在工厂内制造成构件运至现场,在卧拼胎架上拼焊成圆形小节段,然后用龙门吊运至拼装支架上立拼焊成顶推节段,各项推钢桁梁节段间主要采用焊接,部分杆件采用焊接与高强度螺栓合用连接。桥面系构件在工厂内制造,运至现场采用焊接与高强度螺栓合用连接成整体。

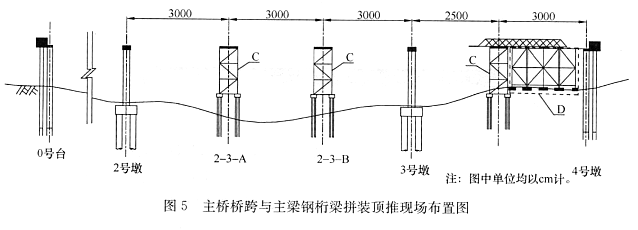

主桥桥跨与主梁钢桁梁拼装顶推现场布置如图5所示。

施工中发生如下事件:
事件1:主桥钢桁梁拼装与顶推架设施工中,施工单位采取了如下做法:
(1)工地焊接前采用钢丝砂轮对焊缝进行除锈,并在除锈后的48h内进行焊接;
(2)高强度螺栓施拧采用扭矩扳手,在作业前后均应进行校正;
(3)当钢桥为焊接与高强度螺栓合用连接时,完成终拧高强度螺栓连接副后应进行焊缝检验;
(4)工地焊接时应设立防风、防雨设施,遮盖全部焊接处;焊接时风力应小于5级,温度应高于5℃,相对湿度应小于85%;
(5)临时墩上必须设置顶推装置;
(6)主梁顶推完成后,永久支座应在落梁后进行安装。
事件2:主桥拼装及顶推架设施工主要作业工序包括:①钢梁定位与永久支座安装;②拼装支架上拼装20m梁段完成全桥拼接;③主梁前端安装顶推钢导梁;④主桥钢桁梁首节段拼装;⑤构件运至现场;⑥落梁;⑦首节段顶推移梁;⑧施工场地准备;⑨逐段拼装顶推270m梁段至设计位置。
事件3:主桥拼装及顶推架设施工中,施工单位配备的主要机具设备有:步履式智能顶推装置、竖向项升千斤顶、移动式起重机、手拉葫芦、钢丝砂轮等。顶推施工中采用的水平一竖向顶推方式的滑动装置由摩擦垫、滑块(支承块)组成。

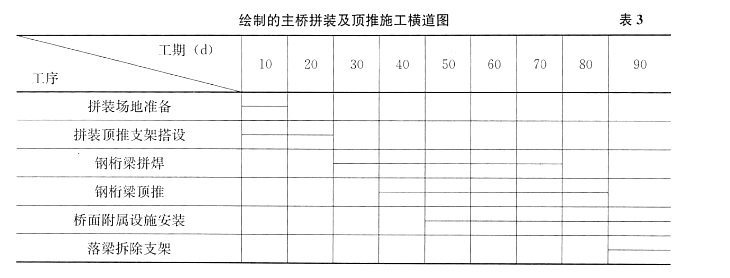

事件4:主桥拼装及顶推施工计划总工期为90d,按拼裳场地准备(10d)、拼装顶推支架搭设(20d)、钢桁梁拼焊(50d)、钢桁梁顶推(50d)、桥面附属设施安装(50d)、落梁拆除支架(10d)共六个主要工作控制施工,其中拼装场地准备与拼装顶推支架搭设可同时开工,钢桁梁顶推在钢桁梁拼焊10d后方可开始,桥面附属设施安装比钢桁梁顶推推迟10d开工。施工单位拟按表l格式绘制主桥拼装及顶推施工横道图。

【问题】
1.图5中,C、D(图中虚线框内)各是哪种临时设施?写出设施C的主要作用。
2.事件1中,逐条判断施工单位的做法是否正确?并改正错误。
3.写出事件2中工序①~⑨的正确排序(以“②一③一⑥一……”格式作答)。
4.事件3中,施工单位还应配备哪些主要的机具设备?顶推施工中滑动装置的组成部分还应有哪些?

5.根据事件4,复制表1至答题卡上,并在表中绘制主桥拼装及顶推施工的横道图。

查看答案

分享到:

上一题:背景:某三级公路,起讫桩号为K0+000~K5+300,双向两车道,路面结构形式为水泥混凝土路面。由于当地旅游经济的发展,此三级公路已发展为重要的旅游支线公路。通车10年后,路面发生局部网状开裂、纵向裂缝等病害。具有相应检测资质的检测单位采用探地雷达、(C)对水泥混凝土板的脱空和结构层的均匀情况、路面承载能力进行检测评估。设计单位根据检测评估结果对该路段进行路面改造方案设计。经专家会讨论,改造路面的结构形式决定采用原水泥混凝土路面破碎后加铺沥青混凝土面层的路面结构形式,如图4所示。施工中发生如下事件:事件1:改造路段中的K1+000~K1+600为滑坡、落石等不良地质路段,施工单位针对此路段的边坡防护编制了专项施工方案,并组织专家对边坡专项施工方案进行了论证。事件2:施工单位对破碎后的水泥混凝土路面采用Z型压路机振动压实2~3遍,测标高并进行级配碎石调平,检测平整度。光轮压路机压实3~4遍,压实速度不超过5km/h。事件3:水泥混凝土路面破碎颗粒粒径满足要求并压实后,施工单位用智能洒布车均匀洒布乳化沥青做透层。洒布施工中发现局部有花白遗漏现象。事件4:沥青混凝土面层铺装后,施工单位会同监理单位对沥青混凝土路面平整度、弯沉值、渗透系数、抗滑(含摩擦系数和构造深度)、中线平面偏位、纵断高程、路面宽度及路面横坡进行了实测。【问题】1.写出图4中A、B以及背景资料中C的名称。2.事件1中,施工单位针对不良地质路段编制的专项施工方案应该包括哪些内容?3.说明事件2中水泥混凝土路面破碎后进行压实的主要作用。4.针对事件3中的花白遗漏处应如何处理?透层油还可选择哪些类型的沥青?5.补充事件4中沥青混凝土面层质量检验的实测项目。 下一题:背景:某施工单位承建了某一级公路工程,起讫桩号K6+000~K16+000,其中K12+420~K12+540为一座钻孔灌注桩箱型梁桥。路线施工总平面布置示意图如图6所示,拟建公路旁边修建了生产区、承包人驻地及汽车临时便道等,K7+000~K15+000段的汽车临时便道共9.3km,K6+000~K7+000及K15+000~K16+000段的汽车临时便道紧靠拟建公路并与拟建公路平行。桥梁东西两端路基土方可调配,桩号K14+300附近有一免费弃土坑。在K7+000~K15+000挖填土石方调配完毕后,针对K6+000~K7+000(填方路段)和K15+000~K16+000(挖方路段),有如下两种路基土方调配方案:方案一:K15+000~K16+000挖土方作为远运利用方调配至K6+000~K7+000填筑;方案二:K6+000~K7+000填筑土方从桩号K6+500附近新设借土场借土填筑。针对以上两种方案,各分项综合单价见表2。大桥钻孔灌注桩共20根,桩长均相同,某桥墩桩基立面示意图如图7所示,护筒高于原地面0.3m。现场一台钻机连续24h不间断钻孔,每根桩钻孔完成后立即清孔、安放钢筋笼并灌注混凝土,钻孔速度为2m/h,清孔、安放钢筋笼、灌注混凝土及其他辅助工作综合施工速度为3m/h。为保证灌注桩质量,每根灌注桩比设计桩长多浇筑Im,并凿除桩头。该工程合同总价:6.982亿元;工期:3年;施工合同中约定,人工单价100元/工日,人工窝工补偿费80元/工日,除税金外企业管理费、利润等综合费率为20%(以直接工程费为计算基数)。施工过程中发生如下事件:事件1:施工单位根据《公路水运工程安全生产监督管理办法》进行了如下安排:(1)第一年计划完成施工产值2.1亿元,为保证安全生产,设置了安全生产管理机构,并配备了3名专职安全生产管理人员;(2)依据风险评估结论,对风险等级较高的分部分项工程编制专项施工方案,并附安全验算结果,经施工单位技术负责人签字后报监理工程师批准执行。事件2:灌注桩钻孔过程中发现地质情况与设计勘察地质情况不同,停工12d,导致人工每天窝工8工日,机械窝工费1000元/d,停工期间施工单位配合设计单位进行地质勘探用工10工日;后经设计变更每根灌注桩增长15m(原工期计划中,钻孔灌注桩施工为非关键工序,总时差8d)。事件3:施工单位加强质量管理,根据《公路工程质量检验评定标准》,对钻孔灌注桩设置质量检验的实测项目包括:桩位、孔径、孔深、混凝土强度和沉淀厚度。事件4:钻孔灌注桩施工中,为保证隐蔽工程施工质量,各工序施工班组在上下班交接前均对当天完成的工程质量进行检查,对不符合质量要求及时纠正,每道工序完成后由监理工程师检查认可后,方能进行下道工序。钻孔灌注桩混凝土浇筑完成后用无破损法进行了检测,监理工程师对部分桩质量有怀疑,要求施工单位再采取A方法对桩进行检测。【问题】1.分别计算路基土方调配方案一和方案二综合单价,根据施工经济性选择出合理方案。(计算结果保留整数)2.根据《公路工程标准施工招标文件》,计算图7桥墩桩基单根桩最终计量支付长度(计算结果保留一位小数)。3.事件1中,逐条判断施工单位做法是否正确?并改正错误。4.针对事件2,计算工期延长的天数。除税金外可索赔窝工费和用工费各多少元?(计算结果保留一位小数)5.针对事件3,补充钻孔灌注桩质量检验的实测项目。6.针对事件4,写出A方法的名称。事件4中的一些工作反映了隐蔽工程“三检制”的哪一检工作?还缺少哪两检工作?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
