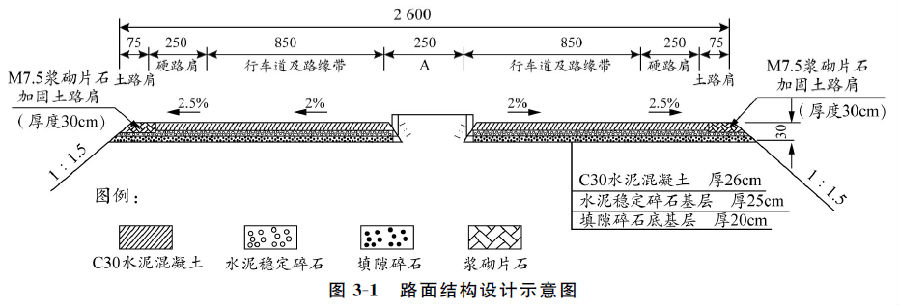

某施工单位在北方平原地区承建了一段长22km的双向四车道高速公路的路基.路面工程,该工程路面结构设计示意图如图3-1所示。施工中发生如下事件:事件一:施工单位进场后采用活动板房自建驻地项目部,驻地生活用房建设时充分考虑以人为本的理念:驻地办公用房面积考虑了下列各个部(或室)的要求:项目经理室、书记办公室。项目副经理办公室、各职能部门办公室(质检部、合同部、技术部、财务部、安全部等)、综合办公室、医务室、保安室、档案资料室、打印复印室。事件二:施工单位在基层施工前,进行了各项标准试验,包括标准击实试验.B试验.混合料的配合比试验.结构强度试验等,其中路面基层无机结合料稳定材料配合比设计流程图如图3-2所示。事件三:施工单位进行无机结合料稳定材料的配合比设计后,将试验报告及试验材料提交监理工程师中心试验室审查批准。监理工程师审查试验报告后,即肯定并签认了施工单位的标准试验参数。事件四:施工单位为加强对工地试验室的管理,制定了《试验、检测记录管理办法》及相关试验管理制度,现部分摘录如下:(1)工地试验室对试验.检测的原始记录和报告应印成一定格式的表格,原始记录和报告要实事求是,字迹清楚,数据可靠,结论明确。同时应有试验.计算.复核.负责人签字及试验日期,并加盖项目公章。(2)工程试验.检测记录应使用签字笔填写,内容应填写完整,没有填写的地方应划“—”不能留空。(3)原始记录如果需要更改,作废数据应采用涂改液涂改,并将正确数据填在上方,同时加盖更改人印章。【问题】:1.写出图3-1中A的名称及图3-2中检测参数3可采用的试验方法。2.补充事件一中驻地办公用房面积考虑时缺少的部(或室)。3.写出事件二中B试验的名称以及图3-2步骤三中C设计.步骤四中D参数的名称。4.判断事件三中监理工程师做法是否正确?如果正确,说明理由;如果错误,改正错误之处。5.逐条判断事件四中《试验.检测记录管理办法》摘录内容是否正确,并改正错误。
发布时间:2020年05月13日 15:18 中迅网校 阅读量:483

某施工单位在北方平原地区承建了一段长22km的双向四车道高速公路的路基.路面工程,该工程路面结构设计示意图如图3-1所示。
施工中发生如下事件:
事件一:施工单位进场后采用活动板房自建驻地项目部,驻地生活用房建设时充分考虑以人为本的理念:驻地办公用房面积考虑了下列各个部(或室)的要求:项目经理室、书记办公室。项目副经理办公室、各职能部门办公室(质检部、合同部、技术部、财务部、安全部等)、综合办公室、医务室、保安室、档案资料室、打印复印室。

事件二:施工单位在基层施工前,进行了各项标准试验,包括标准击实试验.B试验.混合料的配合比试验.结构强度试验等,其中路面基层无机结合料稳定材料配合比设计流程图如图3-2所示。
事件三:施工单位进行无机结合料稳定材料的配合比设计后,将试验报告及试验材料提交监理工程师中心试验室审查批准。监理工程师审查试验报告后,即肯定并签认了施工单位的标准试验参数。
事件四:施工单位为加强对工地试验室的管理,制定了《试验、检测记录管理办法》及相关试验管理制度,现部分摘录如下:
(1)工地试验室对试验.检测的原始记录和报告应印成一定格式的表格,原始记录和报告要实事求是,字迹清楚,数据可靠,结论明确。同时应有试验.计算.复核.负责人签字及试验日期,并加盖项目公章。
(2)工程试验.检测记录应使用签字笔填写,内容应填写完整,没有填写的地方应划“—”不能留空。
(3)原始记录如果需要更改,作废数据应采用涂改液涂改,并将正确数据填在上方,同时加盖更改人印章。
【问题】:
1.写出图3-1中A的名称及图3-2中检测参数3可采用的试验方法。
2.补充事件一中驻地办公用房面积考虑时缺少的部(或室)。
3.写出事件二中B试验的名称以及图3-2步骤三中C设计.步骤四中D参数的名称。
4.判断事件三中监理工程师做法是否正确?如果正确,说明理由;如果错误,改正错误之处。
5.逐条判断事件四中《试验.检测记录管理办法》摘录内容是否正确,并改正错误。

查看答案

分享到:

上一题:招投标中,应作为废标处理的情况有()。 下一题:某高速公路隧道右洞,起讫桩号为YK52+626~YK52+875,工程所在地常年多雨,地质情况为:粉质黏土,中-强风化板岩为主,节理裂隙发育,围岩级别为V级。该隧道YK52+626~YK52+740段原设计为暗洞,长114m,其余为明洞,长135m,明洞开挖采用的临时边坡坡率为1:0.3,开挖深度为12~15m,YK52+740~YK52+845明洞段左侧山坡高且较陡,为顺层边坡,岩层产状为N130°W∠45°。隧道顶地表附近有少量民房。隧道施工发生如下事件:事件一:隧道施工开工前,施工单位向监理单位提供了施工安全风险评估报告,在YK52+875~YK52+845段明洞开挖施工过程中,临时边坡发生了滑塌。经有关单位现场研究,决定将后续YK52+845~YK52+740段设计方案调整为盖挖法,YK52+785的盖挖法横断面设计示意图如图4-1所示,盖挖法施工流程图如图4-2所示.事件二:在采用盖挖法施工前,监理单位要求再次提供隧道施工安全风险评估报告,施工单位已提供过为由,予以拒绝。事件三:施工单位对盖挖法方案相对于明挖法方案的部分施工费用进行了核算和对比,如表4所示。其中,挖石方费用增加了55.17万元,砂浆锚杆费用减少了42.53万元,φ42锁脚锚杆费用增加了25.11万元。【问题】:1.结合地质信息,判断本项目是否需要编制专项施工方案,是否需专家论证及审查,并分别说明理由。2.结合本项目说明盖挖法相较于明挖法的优点。3.写出图4-1中填筑层A的材质名称.设施B的名称,以及A和B的作用。4.写出图4-2中工序C和工序D的名称。5.事件二中,施工单位的做法是否正确?说说理由。6.分别指出表4中④-⑦项备注中的“x"是增加还是减少?计算费用变化合计值。(单位:万元,计算结果保留2位小数)。
