某大桥上桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16m至25m,各梁段高度为2.7m至5.6m。主桥0号,1号梁段采用塔设托架浇筑施工。其余梁段采用菱形X架势性能按“1”形堆成悬臂浇筑。事件一:施工单位在另一同类桥梁(最大桥段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形框架式挂篮,单侧挂篮结构及各组成部件如图2所示,经技术人员验算校核,该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。事件二:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装顶板、腹板钢筋及底板预应力管道→④→⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→?封锚及预应力管道压浆→?挂篮前移就位。事件三:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前进行了安全技术交底。问题:1.写出图2挂篮系统中A、B、C各部件的名称,按平衡方式划分,该挂篮属于哪一种类型2.在事件一中,挂篮还应完成那些主要程序后方可投入施工?3.写出事件一中挂篮为满足使用与安全要求还应具备的主要性能。4.写出事件二中工序④、⑧、⑩的名称5.在事件三中应设置何种形式的人行登高梯道?从事挂篮悬臂浇筑的施工作业人员应采取哪些主要的高处作业个人安全防护措施?
发布时间:2020年05月13日 15:18 中迅网校 阅读量:1125

某大桥上桥为四跨一联的预应力混凝土连续箱梁桥,最大跨径120m,主桥墩柱高度为16m至25m,各梁段高度为2.7m至5.6m。主桥0号,1号梁段采用塔设托架浇筑施工。其余梁段采用菱形X架势性能按“1”形堆成悬臂浇筑。事件一:施工单位在另一同类桥梁(最大桥段重量与截面尺寸与本桥均相同)施工中已设计制作了满足使用要求的菱形框架式挂篮,单侧挂篮结构及各组成部件如图2所示,经技术人员验算校核,该挂篮满足本桥施工所要求的强度和刚度性能,且行走方便,便于安装拆卸,按程序检查验收合格后用于本桥施工。事件二:施工单位在施工组织设计中,制定的主桥挂篮悬臂浇筑施工工序为:①挂篮组拼就位→②安装箱梁底模及外侧模板→③安装顶板、腹板钢筋及底板预应力管道→④→⑤安装内侧模、顶模及腹板内预应力管道→⑥安装顶板钢筋及顶板预应力管道→⑦浇筑腹板及顶板混凝土→⑧→⑨穿预应力钢丝束→⑩→?封锚及预应力管道压浆→?挂篮前移就位。
事件三:施工单位编写了挂篮悬臂浇筑安全专项施工方案,制定了详细的安全技术措施,设置了合格的登高梯道、高处作业平台及护栏,做好个人安全防护,施工前进行了安全技术交底。
问题:

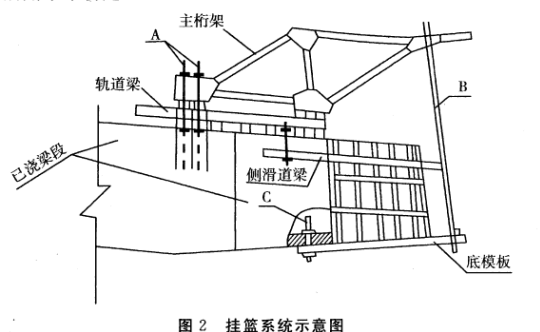

1.写出图2挂篮系统中A、B、C各部件的名称,按平衡方式划分,该挂篮属于哪一种类型
2.在事件一中,挂篮还应完成那些主要程序后方可投入施工?
3.写出事件一中挂篮为满足使用与安全要求还应具备的主要性能。
4.写出事件二中工序④、⑧、⑩的名称
5.在事件三中应设置何种形式的人行登高梯道?从事挂篮悬臂浇筑的施工作业人员应采取哪些主要的高处作业个人安全防护措施?

查看答案

分享到:

上一题:某施工单位承接了某丘陵区一级公路路基施工任务。施工单位编制了路基施工组织设计,并对施工组织设计进行了优化,重点优化了施工方案,主要包括施工方法的优化、施工作业组织形式的优化、施工劳动组织的优化。技术人员根据路基横断面计算出土石方的“断面方数”,经复核后,进行土石方纵向调配。调配时考虑到技术经济条件,尽量在经济合理的范围内移挖作填,使路堑和路堤中土石方数量达到平衡,减少了弃方与惜方。全标段路基挖方土质为普通土,平均运距50m的土方有150000m3,平均运距200m的土方有100000m3,平均运距3000m的土方有80000m3K5+630~K5+810的平均挖方深度7m左右,施工单位采用的某一开挖断面示意如图1,要求上下错台同时掘进。施工准备中,施工单位对逆作为路基填料的土样按《公路土工试验规程》的要求迸中心实验室世行标准试验,以计算最佳含水量和最大干密度,并通过其他相关试验确定了土的塑限、液限、塑性指靛、最大粒径、有害物质含量,最后将试验结果以书面形式报告监理工程师备案。问题:1.补充施工方案的优化内容。2.针对平均运距3000m的土方,写出宜配置的挖运施工机械。3.计算全标段土方的平均运距。(计算结果取整数)4.根据开挖断面示意图,写出K5+630~K5+810路段的路堑开挖方法的名称,并简要说明图中第二台阶掘进中暂不开挖土体A在施工中的主要作用。5.取土试验还应确定土的哪些指标?资料中的“标准试验”具体是哪种试验? 下一题:某隧道为上、下行双线四车道隧道,其中左线长858m,右线长862m,隧道最大埋深98m,净空宽度9.64m,净空高度6.88m,设计车速为100km/h.其中YK9+928~YK10+004段为V级围岩,采用环形开挖留核心土法施工,开挖进尺为3m。该段隧道复合式衬砌槽断面示意图如图3所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次衬砌采用灌注混凝土,初期支护与二次衬砌之间铺设防水层。在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧迎墙混凝土,再灌注右侧迎墙混凝土。施工单位根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,在总体风险评估基础上,对YK9+928~YK10+004段开展了专项风险评估,确定风险等级为Ⅳ级,撰写了风险评估报告,报告内容包括:评估依据、工程概况…问题:1.指出环形开挖留核心土施工中的错误之处,并改正。2.根据图3,写出结构层⑥的名称,并写出初期支护、防水层、二次衬砌分别由哪几部分组成?(只需写出相应的编号)3.为充分发挥喷锚网联合支护效应,资料中系统锚杆应与哪些支护彼此牢固连接?(只需写出相应的编号)4.资料中边墙灌注施工错误,写出正确的做法。5.补全资料中风险评估报告内容的缺项。
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
