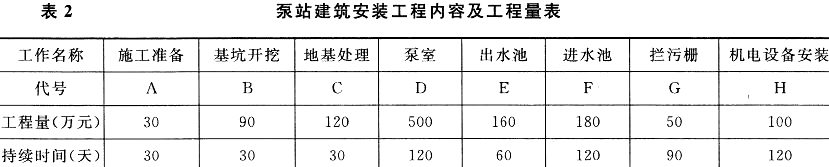

施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。开工前,项目部提交并经监理工程师审核批准的施工进度计划如图2-1。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在图2-1中。项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整,D工作的工程进度曲线见图2-2在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。问题:1.根据图2-1,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。2.指出图2-2中D工作第120天的进度偏差和总赶工天数。3.计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。4.针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?
发布时间:2020年05月13日 15:21 中迅网校 阅读量:765

施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:
签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。开工前,项目部提交并经监理工程师审核批准的施工进度计划如图2-1。施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在图2-1中。项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整,D工作的工程进度曲线见图2-2在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。
问题:

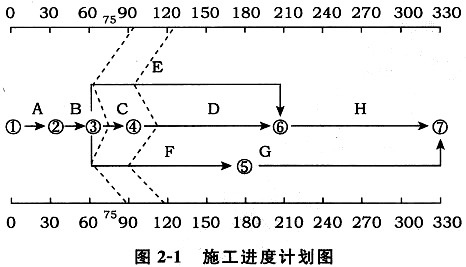

1.根据图2-1,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。

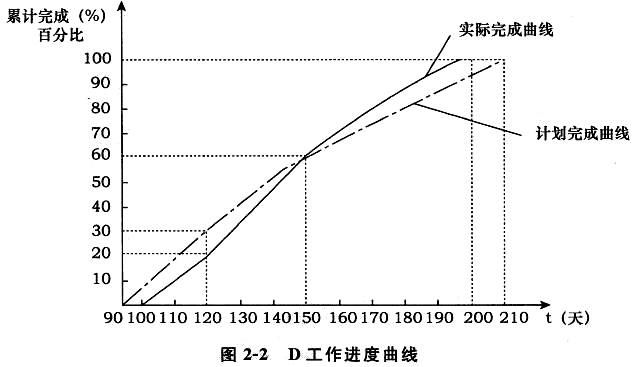

2.指出图2-2中D工作第120天的进度偏差和总赶工天数。
3.计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。
4.针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?

查看答案

分享到:

上一题:某大(2)型水库工程主要由主坝、副坝、溢洪道、放水洞、电站等建筑物组成,其中主坝为混凝土重力坝,最大坝高75m。本工程施工混凝土运输主要采用混凝土泵和塔机;溢洪道和电站上部预制构件采用起重机吊装;放水洞采用光面爆破法施工;电站机组采用厂房内的桁车安装。在施工过程中发生下列事件:事件一:为加强工程施工质量与安全控制,项目法人组织制定了应急救援预案,组织成立了质量与安全事故应急处置指挥部,施工单位项目经理人指挥,项目监理部、设计代表处的安全分管人员为副指挥。事件二:为避免主坝在施工过程中产生贯穿性裂缝,施工单位采取了减少混凝土的发热量、降低混凝土的入仓温度、加速混凝土散热等多项温控措施。事件三:在溢洪道上部预制构件安装过程中,由于设备故障,起重机吊装的预制件突然坠落,致1人死亡、2人重伤、1人轻伤。事故发生后,施工单位项目经理立即向项目法人报告。在事故调查中发现,起重机操作人员没有相应的资格证书。问题:1.根据《水利工程建设重大质量与安全事故应急预案》,指出事件一中质量与安全事故应急处置指挥部组成人员的不妥之处。该指挥部应由哪些人员组成?2.根据《水利工程建设安全生产管理规定》,事件一中项目法人组织制定的应急救援预案包括哪些主要内容?3.事件二中施工单位可采取哪些具体措施以减少混凝土的发热量?4.根据《水利工程建设安全生产管理规定》,事件三中安全事故发生后,施工单位还应立即向哪些部门或机构报告?本工程哪些施工人员应取得特种作业操作资格证书? 下一题:某河道治理工程主要建设内容包括河道裁弯取直(含两侧新筑堤防)、加高培厚堤防、新建穿堤建筑物及跨河桥梁。堤防级别为1级。堤身采用黏性土填筑,设计压实度为0.94,料场土料的最大干密度为1.68g/cm3。堤后压重平台采用砂性土填筑。工程实施过程发生下列事件:事件一:根据《堤防工程施工规范》(SL260-98),施工单位对筑堤料场的土料储量和土料特性进行了复核。事件二:施工组织设计对相邻施工堤段垂直堤轴线的接缝和加高培厚堤防堤坡新老土层结合面均提出了具体施工技术要求。事件三:在堤防填筑过程中,施工单位对已经压实的土方进行了质量检测,检测结果见表3。事件四:工程完工后,竣工验收主持单位组织了竣工验收,成立了竣工验收委员会。验收委员会由竣工验收主持单位、有关地方人民政府和部门、有关水行政主管部门和流域管理机构、质量和安全监督机构、项目法人、设计单位、运行管理单位等的代表及有关专家组成。竣工验收委员会同意质量监督机构的质量核定意见,工程质量等级为优良。问题:1.指出事件一中料场土料特性复核的内容。2.根据《堤防工程施工规范》(SL260-98),事件二中提出的施工技术要求应包括哪些主要内容?3.计算表3中A、B的值(计算结果保留两位小数);根据《堤防工程施工质量评定与验收规程》(SL239-1999),判断此层填土压实质量是否合格,并说明原因(不考虑检验的频度)。4.指出事件四中的不妥之处,并改正。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
