某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表1中细实线)、劳动力计划(见表2)和材料采购计划等;施工进度计划在审批时被否定,原因是生活给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(见表1中粗实线)。施工中,采购的第一批阀门(见表3)按计划到达施工现场,施工人员对阀门开箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质量问题(如图1所示),要求施工人员返工,返工后质量验收合格。建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。建筑生活给水、排水、消防和空调水系统施工进度计划表表1【问题】:1.劳动力计划调整后,3月份和7月份的施工人员分别是多少?劳动力优化配置的依据有哪些?2.第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中,DN300闸阀的强度试验压力应为多少MPa?最短试验持续时间是多少?3.水泵(如图1所示)运行时会产生哪些不良后果?绘出合格的返工部分示意图。4.本工程在联动试运行中需要与哪些专业系统配合协调?
发布时间:2020年05月13日 15:53 中迅网校 阅读量:1494

某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表1中细实线)、劳动力计划(见表2)和材料采购计划等;施工进度计划在审批时被否定,原因是生活给水与排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(见表1中粗实线)。
施工中,采购的第一批阀门(见表3)按计划到达施工现场,施工人员对阀门开箱检查,按规范要求进行了强度和严密性试验,主干管上起切断作用的DN400、DN300阀门和其他规格的阀门抽查均无渗漏,验收合格。

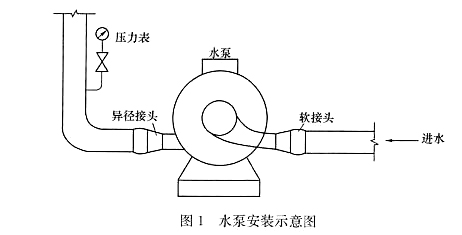

在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质量问题(如图1所示),要求施工人员返工,返工后质量验收合格。
建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。

建筑生活给水、排水、消防和空调水系统施工进度计划表表1
【问题】:

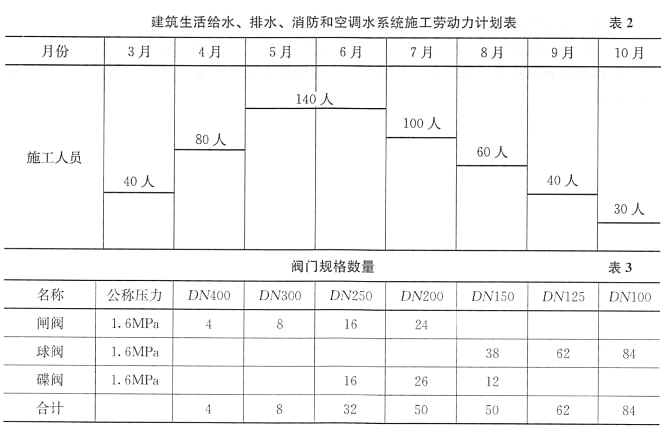

1.劳动力计划调整后,3月份和7月份的施工人员分别是多少?劳动力优化配置的依据有哪些?
2.第一批进场阀门按规范要求最少应抽查多少个阀门进行强度试验?其中,DN300闸阀的强度试验压力应为多少MPa?最短试验持续时间是多少?
3.水泵(如图1所示)运行时会产生哪些不良后果?绘出合格的返工部分示意图。
4.本工程在联动试运行中需要与哪些专业系统配合协调?

查看答案

分享到:

上一题:压缩机(单机)在空气负荷试运行后,正确的做法有()。 下一题:某施工单位中标某大型商业广场(地下3层为车库、1~6层为商业用房、7~28层为办公用房),中标价2.2亿,工期300d,工程内容为配电、照明、通风空调、管道、设备安装等。主要设备:冷水机组、配电柜、水泵、阀门均为建设单位指定产品,施工单位采购,其余设备、材料由施工单位自行采购。施工单位项目部进场后,编制了施工组织设计和各专项方案。因设备布置在主楼三层设备间,采用了设备先垂直提升到三楼,再水平运输至设备间的运输方案。设备水平运输时,使用混凝土结构柱做牵引受力点,并绘制了设备水平运输示意图(如图2所示),报监理及建设单位后被否定。施工现场临时用电计量的电能表,经地级市授权的计量检定机构检定合格,供电部门检查后,提出电能表不准使用,要求重新检定。在设备制造合同签订后,项目部根据监造大纲,编制了设备监造周报和月报,安排了专业技术人员驻厂监造,并设置了监督点。设备制造完成后,因运输问题导致设备延期5d运达施工现场。施工期间,当地发生地震,造成工期延误20d,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元;外用工因待遇低而怠工,造成工期延误3d;在调试时,因运营单位技术人员误操作.造成冷水机组的冷凝器损坏,回厂修复,直接经济损失20万元,工期延误40d。项目部在给水系统试压后,仍用试压用水(氯离子含量为30ppm)对不锈钢管道进行冲洗;在系统试运行正常后,工程于2015年9月竣工验收。2017年4月给水系统的部分阀门漏水,施工单位以阀门是建设单位指定的产品为由拒绝维修,但被建设单位否定,施工单位派出人员对阀门进行了维修。【问题】:1.设备运输方案被监理和建设单位否定的原因何在?如何改正?2.检定合格的电能表为什么不能使用?项目部编制的设备监造周报和月报有哪些主要内容?3.计算本工程可以索赔的工期及费用。4.项目部采用的试压及冲洗用水是否合格?说明理由。说明建设单位否定施工单位拒绝阀门维修的理由。
