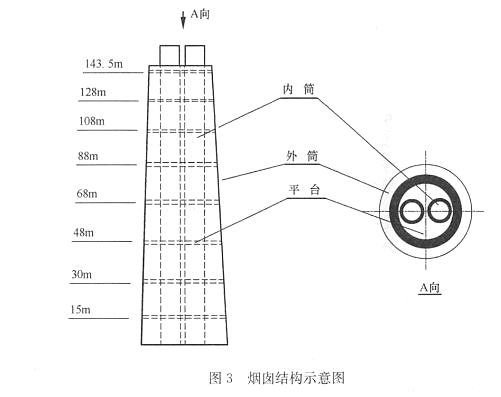

A公司承担某炼化项目的硫磺回收装置施工总承包任务,其中烟气脱硫系统包含的烟囱由外筒和内筒组成,外筒为钢筋混凝土筒壁,高145m;内筒为等直径自立式双管钢筒,高150m,内筒与外筒之间有8层钢结构平台,每层间由钢梯连接,钢结构平台安装标高,如图3所示。
钢筒制造、检验和验收按《钢制焊接常压容器》的规定进行。钢筒材质为S31603+Q345C。钢筒外壁基层表面,除锈达到Sa2.5级进行防腐;裙座以上外保温,裙座以下设内、外防火层。
A公司与B公司签订了烟囱钢结构平台及钢梯分包合同;与C公司签订了钢筒分段现场制造及安装分包合同;与D公司签订了钢筒防腐保温绝热分包合同。
施工前,A公司依据<建筑工程施工质量验收统一标准》和《工业安装工程质量检验评定统一标准》的规定,对烟囱工程进行了分部、分项工程的划分,并通过了建设单位的批准。B公司施工前,编制了钢平台和钢梯吊装专项方案,利用烟囱外筒顶部预置的两根吊装钢梁,悬挂两套滑车组,通过在地面的两台卷扬机牵引滑车组提升钢平台和钢梯。编制方案时,通过分析不安全因素,识别出显性和潜在的危险源。
C公司首次从事钢筒所用材质的焊接任务,进行了充分的焊接前技术准备,完成焊接工作必需的工艺文件,选择合格的焊工,验证施焊能力;顺利完成了钢筒制造、组对焊接和检验等。
在钢筒外壁除锈前,D公司质量员对钢筒外表面进行了检查,外表面平整,还重点检查了焊缝表面,焊缝余高均小于2mm,并平滑过渡,满足施工质量验收规范要求。
【问题】:
1.烟囱工程按验收统一标准可划分为哪几个分部工程?
2.钢结构平台在吊装过程中,吊装设施的主要危险因素有哪些?
3.C公司在焊接前应完成哪几个焊接工艺文件?焊工应取得什么证书?
4.钢筒外表面除锈应采取哪一种方法?在焊缝外表面的质量检查中,不允许的质量缺陷还有哪些?
