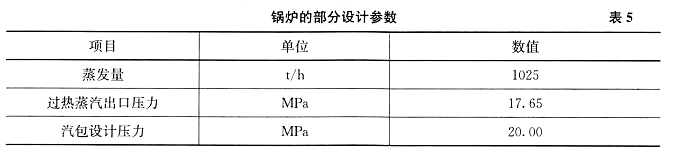

A公司承建某2×300MW锅炉发电机组工程。锅炉为循环流化床锅炉,汽机为凝汽式汽轮机。锅炉的部分设计参数见表5:
A公司持有1级锅炉安装许可证和GDI级压力管道安装许可证,施工前按规定进行了安装告知。由B监理公司承担工程监理。
A公司的1级锅炉安装许可证在2个月后到期,A公司已于许可证有效期届满前6个月,按规定向公司所在地省级质量技术监督局提交了换证申请,并已完成换证鉴定评审,发证在未来的两周内完成。但监理工程师认为,新的许可证不一定能被批准,为不影响工程的质量和正常进展,建议建设单位更换施工单位。
工程所在地的冬季气温会低至-1O℃,A公司提交报审的施工组织设计中缺少冬季施工措施,监理工程师要求A公司补充。锅炉受热面的部件材质主要为合金钢和20G,在安装前,根据制造厂的出厂技术文件清点了锅炉受热面的部件数量,对合金钢部件进行了材质复验。
A公司在油系统施工完毕,准备进行油循环时,监理工程师检查发现油系统管路上的阀门门杆垂直向上布置,要求整改。A公司整改后,自查原因,是施工技术方法的控制策划失控。锅炉安装后进行整体水压试验。
(1)水压试验时,在汽包和过热器出口联箱处各安装了一块精度为1.0级的压力表,量程符合要求;在试压泵出口也安装了一块同样精度和规格的压力表。
(2)在试验压力保持期间,压力降△p=0.2MPa,压力降至汽包工作压力后全面检查:压力保持不变,在受压元件金属壁和焊缝上没有水珠和水雾,受压元件没有明显变形。
在工程竣工验收中,A公司以监理工程师未在有争议的现场费用签证单上签字为由,直至工程竣工验收50d后,才把锅炉的相关技术资料和文件移交给建设单位。
【问题】:
1.本工程中,监理工程师建议更换施工单位的要求是否符合有关规定?说明理由。
2.锅炉安装环境温度低于多少度时应采取相应的保护措施?A公司是根据哪些技术文件清点锅炉受热面的部件数量?如何复验合金钢部件的材质?
3.油系统管路上的阀门应怎样整改?施工技术方法的控制策划有哪些主要内容?
4.计算锅炉一次系统(不含再热蒸汽系统)的水压试验压力。压力表的精度和数量是否满足水压试验要求?本次水压试验是否合格?
5.在工程竣工验收中,A公司的做法是否正确?说明理由。
分享到:
