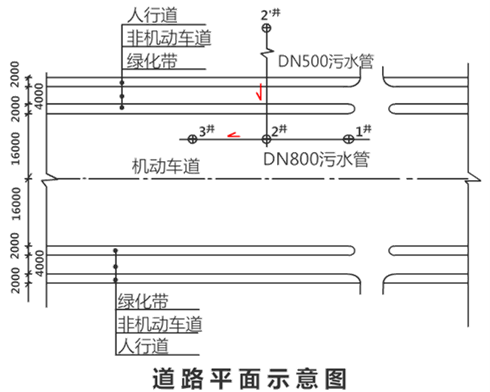

某公司承建长1.2km的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容包括:对沥青混凝土路面沉陷、碎裂部分进行处理;局部加铺网孔尺10mm玻纤网以减少对新沥青面层的反射裂缝;对旧沥青混凝土路面铣刨拉毛后加铺厚40mmAC-13沥青混凝土面层,道路平面如图2所示。机动车道下方有一DN800mm污水干线,垂直于干线有一DN500mm混凝土污水管支线接入,由于污水支线不能满足排放量要求,拟在原位更新为DN600mm,更换长度50m,如图2中2#~2′#井段。项目部在处理破损路面时发现挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。在采购玻纤网时被告知网孔尺寸10mm的玻纤网缺货,拟变更为网孔尺寸20mm的玻纤网。交通部门批准的交通导行方案要求:施工时间为夜间22:30至次日5:30,不断路施工。为加快施工速度,保证每日5:30前恢复交通,项目部拟提前一天采用机械洒布乳化沥青(用量0.8L/m²),为第二天沥青面层摊铺创造条件。项目部调査发现:2#~2′#井段管道埋深约3.5m,该深度土质为砂卵石下穿越有电信、电力管道(埋深均小于1m),2′#井处具备工作井施工条件,污水干线夜间水量小且稳定支管接入时不需导水,2#~2′#井段施工期结合现场条件和使用需要,项目部拟从开槽法、内衬法、破管外挤法及定向钻法等4种方法中选择一种进行施工。在对2#井内进行扩孔接管作业之前,项目部编制了有限空间作业专项方案和事故应急预案并经过审批;在作业人员下井前打开上、下游检查井通风,对井内气体进行检测后未发现有毒气体超标;在打开的检查井周边摆放了反光锥桶。完成上述准备工作后,检测人员带着气体检测设备离开了现场,此后2名作业人员俱穿戴防护设备下井施工,由于施工时扰动了井底沉积物,有毒气体逸出,造成作业人员中毒,虽救助及时未造成人员伤亡,但暴露了项目部安全管理的漏洞,监理因此开出停工整顿通知。【问题】:1.指出项目部破损路面处理的错误之处并改正。2.指出项目部玻纤网更换的错误之处并改正。3.改正项目部为加快施工速度所采取的措施的错误之处。4.甲种管道施工方法中哪种方法最适合本工程?分别简述其它三种方法不适合的主要原因。5.针对管道施工时发生的事故,补充项目部在安全管理方面采取的措施。
发布时间:2020年05月17日 15:26 中迅网校 阅读量:1104

某公司承建长1.2km的城镇道路大修工程,现状路面面层为沥青混凝土,主要施工内容包括:对沥青混凝土路面沉陷、碎裂部分进行处理;局部加铺网孔尺10mm玻纤网以减少对新沥青面层的反射裂缝;对旧沥青混凝土路面铣刨拉毛后加铺厚40mmAC-13沥青混凝土面层,道路平面如图2所示。机动车道下方有一DN800mm污水干线,垂直于干线有一DN500mm混凝土污水管支线接入,由于污水支线不能满足排放量要求,拟在原位更新为DN600mm,更换长度50m,如图2中2#~2′#井段。
项目部在处理破损路面时发现挖补深度介于50~150mm之间,拟用沥青混凝土一次补平。在采购玻纤网时被告知网孔尺寸10mm的玻纤网缺货,拟变更为网孔尺寸20mm的玻纤网。交通部门批准的交通导行方案要求:施工时间为夜间22:30至次日5:30,不断路施工。为加快施工速度,保证每日5:30前恢复交通,项目部拟提前一天采用机械洒布乳化沥青(用量0.8L/m²),为第二天沥青面层摊铺创造条件。
项目部调査发现:2#~2′#井段管道埋深约3.5m,该深度土质为砂卵石下穿越有电信、电力管道(埋深均小于1m),2′#井处具备工作井施工条件,污水干线夜间水量小且稳定支管接入时不需导水,2#~2′#井段施工期结合现场条件和使用需要,项目部拟从开槽法、内衬法、破管外挤法及定向钻法等4种方法中选择一种进行施工。
在对2#井内进行扩孔接管作业之前,项目部编制了有限空间作业专项方案和事故应急预案并经过审批;在作业人员下井前打开上、下游检查井通风,对井内气体进行检测后未发现有毒气体超标;在打开的检查井周边摆放了反光锥桶。完成上述准备工作后,检测人员带着气体检测设备离开了现场,此后2名作业人员俱穿戴防护设备下井施工,由于施工时扰动了井底沉积物,有毒气体逸出,造成作业人员中毒,虽救助及时未造成人员伤亡,但暴露了项目部安全管理的漏洞,监理因此开出停工整顿通知。
【问题】:
1.指出项目部破损路面处理的错误之处并改正。
2.指出项目部玻纤网更换的错误之处并改正。
3.改正项目部为加快施工速度所采取的措施的错误之处。
4.甲种管道施工方法中哪种方法最适合本工程?分别简述其它三种方法不适合的主要原因。
5.针对管道施工时发生的事故,补充项目部在安全管理方面采取的措施。

查看答案

分享到:

上一题:甲公司中标某城镇道路工程,设计道路等级为城市主干路,全长560m,横断面型式为三幅路,机动车道为双向六车道,路面面层结构设计采用沥青混凝土,上面层为厚40mmSMA-13,中面层为厚60mmAC-20,下面层为厚80mmAC-25。施工过程中发生如下事件:事件一:甲公司将路面工程施工项目分包给具有相应施工资质的乙公司施工,建设单位发现后立即制止了甲公司的行为。事件二:路基范围內有一处干涸池塘,甲公司将原始地貌杂草清理后,在挖方段取土一次性将池塘填平并碾压成型,监理工程师发现后责令甲公司返工处理。事件三:甲公司编制的沥青混凝土施工方案包括以下要点:1)上面层摊铺分左、右幅施工,每幅摊铺采用一次成型的施工方案,2台摊铺机呈梯队方式推进,并保持摊铺机组前后错开40~50m距离。2)上面层碾压时,初压采用振动压路机,复压采用轮胎压路机,终压采用双轮钢筒式压路机。3)该工程属于城市主干路,沥青混凝土面层碾压结束后需要快速开放交通,终压完成后拟洒水加快路面的降温速度。事件四:确定了路面施工质量检验的主控项目及检验方法。【问题】:1.事件一中,建设单位制止甲公司的分包行为是否正确?说明理由。2.指出事件二中的不妥之处。3.指出事件三中的错误之处并改正。4.写出事件四中沥青混凝土路面面层施工质量检验的主控项目(原材料除外)及检验方法。 下一题:某市政企业中标一城市地铁车站项目,该项目地处城郊结合部,场地开阔,建筑物稀少,车站全长200m,宽19.4m,深度16.8m,设计为地下连续墙围护结构,采用钢筋混疑土支撑与钢管支撑,明挖法施工。本工程开挖区域内地层分布为回填土、粘土、粉砂、中粗砂及砾石,地下水位位于3.95m处。详见图3。项目部依据设计更求和工程地质资料编制了施工组织设计流工组织设计明确从下内容:(1)工程全长范围内均釆用地下连续墙围护结构,连续墙顶部设有800×100mm的冠梁;钢筋混疑土支撑与钢管支撑的间距为:垂直间距4~6m,水平间距为8m。主体结构釆用分段跳仓施工,分段长度为20m。(2)施工工序为:围护结构施工→降水→第一层土方开挖(挖至冠梁底面标高)→A→第二层土方开挖→设置第二道支撑→第三层土方开挖→设置第三道支撑→最底层开挖→B→拆除第三道支撑→C→负二层中板、中板梁施工→拆除第二道支撑→负一层侧墙、中柱施工→侧墙顶板施工→D。(3)项目部对支撑作业做了详细的布置:围护结构第一道釆用钢筋混凝土支撑,第二、三道釆用φ609×16mm的钢管支撑,钢管支撑一端为活络头,采用千斤顶在该侧施加预应力,预应力加设前后的12h内应加密监测频率。(4)后浇带设置在主体结构中间部位,宽度为2m,当两侧混疑土强度达到100%设计值时,开始浇筑。(5)为防止围护变形,项目部制定了开挖和支护的具体措施:a.开挖范围及开挖、支撑顺序均应与围护结构设计工况相致。b.挖土要严格按照施工方案规定进行。c.软土基坑必须分层均衡开挖。d.支护与挖土要密切配合,严禁超挖。【问题】:1.根据背景资料本工程围护结构还可以采用哪些方式。2.写出施工工序中代号A、B、C、D对应的工序名称。3.钢管支撑施加预应力前后,预应力损失如何处理?4.后浇带施工应有哪些技术要求?5.补充完善开挖和支护的具体措施。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
