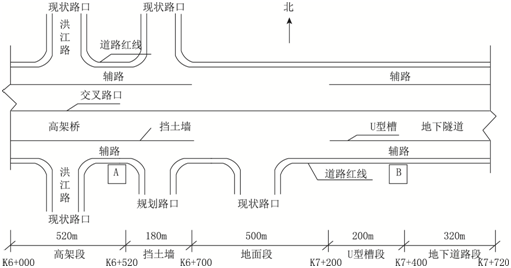

某市区城市主干道改扩建工程,标段总长1.72km,周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段是在原城市主干路主路范围进行高架桥段-地面段-入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段。各工种施工作业区设在围挡内,临时用电变压器可安放于图4-1中A、B位置,电缆敷设方式待定。高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。地下隧道段为单箱双室闭合框架结构。采用命挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。围护结构采用U型槽敞开段围护结构为直径Φ1.0m的钻孔灌注桩,外侧桩间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。【问题】:1.图4-1中,在A、B两处如何设置变压器?电缆如何设置?说明理由。(应用题,靠分析,未讲过)2.根据图4-2,地下连续施工时,C、D、E位置设置何种设施较为合理?(平面布置图以及地连墙施工工艺及设施精讲和冲刺强调过)3.观察井、回灌井、管井的作用分别是什么?(回灌和管井冲刺和精讲均强调过,观察井未讲过)4.本工程基坑的施工难点是什么?(类似题目讲过)5.施工地下连续墙时。导墙的作用主要有哪四项?(精讲强调过)6.目前城区内钢梁安装的常用方法有哪些?针对本项目的特定条件,应采用何种架设方法?采用何种配套设备进行安装?在何时段安装合适?(精讲强调过)
发布时间:2020年05月13日 16:31 中迅网校 阅读量:1138

某市区城市主干道改扩建工程,标段总长1.72km,周边有多处永久建筑,临时用地极少,环境保护要求高;现状道路交通量大,施工时现状交通不断行。本标段是在原城市主干路主路范围进行高架桥段-地面段-入地段改扩建,包括高架桥段、地面段、U型槽段和地下隧道段。各工种施工作业区设在围挡内,临时用电变压器可安放于图4-1中A、B位置,电缆敷设方式待定。
高架桥段在洪江路交叉口处采用钢-混叠合梁型式跨越,跨径组合为37m+45m+37m。地下隧道段为单箱双室闭合框架结构。采用命挖方法施工。本标段地下水位较高,属富水地层;有多条现状管线穿越地下隧道段,需进行拆改挪移。
围护结构采用U型槽敞开段围护结构为直径Φ1.0m的钻孔灌注桩,外侧桩间采用高压旋喷桩止水帷幕,内侧挂网喷浆。地下隧道段围护结构为地下连续墙及钢筋混凝土支撑。
降水措施采用止水帷幕外侧设置观察井、回灌井,坑内设置管井降水,配轻型井点辅助降水。

【问题】:
1.图4-1中,在A、B两处如何设置变压器?电缆如何设置?说明理由。(应用题,靠分析,未讲过)

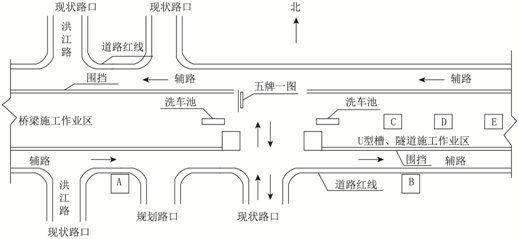

2.根据图4-2,地下连续施工时,C、D、E位置设置何种设施较为合理?(平面布置图以及地连墙施工工艺及设施精讲和冲刺强调过)
3.观察井、回灌井、管井的作用分别是什么?(回灌和管井冲刺和精讲均强调过,观察井未讲过)
4.本工程基坑的施工难点是什么?(类似题目讲过)
5.施工地下连续墙时。导墙的作用主要有哪四项?(精讲强调过)
6.目前城区内钢梁安装的常用方法有哪些?针对本项目的特定条件,应采用何种架设方法?采用何种配套设备进行安装?在何时段安装合适?(精讲强调过)

查看答案

分享到:

上一题:A公司承接一城市天然气管道工程,全长5.0km,设计压力0.4MPa,钢管直径DN300mm,均采用成品防腐管。设计采用直埋和定向钻穿越两种施工方法,其中,穿越现状道路路口段采用敷定向钻方式设,钢管在地面连接完成,经无损探伤等检验合格后回拖就位,施工工艺流程如图3所示,穿越段土质主要为填土、砂层和粉质黏土。直埋段成品防腐钢管到场后,厂家提供了管道的质量证明文件,项目部质检员对防腐层厚度和粘结力做了复试,经检验合格后,开始下沟安装。定向钻施工前,项目部技术人员进入现场路斯,利用现状检查井核实地下管的位置和深度,对现状道路开裂、沉陷情况进行统计。项目部根据调在情况编制定向钻专项施工方案。定向钻钻进施工中,直管钻进段遇到砂层,项目部根据现场情况采取控制钻进速度、泥浆流量和压力等措施,防止出现坍孔,钻进困难等问题。【问题】1.写由图3中工序A,B的名称。(精讲和冲刺多次强调)2.本工程燃气管道属于哪种压力等级?根据《城镇燃气输配工程施工及验收规范》CJJ-33-2005规定,指出定向钻穿越段钢管焊接应采用的无损探伤方法和抽检量。(精讲和冲刺多次强调)3.直埋段管道下沟前,质检员还应补充检测哪些项目?并说明检测方法。(精讲和冲刺多次强调)4.为保证施工和周边环境安全,编制定向钻专项方家前还需做好那些调查工作。(此种题型、方法多次强调)5.指出坍孔时周边环境可能造成哪些影响?项目部还应采取哪些坍孔技术措施? 下一题:背景:某公司承建一段新建城镇道路工程,其雨水管道位于非机动车道下,设计采用D800mm钢筋混凝土管,相邻井段间距40m,8号~9号雨水井段平面布置如图1所示,8号、9号井类型一致。施工前,项目部对部分相关技术人员的职责、管道施工工艺流程、管道施工进度计划、分部分项工程验收等内容规定如下:(1)由A(技术人员)具体负责:确定管道中线、检查井位置与沟槽开挖边线。(2)由质检员具体负责:沟槽回填土压实度试验;管道与检查井施工完成后,进行管道B试验(功能性试验)。(3)管道施工工艺流程如下:沟槽开挖与支护→C→下管、排管、接口→检查并砌筑一管道功能性试验→分层回填土与夯实。(4)管道验收合格后转入道路路基分部工程施工,该分部工程包括挖填土、整平、压实等工序,其质量检验的主控项目有压实度和D。(5)管道施工划分为三个施工段.时标网络计划如图2所示(两条虚工作线需补充)。【问题】1.根据背景资料写出最适合题意的A、B、C、D的内容。2.列式汁算图l中F、G、H、J的数值。3.补全图2中缺少的虚工作(用时标网络图提供的节点代号及箭线作答或用文字叙述,在背景资料中作答无效)。补全后的网络图中有J—L条关键线路?工期为多少?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
