背景:

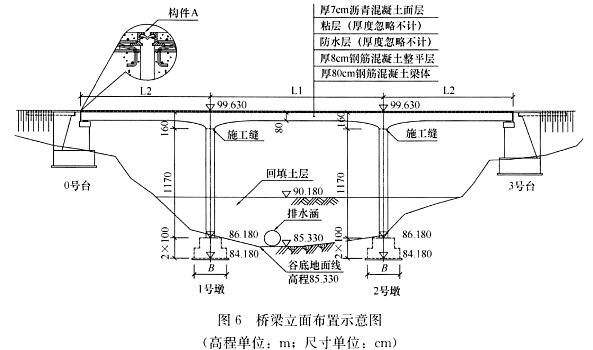

某公司承建一座城市桥梁工程。该桥跨越山区季节性流水沟谷,上部结构为三跨式钢筋混凝土结构,重力式U形桥台,基础均采用扩大基础;桥面铺装自下而上为厚8cm钢筋混凝土整平层十防水层十粘层十厚7cm沥青混凝土面层;桥面设计高程为99.630m。桥梁立面布置如图6所示。
项目部编制的施工方案有如下内容:
(1)根据该桥结构特点,施工时,在墩柱与上部结构衔接处(即梁底曲面变弯处)设置施工缝。
(2)上部结构采用碗扣式钢管满堂支架施工方案。根据现场地形特点及施工便道布置情况,采用杂土对沟谷进行一次性回填,回填后经整平碾压,场地高程为90.180m.并在其上进行支架搭设施工,支架立柱放置于20cm×20cm楞木上。支架搭设完成后采用土袋进行堆载预压。支架搭设完成后,项目部立即按施工方案要求的预压荷载对支架采用土袋进行堆载预压,期间遇较长时间大雨,场地积水。项目部对支架预压情况进行连续监测,数据显示各点的沉降量均超过规范规定,导致预压失败。此后,项目部采取了相应整改措施,并严格按规范规定重新开展支架施工与预压工作。【问题】
1.写出图6中构件A的名称。
2.根据图6判断,按桥梁结构特点,该桥梁属于哪种类型?简述该类型桥梁的主要受力特点。
3.施工方案(1)中,在浇筑桥梁上部结构时,施工缝应如何处理?
4.根据施工方案(2),列式计算桥梁上部结构施工时应搭设满堂支架的最大高度;根据计算结果,该支架施工方案是否需要组织专家论证?说明理由。
5.试分析项目部支架预压失败的可能原因?
6.项目部应采取哪些措施才能顺利地使支架预压成功?
查看答案
参考答案:
1.图6中构件A的名称:伸缩装置(或伸缩缝)。
2.按桥梁结构特点,该桥梁属于刚构(架)桥。
该类型桥梁的主要受力特点:刚构(架)桥的主要承重结构是梁或板和立柱整体结合在一起的刚构(架)结构。梁和柱的连接处具有很大的刚性,在竖向荷载作用下,梁部主要受弯,而在柱脚处具有水平反力。
3.施工方案(1)中,在浇筑桥梁上部结构时,施工缝的处理方法:
(1)先将混凝土表面的浮浆凿除;
(2)混凝土结合面应凿毛处理,并冲洗干净,表面湿润,但不得有积水;
(3)在浇筑梁板混凝土前,应铺同配合比(同强度等级)的水泥砂浆(厚10~20mm)。
4.根据施工方案(2),桥梁上部结构施工时应搭设满堂支架的最大高度:99.63一0.07-0.08-0.8-90.18=8.5m。
该支架施工方案需要组织专家论证。理由:根据相关文件规定.搭设高度5m及以上的模板支撑工程属于危险性较大的分部分项工程,搭设高度8m及以上需要组织专家论证。
5.项目部支架预压失败的原因:
(1)场地回填杂填土,未按要求进行分层填筑、碾压密实.导致基础(地基)承载力不足;
(2)场地未设置排水沟等排水、隔水措施,场地积水,导致基础(地基)承载力下降:
(3)未按规范要求进行支架基础预压;
(4)受雨天影响,预压土袋吸水增重(或预压荷载超重)。
6.项目部应采取的使支架预压成功的措施:
(1)提高场地基础(地基)承载力,可采用换填及混凝土垫层硬化等处理措施;
(2)在场地四周设置排水沟等排水设施,确保场地排水畅通,不得积水;
(3)进行支架基础预压;
(4)加载材料应有防水(雨)措施,防止被水浸泡后引起加载重量变化(或超重)。
