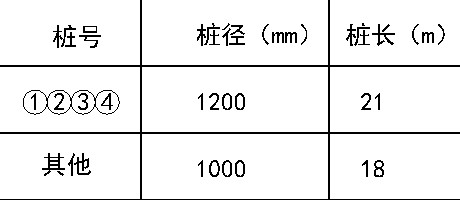

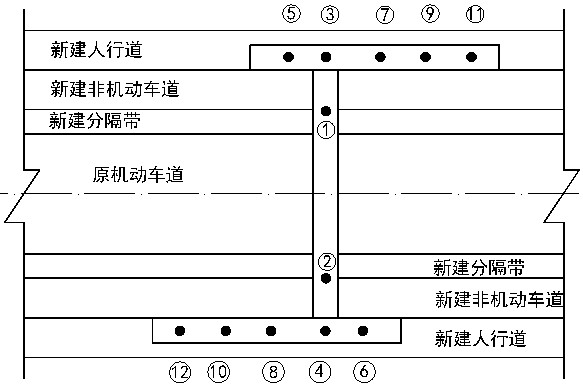

某施工单位承建城镇道路改扩建工程,全长2km,工程项目主要包括:(1)原机动车道的旧水泥混凝土路面加铺沥青混凝土面层:(2)原机动车道两侧加宽、新建非机动车道和人行道;(3)新建人行天桥一座,人行天桥桩基共设计12根,为人工挖孔灌注桩,改扩建道路平面布置如图1所示,灌注桩的桩径,桩长见表1—1。施工过程中发生如下事件:事件一:项目部将原已获批的施工组织设计中的施工部署:非机动车道(双侧)→人行道(双侧)→挖孔桩→原机动车道加铺,改为:挖孔桩→非机动车道(双侧)→人行道(双侧)→原机动车道加铺。事件二:项目部编制了人工挖孔桩专项施工方案,经施工单位总工程师审批后上报总监理工程师申请开工,被总监理工程师退回。事件三:专项施工方案中,钢筋混凝土护壁技术要求有:井圈中心线与设计轴线的偏差不得大于20mm,上下节护壁搭接长度不小于50mm,模板拆除应在混凝土强度大于2.5MPa后进行。事件四:旧水泥混凝土路面加铺前,项目部进行了外观调查,并采用探地雷达对道板下状况进行扫描探测,将旧水泥混凝土道板的现状分为三种状态;A为基本完好;B为道板面上存在接缝和裂缝;C为局部道板底脱空,道板局部断裂或碎裂;事件五:项目部按两个施工队同时进行人工挖孔桩施工,计划显示挖孔桩施工需57天完工,施工进度计划见表1-2,为加快工程进度,项目经理决定将9、10、11、12号桩安排第三个施工队进场施工,三队同时作业。问题:1.事件一中,项目部改变施工部署需要履行哪些手续?2.写出事件二中专项施工方案被退回的原因。3.补充事件三中钢筋混凝土护壁支护的技术要求。4.事件四中,在加铺沥青混凝土前,对C状态道板应采取哪些处理措施?5.事件五中,画出按三个施工队同时作业的横道图,并计算人工挖孔桩施工需要的作业天数。
