某公司中标污水处理厂升级改造工程,处理规模为70万m³/d。其中包括中水处理系统。中水处理系统的配水井为矩形钢筋混凝土半地下室结构,平面尺寸17.6m×14.4m:高11.8m,设计水深9米;底板、顶板厚度分别为1.1m,0.25m。施工过程中发生了如下事件:事件一:配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6-10Cm的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图4-1所示。方案报公司审批时,主管部门认为基坑缺少降、排水设施,顶板支架缺少重要杆件,要求修改补充。事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。事件三:项目部识别了现场施工的主要危险源,其中配水井施工现场主要易燃易爆物体包括脱模剂、油漆稀释料……。项目部针对危险源编制了应急预案,给出了具体预防措施。事件四:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管道在道路两侧)。试运行时中水管道出现问题,破开道路对中水管道进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。问题:1.图4-1中基坑缺少哪些降水排水设施?顶板支架缺少哪些重要杆件?2.指出图4-2、图4-3中A、B名称,简述本工程采用这种形式螺栓的原因。3.事件二中,监理工程师为什么会制止现场施工员的行为?取消细石混凝土?护面应履行什么手续?4.事件三中,现场的易燃易爆物体危险源还应包括哪些?5.事件四所造成的损失能否索赔?说明理由。6.配水井满水试验至少应分几次?分别列出每次充水高度。
发布时间:2020年05月17日 16:57 中迅网校 阅读量:1136

某公司中标污水处理厂升级改造工程,处理规模为70万m³/d。其中包括中水处理系统。中水处理系统的配水井为矩形钢筋混凝土半地下室结构,平面尺寸17.6m×14.4m:高11.8m,设计水深9米;底板、顶板厚度分别为1.1m,0.25m。施工过程中发生了如下事件:事件一:配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6-10Cm的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图4-1所示。方案报公司审批时,主管部门认为基坑缺少降、排水设施,顶板支架缺少重要杆件,要求修改补充。

事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。事件三:项目部识别了现场施工的主要危险源,其中配水井施工现场主要易燃易爆物体包括脱模剂、油漆稀释料……。项目部针对危险源编制了应急预案,给出了具体预防措施。事件四:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管道在道路两侧)。试运行时中水管道出现问题,破开道路对中水管道进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。

问题:

1.图4-1中基坑缺少哪些降水排水设施?顶板支架缺少哪些重要杆件?

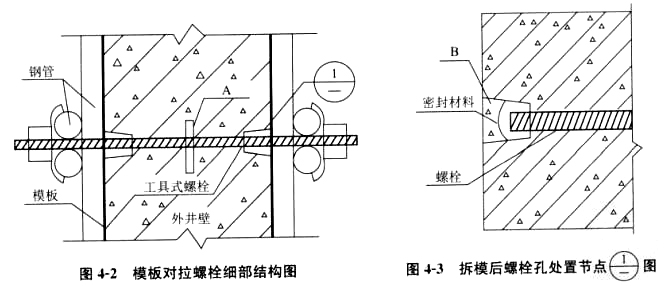

2.指出图4-2、图4-3中A、B名称,简述本工程采用这种形式螺栓的原因。

3.事件二中,监理工程师为什么会制止现场施工员的行为?取消细石混凝土?护面应履行什么手续?

4.事件三中,现场的易燃易爆物体危险源还应包括哪些?

5.事件四所造成的损失能否索赔?说明理由。

6.配水井满水试验至少应分几次?分别列出每次充水高度。

查看答案

分享到:

上一题:A公司中标长3km的天然气钢质管道工程,DN300mm,设计压力为0.4MPa,采用明开槽法施工。项目部拟定的燃气管道施工程序如下:沟槽开挖→管道安装、焊接→a→管道吹扫→b试验→回填土至管顶上方0.5m→c试验→焊口防腐→敷设d→土方回填至设计标高。在项目实施过程中,发生了如下事件:事件一:A公司提取中标价的5%作为管理费后把工程包给B公司,B公司组建项目部后以A公司的名义组织施工。事件二:沟槽清底时,质量检查人员发现局部有超挖,最深达15cm,且槽底土体含水量较高。工程施工完成并达到下列基本条件后,建设单位组织了竣工验收:①施工单位已完成工程设计和合同约定的各项内容;②监理单位出具工程质量评估报告;③设计单位出具工程质量检查报告;④工程质量检验合格,检验记录完整;⑤已按合同约定支付工程款;……。问题:1.施工程序中a、b、c、d分别是什么?2.事件一中,A、B公司的做法违反了法律法规中的哪些规定?3.依据《城市燃气输工程施工及验收规范》CJJ332005,对事件二中情况应如何做补救处理?4.依据《房屋建筑和市政基础设施工程竣工验收规定》(建制[2013]171号),补充工程竣工验收基本条件中所缺内容。 下一题:某公路承建城市主干道的地下隧道工程,长520m,为单箱双室箱型钢筋混凝土结构,采用明挖顺作法施工、隧道基坑深10m间隔安全等级为一级,基坑支护与结构设计断面示意图如图5所示,围护桩为钻孔灌注桩:截水帷幕为双排水泥土搅拌桩,两道内支撑中间设立柱支撑;基坑侧壁与隧道侧墙的净距为1m。项目部编制了专项施工方案,确定了基坑施工和主体结构施工方案,对结构施工与拆撑、换撑进行了详细安排。施工过程发生如下事件:事件一:进场踏勘发现有一条横跨隧道的架空高压线无法转移,鉴于水泥土搅拌桩机设备高,距高压线距离处于危险范围,导致高压线两侧计20cm范围内水泥土搅拌桩无法施工。项目部建议变更此范围内的截水帷幕状设计,建设单位同意设计变更。事件二:项目部编制的专项施工方案,隧道主体结构与拆撑、换撑施工流程为:(1)底板垫层施工→(2)→(3)传力带施工→(4)→(5)隧道中墙施工→(6)隧道侧墙和顶板施工→(7)基坑侧壁与隧道侧墙间隙回填→(8)。事件三:某日上午监理人员在巡视工地时,发现以下问题,要求立即整改:①在开挖工作面位置,第二道支撑未安装的情况下,已开挖至基坑底部;②为方便挖土作业,挖掘机司机擅自拆除支撑立柱的个别水平联系梁;当日下午,项目部接到基坑监测单位关于围护结构变形超过允许值的报警;③已开挖至基底的基坑侧壁局部位置出现漏水,水中夹带少量泥沙。问题:1.补充本工程应提交专家论证的方案。2.事件一中项目部拟变更截水帷幕的形式是什么?说明理由。3.指出项目部办理设计变更的步骤。4.补充隧道主体结构与拆撑、换撑工艺流程。5.补充本基坑的监测项目。6.针对事件三存在的问题,项目部应采取什么措施?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
