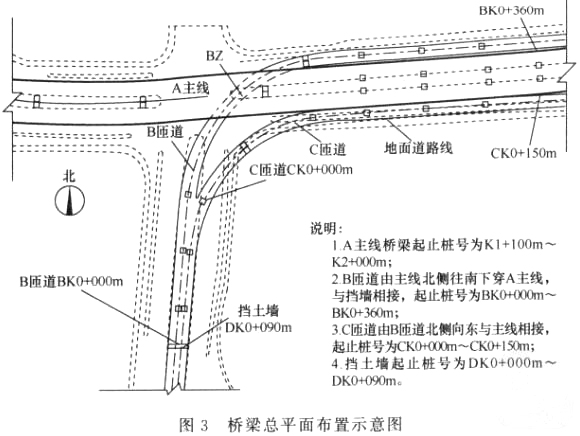

某市政工程公司承建城市主干道改造工程标段,合同金额为9800万元,工程主要内容为:主线高架桥梁、匝道桥梁、挡土墙及引道,如图3所示。桥梁基础采用钻孔灌注桩,上部结构为预应力混凝土连续箱梁,采用满堂支架法现浇施工。边防撞护栏为钢筋混凝土结构。施工期间发生如下事件:事件1:在工程开工前,项目部会同监理工程师,根据《城市桥梁工程施工与质量验收规范》(CJJ2)等确定和划分了本工程的单位(子单位)工程、分部分项工程及检验批。事件2:项目部进场后配备了专职安全管理人员,并为承重支模架编制了专项安全应急预案,应急预案的主要内容有:事故类型和危害程度分析、应急处置基本原则、预防与预警、经济处置等。事件3:在施工安排时,项目部认为在主线与匝道交叉部位及交叉口以东主线和匝道并行部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B匝道BZ墩)、主线上部结构,在施工期间需要3次交通导行,因此必须确定合理的施工顺序,项目部经仔细分析确认施工顺序如图4所示:另外项目部配置了边防撞栏定型组合钢模板,每次可浇筑防撞护栏长度200m,每4d可周转一次,在上部结构基本完成后开始施工边防撞护栏,直至施工完成。问题:1.事件1中,本工程的单位(子单位)工程有哪些?2.指出钻孔灌柱桩验收的分项工程和检验批。3.本工程至少应配备几名专职安全员?说明理由。4.补充完善事件2中的专项安全应急预案的内容。5.图4中①、②、③、④分别对应哪项施工内容?6.事件3中,边防撞护栏的连续施工至少需要多少天?(列式分步计算)
发布时间:2020年05月13日 16:32 中迅网校 阅读量:1266

某市政工程公司承建城市主干道改造工程标段,合同金额为9800万元,工程主要内容为:主线高架桥梁、匝道桥梁、挡土墙及引道,如图3所示。桥梁基础采用钻孔灌注桩,上部结构为预应力混凝土连续箱梁,采用满堂支架法现浇施工。边防撞护栏为钢筋混凝土结构。施工期间发生如下事件:事件1:在工程开工前,项目部会同监理工程师,根据《城市桥梁工程施工与质量验收规范》(CJJ2)等确定和划分了本工程的单位(子单位)工程、分部分项工程及检验批。事件2:项目部进场后配备了专职安全管理人员,并为承重支模架编制了专项安全应急预案,应急预案的主要内容有:事故类型和危害程度分析、应急处置基本原则、预防与预警、经济处置等。事件3:在施工安排时,项目部认为在主线与匝道交叉部位及交叉口以东主线和匝道并行部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B匝道BZ墩)、主线上部结构,在施工期间需要3次交通导行,因此必须确定合理的施工顺序,项目部经仔细分析确认施工顺序如图4所示:另外项目部配置了边防撞栏定型组合钢模板,每次可浇筑防撞护栏长度200m,每4d可周转一次,在上部结构基本完成后开始施工边防撞护栏,直至施工完成。问题:1.事件1中,本工程的单位(子单位)工程有哪些?2.指出钻孔灌柱桩验收的分项工程和检验批。3.本工程至少应配备几名专职安全员?说明理由。4.补充完善事件2中的专项安全应急预案的内容。5.图4中①、②、③、④分别对应哪项施工内容?6.事件3中,边防撞护栏的连续施工至少需要多少天?(列式分步计算)

查看答案

分享到:

上一题:A公司承接一项DN1000mm天然气管线工程,管线全长4.5km,设计压力4.0MPa,材质L485,除穿越一条宽度为50m的非通航河道采用泥水平衡法顸管施工外,其余均采用开凿明挖施工,B公司负责该工程的监理工作。工程开工前,A公司查勘了施工现场,调查了地下设施、管线和周边环境,了解水文地质情况后,建议将顶管法施工改为水平定向钻施工,经建设单位同意后做了变更手续,A公司编制了水平定向钻施工专项方案。建设单位组织了包含B公司总工程师在内的5名专家对专项方案进行了论证,项目部结合论证意见进行了修改,并办理了审批手续。为顺利完成穿越施工,参建单位除研究设定钻进轨迹外,还采用专业浆液现场配制泥浆液,以便在定向钻穿越过程中起到如下作用:软化硬质土层、调整钻进方向、润滑钻具、为泥浆马达提供保护。项目部按所编制的穿越施工专项方案组织施工,施工完成后在投入使用前进行了管道功能性试验。问题:1.简述A公司将顶管法施工变更为水平定向钻施工的理由。2.指出本工程专项方案论证的不合规之处并给出正确的做法。3.试补充水平定向钻泥浆液在钻进中的作用。4.列出水平定向钻有别于顶管施工的主要工序。5.本工程管道功能性试验如何进行? 下一题:某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工,通道基坑总长80m,宽12m,开挖深度10m;基坑围护结构采用SMW工法桩、基坑深度方向设有两道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为Φ600×10mm钢管支撑(如图5)。基坑场地地层自上而下依次为:2.0m厚素填土、6m厚黏质粉土、10m厚砂质粉土,地下水位埋深约1.5m。在基坑内布置了5口管井降水。项目部选用坑内小挖机与坑外长臂挖机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理,堵漏处理造成直接经济损失20万元,工期拖延10d,项目部为此向业主提出索赔。问题:1.给出图5中A、B构(部)件的名称,并分别简述其功用。2.根据两类支撑的特点分析围护结构设置不同类型支撑的理由。3.本项目基坑内管井属于什么类型?起什么作用?4.给出项目部堵漏措施的具体步骤。5.项目部提出的索赔是否成立?说明理由。6.列出基坑围护结构施工的大型机械设备。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
