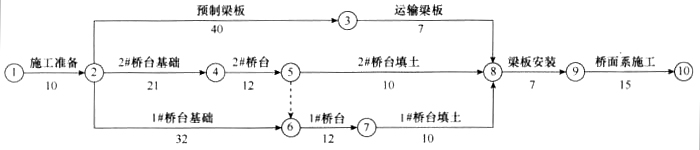

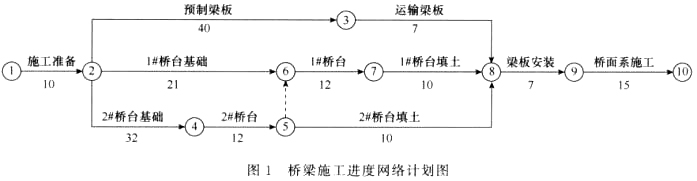

A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90d,项目部编制了网络进度计划如图1所示(单位:d)。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理。要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1~0.4mm,深度为3~5mm。经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。问题:1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。3.按裂缝深度分类背景资料中的裂缝属哪种类型?试分析裂缝形成的可能原因。4.给出背景资料中裂缝的处理方法。
发布时间:2020年05月13日 16:32 中迅网校 阅读量:697

A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90d,项目部编制了网络进度计划如图1所示(单位:d)。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理。要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1~0.4mm,深度为3~5mm。经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。问题:1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。3.按裂缝深度分类背景资料中的裂缝属哪种类型?试分析裂缝形成的可能原因。4.给出背景资料中裂缝的处理方法。

查看答案

分享到:

相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
