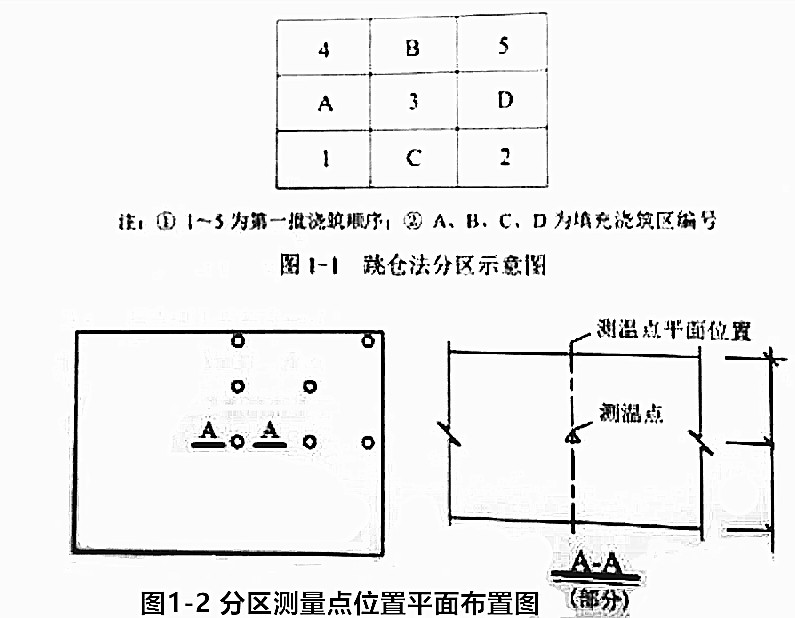

某工程钢筋混凝土基础底板,长度120m,宽度100m,厚度2.0m。混凝土设计强度等级P6C35,设计无后浇带。施工单位选用商品混凝土浇筑,P6C35混凝土设计配合比为:1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量400kg/m³。粉煤灰渗量20%(等量替换水泥),实测中砂含水率4%、碎石含水率1.2%。釆用跳仓法施工方案,分别按1/3长度与1/3宽度分成9个浇筑区(见图1-1),每区混凝土浇筑时间3d,各区依次连续浇筑,同时按照规范要求设置测温点(见图1-2)。(资料中未说明条件及因素均视为符合要求。)        【问题】:1.计算每立方米P6C35混凝土施工配合比的水泥,中砂、碎石、水、粉煤灰的用量是多少?(单位:kg,小数点后保留2位)2.写出正确的填充浇筑区A、B、C、D的先后浇筑顺序(如表示为A-B-C-D)。3.在答题卡上画出A-A剖面示意图(可手绘),并补齐应布置的竖向测量点位置。4.写出施工现场混凝土浇筑常用的机械设备名称。
发布时间:2020年05月17日 10:09 中迅网校 阅读量:1397

某工程钢筋混凝土基础底板,长度120m,宽度100m,厚度2.0m。混凝土设计强度等级P6C35,设计无后浇带。施工单位选用商品混凝土浇筑,P6C35混凝土设计配合比为:1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量400kg/m³。粉煤灰渗量20%(等量替换水泥),实测中砂含水率4%、碎石含水率1.2%。釆用跳仓法施工方案,分别按1/3长度与1/3宽度分成9个浇筑区(见图1-1),每区混凝土浇筑时间3d,各区依次连续浇筑,同时按照规范要求设置测温点(见图1-2)。(资料中未说明条件及因素均视为符合要求。)


【问题】:
1.计算每立方米P6C35混凝土施工配合比的水泥,中砂、碎石、水、粉煤灰的用量是多少?(单位:kg,小数点后保留2位)
2.写出正确的填充浇筑区A、B、C、D的先后浇筑顺序(如表示为A-B-C-D)。
3.在答题卡上画出A-A剖面示意图(可手绘),并补齐应布置的竖向测量点位置。
4.写出施工现场混凝土浇筑常用的机械设备名称。

查看答案

分享到:

上一题:关于试验见证与送样的说法,正确的有()。 下一题:某新建办公楼工程,地下2层,地上20层,框架-剪力墙结构,建筑高度87m。建设单位通过公开招标选定了施工总承包单位并签订了工程施工合同,基坑深7.6m,基础底板施工计划网络图(见图2):基坑施工前,基坑支护专业施工单位编制了基坑支护专项方案,履行相关审批签字手续后,组织包括总承包单位技术负责人在内的5名专家对该专项方案进行专家论证,总监理工程师提出专家论证组织不妥,要求整改。项目部在施工至第33天时,对施工进度进行了检查,实际施工进度如网络图中实际进度前锋线所示,对进度有延误的工作采取了改进措施。项目部对装饰装修工程门窗子分部进行过程验收中,检查了塑料门窗安装等各分项工程,并验收合格;检查了外窗气密性能等有关安全和功能检测项目合格报告,观感质量符合要求。【问题】:1.指出基坑支护专项方案论证的不妥之处,应参加专家论证会的单位还有哪些?2.指出网络图中各施工工作的流水节拍,如釆用成倍节拍流水施工,计算各施工工作专业队数量。3.进度计划监测检查方法还有哪些?写出第33天的实际进度检查结果。4.门窗子分部工程中还包括哪些分项工程?门窗工程有关安全和功能检测的项目还有哪些?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
