背景资料:某综合楼工程,地下三层,地上二十层,总建筑面积为68000m²,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF20130201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。基础桩设计桩径Ф800mm,长度为35~42m,混凝土强度等级为C30,共计900根,施工单位编制的桩基施工方案中列明:采用泥浆护壁成孔、导管法水下灌注C30混凝土;灌注时桩顶混凝土面超过设计标高500mm,每根桩留置1组混凝土试件;成桩后按总桩数的10%对桩身质量进行检验。监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位,施工单位立即要求测量单位及时采取相应的监测措施,并根据观测数据制定了后续防控对策。装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍(时间单位:周)如下表所示。 建设单位采购的材料进场复检结果不合格,监理工程师要求退场;因停工待料导致窝工,施工单位提出8万元费用索赔。材料重新进场施工完毕后,监理验收通过;由于该部位的特殊性,建设单位要求进行剥离检验,检验结果符合要求;剥离检验及恢复共发生费用4万元,施工单位提出4万元的费用索赔,上述索赔均在要求时限内提出,数据经监理工程师核实无误。问题:1.指出桩基施工方案中的错误之处,并分别写出相应的正确做法。2.变形测量发现异常情况后,第三方测量单位应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有哪些异常情况也应立即报告委托方?3.参照下图,在相应位置绘制标准层装修的流水施工横道图。4.分别判断施工单位提出的两项费用索赔是否成立,并写出相应的理由。
发布时间:2020年05月17日 10:35 中迅网校 阅读量:1207

背景资料:
某综合楼工程,地下三层,地上二十层,总建筑面积为68000m²,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF20130201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。基础桩设计桩径Ф800mm,长度为35~42m,混凝土强度等级为C30,共计900根,施工单位编制的桩基施工方案中列明:采用泥浆护壁成孔、导管法水下灌注C30混凝土;灌注时桩顶混凝土面超过设计标高500mm,每根桩留置1组混凝土试件;成桩后按总桩数的10%对桩身质量进行检验。监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。
地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位,施工单位立即要求测量单位及时采取相应的监测措施,并根据观测数据制定了后续防控对策。

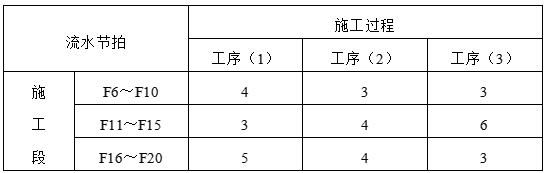

装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍(时间单位:周)如下表所示。

 建设单位采购的材料进场复检结果不合格,监理工程师要求退场;因停工待料导致窝工,施工单位提出8万元费用索赔。材料重新进场施工完毕后,监理验收通过;由于该部位的特殊性,建设单位要求进行剥离检验,检验结果符合要求;剥离检验及恢复共发生费用4万元,施工单位提出4万元的费用索赔,上述索赔均在要求时限内提出,数据经监理工程师核实无误。
问题:
1.指出桩基施工方案中的错误之处,并分别写出相应的正确做法。
2.变形测量发现异常情况后,第三方测量单位应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有哪些异常情况也应立即报告委托方?

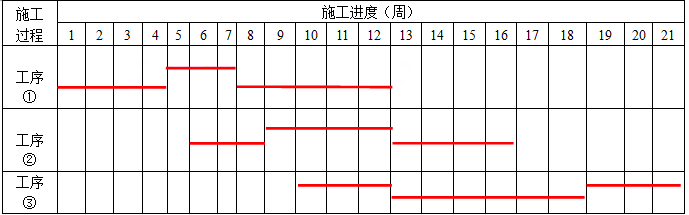

3.参照下图,在相应位置绘制标准层装修的流水施工横道图。

4.分别判断施工单位提出的两项费用索赔是否成立,并写出相应的理由。

查看答案

分享到:

上一题:混凝土在高温施工环境下施工,可采取的措施有()。 下一题:背景资料:某新建体育馆工程,建筑面积约为23000m²,现浇钢筋混凝土结构,钢结构网架屋盖,地下一层,地上四层,地下室顶板设计采用后张法预应力混凝土梁。地下室顶板同条件养护试件强度达到设计要求时,施工单位现场生产经理立即向监理工程师口头申请拆除地下室顶板模板,监理工程师同意后,现场将地下室顶板模板及支架全部拆除。“两年专项治理行动”检查时,二层混凝土结构经回弹一取芯法检验,其强度不满足设计要求,经设计单位验算,需对二层结构进行加固处理,造成直接经济损失300余万元。工程质量事故发生后,现场有关人员立即向本单位负责人报告,并在规定的时间内逐级上报至市(设区)级人民政府住房和城乡建设主管部门。施工单位提交的质量事故报告内容包括:①事故发生的时间、地点、工程项目名称;②事故发生的简要经过,有无伤亡;③事故发生后采取的措施及事故控制情况;④事故报告单位。屋盖网架采用Q390GJ钢,因钢结构制作单位首次采用该材料,施工前,监理工程师要求其对首次采用的Q390GJ钢及相关的接头形式、焊接工艺参数、预热和后热措施等焊接参数组合条件进行焊接工艺评定。填充墙砌体采用单排孔轻骨料混凝土小砌块,专用小砌块砂浆砌筑。现场检查中发现:进场的小砌块产品龄期达到21d后,即开始浇水湿润,待小砌块表面出现浮水后,开始砌筑施工:砌筑时将小砌块的底面朝上反砌于墙上,小砌块的搭接长度为块体长度的1/3;砌体的砂浆饱满度要求为:水平灰缝90%以上,竖向灰缝85%以上;墙体每天砌筑高度为1.5m。填充墙砌筑7d后进行顶砌施工;为施工方便,在部分墙体上留置了净宽度为1.2m的临时施工洞口。监理工程师要求对错误之处进行整改。问题:1.监理工程师同意地下室顶板拆模是否正确?背景资料中地下室顶板预应力梁拆除底模及支架的前置条件有哪些?2.案例中的质量事故属于哪个等级?指出事故上报的不妥之处。质量事故报告还应包括哪些内容?3.除背景资料已明确的焊接参数组合条件外,还有哪些参数的组合条件也需要进行焊接工艺评定?4.针对背景资料中填充墙砌体施工的不妥之处,写出相应的正确做法。
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
