某群体工程,主楼地下二层,地上八层,总建筑面积26800m²,现浇钢筋混凝土框剪结构。建设单位分别与施工单位、监理单位按照《建设工程施工合同(示范文本)》(GF2013-0201)、《建设工程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同。合同履行过程中,发生了下列事件:事件一:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明。监理工程师认为该部分内容不全,要求补充完善。事件二:某单位工程的施工进度计划网络图如图1所示。因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络图进行调整。事件三:施工过程中发生索赔事件如下:(1)由于项目功能调整变更设计,导致工作C中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失13.6万元/月×2月=27.2万元;(2)当地发生百年一遇大暴雨引发泥石流,导致工作E停工、清理恢复施工共用时3个月,造成施工设备损失费用8.2万元、清理和修复工程费用24.5万元。针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2个月、3个月的工期索赔,27.2万元、32.7万元的费用索赔(所有事项均与实际相符)。事件四:某单体工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450mm×900mm。施工单位按规定编制了模板工程专项方案。问题:1.事件一中,施工单位对施工总进度计划还需补充哪些内容?2.绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。3.事件三中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。4.事件四中,该专项方案是否需要组织专家论证?该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?
发布时间:2020年05月17日 10:47 中迅网校 阅读量:957

某群体工程,主楼地下二层,地上八层,总建筑面积26800m²,现浇钢筋混凝土框剪结构。建设单位分别与施工单位、监理单位按照《建设工程施工合同(示范文本)》(GF2013-0201)、《建设工程监理合同(示范文本)》(GF-2012-0202)签订了施工合同和监理合同。合同履行过程中,发生了下列事件:事件一:监理工程师在审查施工组织总设计时,发现其总进度计划部分仅有网络图和编制说明。监理工程师认为该部分内容不全,要求补充完善。事件二:某单位工程的施工进度计划网络图如图1所示。因工艺设计采用某专利技术,工作F需要工作B和工作C完成以后才能开始施工。监理工程师要求施工单位对该进度计划网络图进行调整。


事件三:施工过程中发生索赔事件如下:(1)由于项目功能调整变更设计,导致工作C中途出现停歇,持续时间比原计划超出2个月,造成施工人员窝工损失13.6万元/月×2月=27.2万元;(2)当地发生百年一遇大暴雨引发泥石流,导致工作E停工、清理恢复施工共用时3个月,造成施工设备损失费用8.2万元、清理和修复工程费用24.5万元。针对上述(1)、(2)事件,施工单位在有效时限内分别向建设单位提出2个月、3个月的工期索赔,27.2万元、32.7万元的费用索赔(所有事项均与实际相符)。事件四:某单体工程会议室主梁跨度为10.5m,截面尺寸(b×h)为450mm×900mm。施工单位按规定编制了模板工程专项方案。

问题:

1.事件一中,施工单位对施工总进度计划还需补充哪些内容?

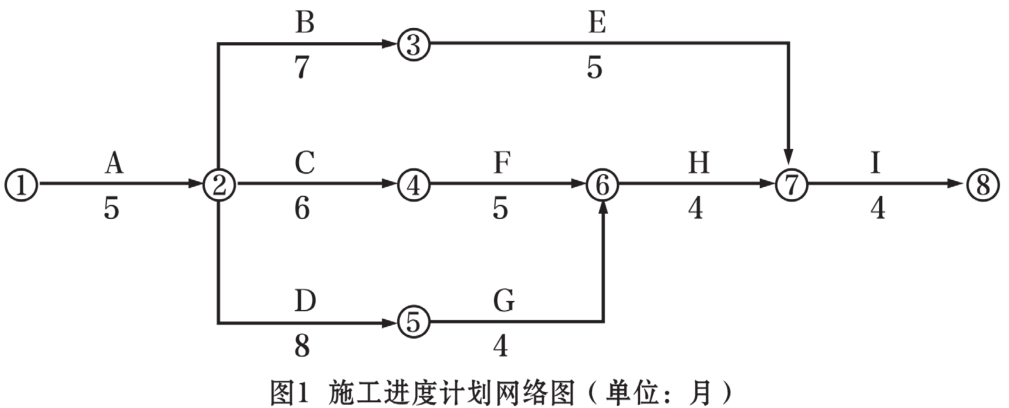

2.绘制事件二中调整后的施工进度计划网络图(双代号),指出其关键线路(用工作表示),并计算其总工期(单位:月)。

3.事件三中,分别指出施工单位提出的两项工期索赔和两项费用索赔是否成立,并说明理由。

4.事件四中,该专项方案是否需要组织专家论证?该梁跨中底模的最小起拱高度、跨中混凝土浇筑高度分别是多少(单位:mm)?

查看答案

分享到:

上一题:关于施工现场消防管理的说法,正确的有()。 下一题:某高层钢结构工程,建筑面积28000m³,地下一层,地上十二层,外围护结构为玻璃幕墙和石材幕墙,外墙保温材料为新型保温材料;屋面为现浇钢筋混凝土板,防水等级为1级,采用卷材防水。在施工过程中,发生了下列事件:事件一:钢结构安装施工前,监理工程师对现场的施工准备工作进行检查,发现钢构件现场堆放存在问题、现场堆场应具备的基本条件不够完善、劳动力进场情况不符合要求、责令施工单位进行整改。事件二:施工中,施工单位对幕墙与各楼层楼板间的缝隙防火隔离处理进行了检查;对幕墙的抗风压性能、空气渗透性能、雨水渗透性能、平面变形性能等有关安全和功能检测项目进行了见证取样或抽样检验。事件三:监理工程师对屋面卷材防水进行了检查,发现屋面女儿墙墙根处等部位的防水做法存在问题(节点施工做法图如下),责令施工单位整改。事件四:本工程采用某新型保温材料,按规定进行了材料评审、鉴定并备案,同时施工单位完成相应程序性工作后,经监理工程师批准投入使用。施工完成后,由施工单位项目负责人主持,组织总监理工程师、建设单位项目负责人,施工单位技术负责人、相关专业质量员和施工员进行了节能工程分部验收。问题:1.事件一中,高层钢结构安装前现场的施工准备还应检查哪些工作?钢构件现场堆场应具备哪些基本条件?2.事件二中,建筑幕墙与各楼层楼板间的缝隙间隔的主要防火构造做法是什么?幕墙工程中有关安全和功能的检测项目有哪些?3.事件三中,指出防水节点施工做法图示中的错误?4.事件四中,新型保温材料使用前还应有哪些程序性工作?节能分部工程的验收组织有什么不妥?
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
