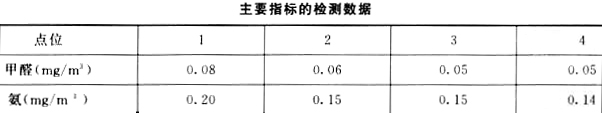

某教学楼工程,建筑面积1.7万平方米,地下一层,地上六层,檐高25.2m,主体为框架结构,砌筑及抹灰用砂浆采用现场拌制:施工单位进场后,项目经理组织编制了《某教学楼施工组织设计》,经批准后开始施工。在施工过程中,发生了以下事件:事件一:根据现场条件,厂区内设置了办公区、生活区、木工加工区等生产辅助设施。临时用水进行了设计与计算。事件二:为了充分体现绿色施工在施工过程中的应用,项目部在临建施工及使用方案中提出了在节能和能源利用方面的技术要点。事件三:结构施工期间,项目有150人参与施工,项目部组建了10人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水龙带长度达20m;在临时搭建的95㎡钢筋加工棚内,配备了2只10L的灭火器。事件四:项目总监理工程师提出项目经理部在安全与环境方面管理不到位,要求该企业对职业健康安全管理体系和环境管理体系在本项目的运行进行“诊断”,找出问题所在,帮助项目部提高现场管理水平。事件五:工程验收前,相关单位对一间240㎡的公共教室选取4个监测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如下:问题:1.事件一中,《某教学楼施工组织设计》在计算临时用水总用水量时,根据用途应考虑哪些方面的用水量?2.事件二的临建施工及使用方案中,在节能和能源利用方面可以提出哪些技术要点?3.指出事件三中有哪些不妥之处、写出正确方法。4.事件四中,该企业为了确保上述体系在本项目的正常运行,应围绕哪些运行活动展开“诊断”?5.事件五中,该房间监测点的选区数量是否合理?说明理由。6.该房间两个主要指标的报告监测值为多少?分别判断该两项检测指标是否合格?
发布时间:2020年05月13日 17:07 中迅网校 阅读量:914

某教学楼工程,建筑面积1.7万平方米,地下一层,地上六层,檐高25.2m,主体为框架结构,砌筑及抹灰用砂浆采用现场拌制:施工单位进场后,项目经理组织编制了《某教学楼施工组织设计》,经批准后开始施工。在施工过程中,发生了以下事件:事件一:根据现场条件,厂区内设置了办公区、生活区、木工加工区等生产辅助设施。临时用水进行了设计与计算。事件二:为了充分体现绿色施工在施工过程中的应用,项目部在临建施工及使用方案中提出了在节能和能源利用方面的技术要点。事件三:结构施工期间,项目有150人参与施工,项目部组建了10人的义务消防队,楼层内配备了消防立管和消防箱,消防箱内消防水龙带长度达20m;在临时搭建的95㎡钢筋加工棚内,配备了2只10L的灭火器。事件四:项目总监理工程师提出项目经理部在安全与环境方面管理不到位,要求该企业对职业健康安全管理体系和环境管理体系在本项目的运行进行“诊断”,找出问题所在,帮助项目部提高现场管理水平。事件五:工程验收前,相关单位对一间240㎡的公共教室选取4个监测点,进行了室内环境污染物浓度的检测,其中两个主要指标的检测数据如下:问题:1.事件一中,《某教学楼施工组织设计》在计算临时用水总用水量时,根据用途应考虑哪些方面的用水量?2.事件二的临建施工及使用方案中,在节能和能源利用方面可以提出哪些技术要点?3.指出事件三中有哪些不妥之处、写出正确方法。4.事件四中,该企业为了确保上述体系在本项目的正常运行,应围绕哪些运行活动展开“诊断”?5.事件五中,该房间监测点的选区数量是否合理?说明理由。6.该房间两个主要指标的报告监测值为多少?分别判断该两项检测指标是否合格?

查看答案

分享到:

上一题:某新建图书馆工程,采用公开招标的方式,确定某施工单位中标。双方按《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工总承包合同。合同约定总造价14250万元,预付备料款2800万元,每月底按月支付施工进度款。竣工结算时,结算价款按调值公式法进行调整。在招标和施工过程中,发生了如下事件:事件一:建设单位自行组织招标。招标文件规定:合格投标人为本省企业;自招标文件发出之日起15天后投标截止;招标人对照表中提出的疑问分别以书面形式回复给相应提出疑问的投标人。建设行政主管部门评审招标文件时,认为个别条款不符合相关规定,要求整改后再进行招标。事件二:合同约定主要材料按占造价比重55%计,预付备料款在起扣点之后的五次月度支付中扣回。事件三:基坑施工时正值雨季,连续降雨导致停工6天,造成人员窝工损失2.2万元。一周后出现了罕见特大暴雨,造成停工2天,人员窝工损失1.4万元。针对上述情况,施工单位分别向监理单位上报了这四项索赔申请。事件四:某分项工程由于设计变更导致该分项工程量变化幅度达20%,合同专用条款未对变更价款进行约定。施工单位按变更指令,在施工结束后的下一个月上报支付申请的同时,还上报了该设计变更的变更价款申请,监理工程师不批准变更价款。事件五:种植屋面隐藏工程通过监理工程师验收后开始附图施工,建设单位对隐藏工程质量提出异议,要求复验,施工单位不予同意。经总监理工程师协调后三方现场复验,经检验质量满足要求。施工单位要求补偿由此增加的费用,建设单位予以拒绝。事件六:合同中约定,根据人工费和四项主要材料和价格指数对总造价按调值公式法进行调整。各调值因素的比重、基期和现行价格指数如下表:问题:1.事件一中,指出招标文件规定的不妥之处,并分别写出理由。2.事件二中,列式计算预付备料款的起扣点是多少万元?(精确到小数点后2位)3.事件三中,分别判断四项索赔是否成立?并写出相应的理由。4.事件四中,监理工程师不批准变更价款申请是否合理?并说明理由。合同中未约定变更价款的情况下,变更价款应如何处理?5.事件五中,施工单位、建设单位做法是否正确?并分别说明理由。6.事件六中,列式计算经调整后的实际计算价款应为多少万元? 下一题:房屋建筑筒中筒结构的内筒,一般由()组成。
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
