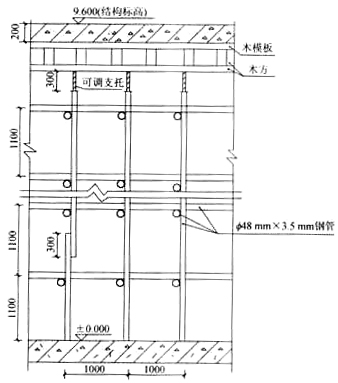

某公共建筑工程,建筑面积22000㎡,地下2层,地上5层,层高3.2m,钢筋混凝土框架结构。大堂1至3层中空,大堂顶板为钢筋混凝土井字梁结构。屋面设女儿墙,屋面防水材料采用SBS卷材,某施工总承包单位承担施工任务。合同履行过程中,发生了下列事件。事件1:施工总承包单位进场后,采购了110tⅡ级钢筋,钢筋出厂合格证明资料齐全。施工总承包单位将同一炉罐号的钢筋组批,在监理工程师见证下,取样复试。复试合格后,施工总承包单位在现场采用冷拉方法调直钢筋,冷拉率控制为3%,监理工程师责令施工总承包单位停止钢筋加工工作。事件2:施工总承包单位根据《危险性较大的分部分项工程安全管理办法》,会同建设单位、监理单位、勘察设计单位相关人员,聘请了外单位五位专家及本单位总工程师共计6人组成专家组,对《土方及基坑支护工程施工方案》进行论证,专家组提出了口头论证意见后离开,论证会结束。事件3:施工总承包单位根据《建筑施工模板安全技术规范》,编制了《大堂顶板模板工程施工方案》,并绘制了模板及支架示意图,如下所示。监理工程师审查后要求重新绘制。事件4:屋面进行闭水试验时,发现女儿墙根部漏水,经查,主要原因是转角处卷材开裂,施工总承包单位进行了整改。问题:1.指出事件1中施工总承包单位做法的不妥之处,分别写出正确做法。2.指出事件2中的不妥之处,并分别说明理由。3.指出事件3中模板及支架示意图中不妥之处的正确做法。4.按先后顺序说明事件4中女儿墙根部漏水质量问题的治理步骤。
发布时间:2020年05月13日 17:07 中迅网校 阅读量:1078

某公共建筑工程,建筑面积22000㎡,地下2层,地上5层,层高3.2m,钢筋混凝土框架结构。大堂1至3层中空,大堂顶板为钢筋混凝土井字梁结构。屋面设女儿墙,屋面防水材料采用SBS卷材,某施工总承包单位承担施工任务。合同履行过程中,发生了下列事件。事件1:施工总承包单位进场后,采购了110tⅡ级钢筋,钢筋出厂合格证明资料齐全。施工总承包单位将同一炉罐号的钢筋组批,在监理工程师见证下,取样复试。复试合格后,施工总承包单位在现场采用冷拉方法调直钢筋,冷拉率控制为3%,监理工程师责令施工总承包单位停止钢筋加工工作。事件2:施工总承包单位根据《危险性较大的分部分项工程安全管理办法》,会同建设单位、监理单位、勘察设计单位相关人员,聘请了外单位五位专家及本单位总工程师共计6人组成专家组,对《土方及基坑支护工程施工方案》进行论证,专家组提出了口头论证意见后离开,论证会结束。事件3:施工总承包单位根据《建筑施工模板安全技术规范》,编制了《大堂顶板模板工程施工方案》,并绘制了模板及支架示意图,如下所示。监理工程师审查后要求重新绘制。事件4:屋面进行闭水试验时,发现女儿墙根部漏水,经查,主要原因是转角处卷材开裂,施工总承包单位进行了整改。问题:1.指出事件1中施工总承包单位做法的不妥之处,分别写出正确做法。2.指出事件2中的不妥之处,并分别说明理由。3.指出事件3中模板及支架示意图中不妥之处的正确做法。4.按先后顺序说明事件4中女儿墙根部漏水质量问题的治理步骤。

查看答案

分享到:

上一题:关于地面工程基层铺设的做法,正确的有()。 下一题:某办公楼工程,建筑面积18500㎡,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方须外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并按规定签订了施工总承包合同和监理委托合同,施工总承包单位进场后按合同要求提交了总进度计划,如下图所示(时间单位:月)并经过监理工程师审查和确认。合同履行过程中,发生了下列事件。事件1:施工总承包依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。事件2:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见的基础上,施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。事件3:当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械停工损失费13000元和施工机械操作人员窝工费2000元,施工总承包单位提出一项工期索赔和两项费用索赔。问题1.施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(以节点编号表示)。2.事件1中,施工总承包单位选择土方施工机械的依据还应有哪些?3.根据《建筑工程施工质量验收统一标准》(GB50300),事件2中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?4.事件3中,施工总承包单位的三项索赔是否成立?并分别说明理由。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
