2021年二级建造师考试《公路工程》重力式挡土墙工程施工技术
发布时间:2021年04月26日 16:20 来源:中迅网校 阅读量:685

知识点不是死记硬背就会掌握,要对每一个知识点看会,懂透,理解的记忆。现在就快来一起学习吧。

支挡构筑物施工技术

重力式挡土墙工程施工技术

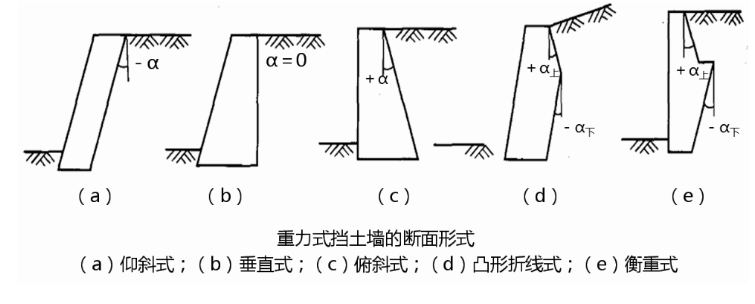

重力式挡土墙墙背形式可分为俯斜、仰斜、垂直、凸形折线(凸折式)和衡重式五种。


2、施工要求

(1)基坑开挖:

①基坑开挖宜分段跳槽进行,,分段位置宜结合伸缩缝、沉降缝等设置确定。

②设计挡土墙基底为倾斜面时,应严格控制基底高程,不得超挖填补。

③土质或易风化软质岩石雨季开挖基坑时,应在基坑挖好后及时封闭坑底。

(2)开挖完成后应及时进行检验,检验合格后应及时进行下道工序施工。

(3)基础施工:

①施工前应检查基础底面,清除基底表面风化、松软的土石和杂物。

②硬质岩石上的浆砌片石基础宜满坑砌筑。浆砌片石底面应卧浆铺破,立缝要填浆补实,不得有空隙和立缝贯通现象。

③台阶式基础宜与墙体连续砌筑,基底及墙趾台阶转折处不得砌成垂直通缝,砌体与台阶壁间的缝隙砂浆应饱满。

④基础应在基础砂浆强度达到设计强度的75%后及时分层回填夯实。回填应在表面留3%的向外斜坡。

(4)墙身施工:

①砌石墙身应分层错缝砌筑,咬缝应不小于砌块长度的1/4,且不得出现贯通竖缝。

②片石、砌块应大面朝下砌筑,砌块不应直接接触,间距宜不小于20mm。

③混凝土墙身应水平分层浇筑,分层振捣。分层厚度应不超过300mm。

④混凝土浇筑应连续进行。

⑤浇筑过程中应有专人检查模板及支撑工作情况,发现问题及时处理。

⑥挡土墙端部伸人路堤或嵌人挖方部分应与墙体同时砌筑。挡土墙顶应找平抹面或勾缝,其与边坡间的空隙应采用黏土或其他材料夯填封闭。

⑦墙身施工完毕后应及时养护。

(5)伸缩缝与沉降缝内两侧壁应竖直、平齐,无搭叠

(6)挡土墙与桥台、隧道洞门连接处应协调施工,必要时可设置临时支撑;确保与墙相接的填方或山体的稳定。

(7)挡土墙混凝土或砂浆强度达到设计强度的75%时,应及时进行墙背回填。距墙背0.5~1.0m内,不得使用重型振动压路机碾压。

(8)墙背填料:

①宜采用砂性土、卵石土、砾石土或块石土等透水性好、抗剪强度高的材料。

②采用黏质土作为填料时,应在墙背设置厚度不小于300mm的砂砾或其他透水性材料排水层。排水层顶部应采用黏质土层封闭,土层厚度宜不小于500mm。

③填料中不得含有机物、冰块、草皮、树根及生活垃圾。不得使用腐殖土、盐渍土、淤泥、白垩土、硅藻土、生活垃圾及有机物等作为墙背填料。

备考二级建造师考试中,时间、精力、坚持都是必不可少的,付出足够的努力,相信一定能顺利通关考试。
