案例2【背景资料】
某学校学术交流中心工程,地下 2 层,地上 5 层,钢框架-钢筋混凝土剪力墙结构,总建筑面积 1.6 万平方米。

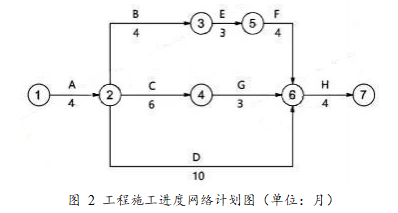

项目部制订的工程施工进度网络计划见图 2。
施工中发生了以下事件:①工作 C 使用的主要材料进场复验不合格,在监理工程师见证下退场并重新订货,致使其计划作业时间延长 2 个月;②因特殊施工设备工作计划改变,要求工作 C 与工作 F 先后依次施工。
项目部根据事件①、②影响结果,采用关键工作调整、资源调整、改变工作间逻辑关系等方法对进度网络计划进行了调整。按照管理规定形成了不合格材料退场记录,内容包括:材料型号、规格和退场照片等,监理工程师等予以签字确认。
项目技术部依据《危险性较大分部分项工程专项方案编制指南》(建办质 48 号)编制的深基坑工程专项施工方案中,从组织保障、技术和监测监控三方面制订了施工保证措施,其中技术措施包括:文明施工保证措施、环境保护措施等。
工程装修阶段施工平面布置中选用施工升降机作为垂直运输设备,其布置方案设计时考虑了地基平整度、
周边排水、周边防护围栏等因素。
为保证学术报告厅建筑声环境使用功能,依据《建筑环境通用规范》GB55016 规定,对工程采取了隔声、消声等减少噪声干扰措施。建筑声学工程竣工验收前,对主要功能房间的室内噪声级等声学检测项目进行了竣工声学检测。
【问题】
1.分别答出图 2(调整前)的关键线路(表达为:A-B-C)和总工期。答出因事件①、②调整后进度计划总工期。调整进度计划的方法还有哪些?
2.不合格材料退场记录的内容还有哪些?还需哪些单位的人员签字确认?
3.深基坑工程专项施工方案中技术保证措施还有哪些内容?
4.布置施工升降机时应考虑的因素还有哪些?
5.建筑声环境减少噪声干扰的措施还有哪些?竣工声学检测的项目还有哪些?
