背景资料某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000平方米,地下2层,地上18层,层高4.2m,钢筋混凝土框架一剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。合同履行过程中,发生了下列事件:事件一:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表:其中:施工顺序Ⅰ、Ⅱ、Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。事件二:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具体相应资质的D施工单位组织施工。事件三:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。B施工单位就由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属建设单位供应为由,认为B施工单位应直接向建设单位提出索赔。B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失由A施工单位承担,建设单位拒绝受理索赔。问题:1.事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?2.绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。3.分别判断事件二中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法?并逐一说明理由。4.分别指出事件三中的错误之处,并说明理由。
发布时间:2020年05月17日 11:09 中迅网校 阅读量:904

背景资料
某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000平方米,地下2层,地上18层,层高4.2m,钢筋混凝土框架一剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。合同履行过程中,发生了下列事件:

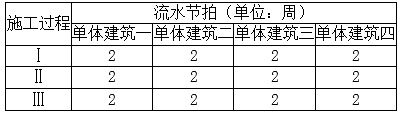

事件一:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数如下表:


其中:施工顺序Ⅰ、Ⅱ、Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。

事件二:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具体相应资质的D施工单位组织施工。

事件三:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。B施工单位就由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属建设单位供应为由,认为B施工单位应直接向建设单位提出索赔。B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失由A施工单位承担,建设单位拒绝受理索赔。


问题:

1.事件一中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?

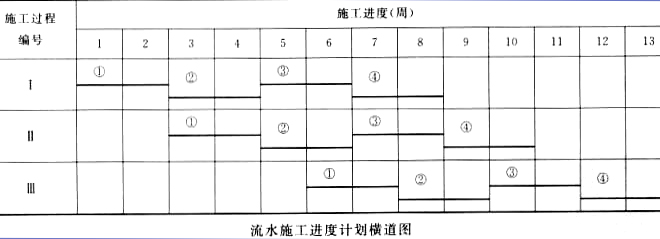

2.绘制事件一中流水施工进度计划横道图,并计算其流水施工工期。

3.分别判断事件二中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法?并逐一说明理由。

4.分别指出事件三中的错误之处,并说明理由。

查看答案

分享到:

上一题:背景资料某施工单位承接了两栋住宅楼,总建筑面积65000㎡,均为筏板基础(上反梁结构),地下2层,地上30层,地下结构连通,上部为两个独立单体一字设置,设计形式一致,地下室外墙南北向距离40m,东西向距离120m。施工过程中发生了以下事件:事件一:项目经理部首先安排了测量人员进行平面控制测量定位,很快提交了测量成果,为工程施工奠定了基础。事件二:项目经理部编制防火设施平面布置图后,立即交由施工人员按此进行施工。在基坑上口周边四个转角处分别设置了临时消火栓,在60平方米的木工棚内配备了2只灭火器及相关消防辅助工具。消防检查时对此提出了整改意见。事件三:基坑及土方施工时设置有降水井。项目经理部针对本工具体情况制定了《XXX工程绿色施工方案》,对“四节一环保”提出了具体技术措施,实施中取得了良好的效果。事件四:结构施工至12层后,项目经理部按计划设置了处用电梯,相关部门根据《建筑施工安全检查标准》(JGJ59)中《外用电梯检查评分表》的内容逐项进行检查,并通过验收准许使用。事件五:房心回填土施工时正值雨季,土源紧缺,工期较紧,项目经理部在回填后立即浇筑地面混凝土面层。在工程竣工初验时,该部位地面局部出现下沉,影响使用功能,监理工程师要求项目经理部整改。问题:1.事件一中,测量人员从进场测设到形成细部放样的平面控制测量成果需要经过哪些主要步骤?2.事件二中存在哪些不妥之处?并分别给出正确做法。3.事件三中,结合本工程实际情况,《XXX工程绿色施工方案》在节水方面应提出哪些主要技术要点?4.事件四中,《外用电梯检查评分表》检查项目包括哪些内容?5.分析事件五中导致地面局部下沉的原因有哪些?在利用原填方土料的前提下,给出处理方案中的主要施工步骤。 下一题:下列地面面层中,属于整体面层的是()。
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
