A安装公司承包某高层建筑的通风空调、给水排水和建筑电气工程的施工。合同约定:空调没备由业主采购,其他设备、材料由A安装公司采购。高层建筑的一次结构已完工;二次结构和装饰工程由B建筑公司承包施工,变配电室由当地供电所的电力公司承包施工。A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度,空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给水排水和建筑电气工程的施工进度计划(见下表),该施-进度计划在送审时,被总工程师否定,经项目部修改后通过审批。在工程施工中,曾经发生了2个施工质量问题:问题1,因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为了赶进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,被监理叫停,后经检验合格才交付下道工序。问题:2,在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线错误,同时还发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。A安装公司项目部与B建筑公司、电力公司配合协调,进行系统联动调试、调整,共同对建筑装饰、通风空调、给水排水和建筑电气工程进行竣工验收,使工程按合同要求完工。【问题】:1.说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?2.问题:1中,应检验风管哪些部位的严密性?3.问题:2中,灯具的安装质量应如何整改?4.A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?
发布时间:2020年05月24日 18:20 中迅网校 阅读量:786

A安装公司承包某高层建筑的通风空调、给水排水和建筑电气工程的施工。合同约定:
空调没备由业主采购,其他设备、材料由A安装公司采购。高层建筑的一次结构已完工;二次结构和装饰工程由B建筑公司承包施工,变配电室由当地供电所的电力公司承包施工。

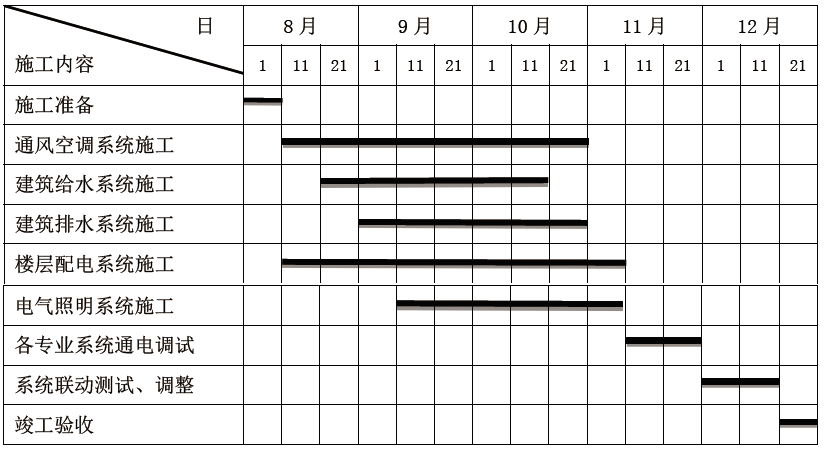

A安装公司项目部在8月1日进场后,依据B建筑公司的施工进度,空调设备的到场时间及供电所的送电时间等资料,编制了通风空调、给水排水和建筑电气工程的施工进度计划(见下表),该施-进度计划在送审时,被总工程师否定,经项目部修改后通过审批。
在工程施工中,曾经发生了2个施工质量问题:
问题1,因空调设备没有按合同约定送达施工现场,耽误了风管的施工进度,为了赶进度,室内主风管安装连接后,没有检测风管的严密性就开始风管的保温作业,被监理叫停,后经检验合格才交付下道工序。
问题:2,在灯具通电调试时,发现个别灯具外壳带电,经检查是螺口灯头的接线错误,同时还发现嵌入式吸顶灯(重3.5kg)用螺钉固定在石膏板吊顶上,整改后通过验收。A安装公司项目部与B建筑公司、电力公司配合协调,进行系统联动调试、调整,共同对建筑装饰、通风空调、给水排水和建筑电气工程进行竣工验收,使工程按合同要求完工。
【问题】:
1.说明施工进度计划被总工程师否定的原因?变配电室最迟应在哪天完成送电?
2.问题:1中,应检验风管哪些部位的严密性?
3.问题:2中,灯具的安装质量应如何整改?
4.A安装公司项目部与B建筑公司协调与配合的主要内容有哪些?

查看答案

分享到:

上一题:某安装公司中标一机床厂的钢结构厂房制作安装及机电安装工程,在编制质量预控措施时,安装公司重点抓住工序质量控制,除设置质量控制点外,还认真地进行工序分析,即严格按照第一步书面分析、第二步试验核实、第三步制定标准的三个步骤,并分别采用各自的分析控制方法,从而有效地控制了工程施工质量。安装公司在钢结构厂房安装时,由于搭建脚手架的地基下沉,发生脚手架倒塌事故,造成2人死亡,5人重伤,直接经济损失800万元。经相关部门调查确认,安装公司主要负责人未能依法履行安全生产管理职责导致本次事故发生,并按国家现行的安全事故等级划分规定,对安装公司及其主要负责人进行了处罚。在设备螺纹连接件装配时,施工班组遇到有预紧力规定要求的紧固螺纹联接,经技术交底和反复实践,施工人员熟练掌握各种紧固方法的操作技能,圆满完成了所有螺纹连接的紧固工作。在项目施工成本控制中,安装公司采用了“施工成本偏差控制”法。实施过程中,计划成本是9285万元,预算成本是9290万元,实际成本是9230万元,施工成本控制取得了较好的效果。【问题】:1.工序分析的三个步骤中,分别采用的是哪种分析方法?2.本工程安全事故属于哪个等级?对安装公司及其主要负责人应进行怎样的处罚?3.有预紧力规定要求的螺纹联接常用的紧固方法有哪几种?4.列式计算本工程施工成本的实际偏差。并简述项目成本控制的常用方法还有哪些? 下一题:某安装公司承包2X200MW火力发电厂1号机组的全部机电安装工程,工程主要内容包括锅炉、汽轮发电机组、油浸式电力变压器、110kV交联电力电缆、化学水系统、输煤系统、电除尘装置等安装。安装公司项目部进场后,编制了施工组织总设计,制定项目考核成本。施工组织总设计的主要内容有编制依据、工程概况和施工特点分析、主要施工方案、施工进度计划。施工方案有油浸式电力变压器施工方案、电力电缆敷设方案、电力电缆交接试验方案等。油浸式电力变压器施工方案中的施工程序只有开箱检查、二次搬运、设备就位、吊芯检查。安装公司项目部重视施工技术交底工作,在各工程的开工前,技术人员对施工人员进行了施工技术交底。在油浸式电力变压器安装时,由于变压器附件到货晚,导致整体工期滞后,安装公司项目部协凋5名施工人员到该项目支援工作,作业班长考虑到他们比较熟悉变压器安装且经验丰富,未通知技术人员进行交底,立即安排参加变压器的安装工作。110kV电力电缆交接试验时,电气试验人员按照施工方案与《电气设备交接试验标准》要求,对110kV电力电缆进行了电缆绝缘电阻测量和交流耐压试验。【问题】:1.本项目施工组织总设计的主要内容还应有哪些?2.油浸式电力变压器施工程序中还缺少哪些工序?3.作业班长做法是否正确?写出施工技术交底的类型。4.110kV电力电缆交接试验时,还缺少哪几个试验项目?
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
