案例2【背景资料】:承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥土方开挖,⑦地基处理,⑧办公、生活用房等。监理工程师批准了该施工总进度计划,其中部分工程施工网络进度计划如下图所示(单位:天)施工中发生如下事件:事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。事件2:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人的地质资料中未能反映,承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为30天,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。【问题】1.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。2.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。
发布时间:2025年11月24日 15:16 中迅网校 阅读量:59

案例2【背景资料】:
承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:
①场内建路,②水闸主体施工,③围堰填筑,④井点降水,⑤材料仓库,⑥土方开挖,⑦地基处理,⑧办公、生活用房等。

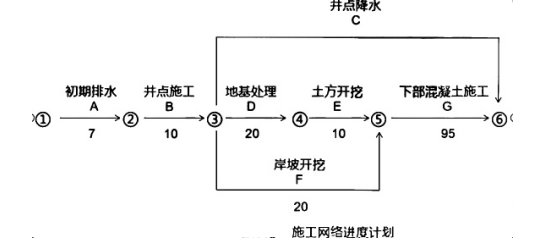

监理工程师批准了该施工总进度计划,其中部分工程施工网络进度计划如下图所示(单位:天)

施工中发生如下事件:
事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5天。
事件2:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人的地质资料中未能反映,承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为30天,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。
【问题】
1.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。
2.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。

查看答案

分享到:

上一题:案例1【背景资料】:某立交地涵工程主要由进口控制段、涵身、出口段等部分组成。事件1:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图所示。事件2:工程施工中,施工单位指定专人对专项施工方案实施情况进行旁站监理,以保证危险性较大的单项工程顺利施工。期间监理单位检查发现,仍有未按专项施工方案实施的情形。【问题】1.根据事件1,指出图中A、B、C、D、E对应的生产生活设施名称。2.事件2中,发现未按专项施工方案实施的,监理单位及项目法人应如何处理? 下一题:案例3【背景资料】:某水利枢纽工程建设内容包括:大坝、溢洪道、水电站等建筑物,某施工单位负责施工,在工程施工过程中发生如下事件:事件二:水电站深基坑开挖过程中,开挖平均深度约8m。由于开挖边坡较陡,在该工程施工前,施工单位提前做好边坡安全监测工作,及时做好边坡支护施工。同时,施工单位按安全生产的相关规定,并结合本工程的实际情况,编制了深基坑开挖专项施工方案,该方案编制完成后直接报监理单位批准实施。【问题】1.事件二中施工单位编制的基坑开挖专项施工方案的报批过程有无不妥之处?如有请说明理由。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
