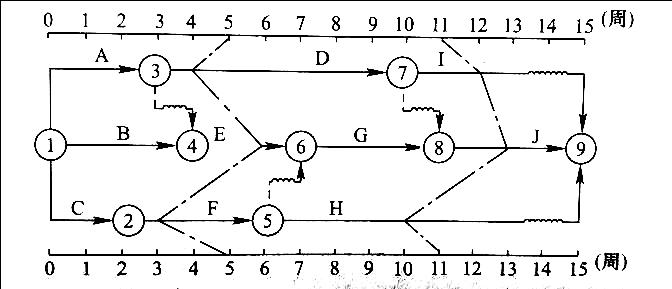

某工程双代号时标网络计划执行到第5周和第11周时,检查其实际进度前锋线如下图所示,由图可以得出的正确结论有()。
发布时间:2020年04月30日 11:59 中迅网校 阅读量:720


  • A

    第5周检查时,工作D拖后1周,不影响总工期

  • B

    第5周检查时,工作E提前1周,影响总工期

  • C

    第5周检查时,工作F拖后2周,不影响总工期

  • D

    第11周检查时,工作J提前2周,影响总工期

  • E

    第11周检查时,工作H拖后1周,不影响总工期
