某施工单位承建了西北某二级公路,总工期2年,起讫桩号为K0+000~K4+213,该山区全年平均气温16.2℃,每年1~2月份昼夜平均温度在-5℃以下的连续天数约55d。施工单位编制了实施性施工组织设计,路基计划施工工期1年,桥梁计划施工工期1.5年,路面及其他工程计划施工工期0.5年。施工单位进行了路基土石方计算与调配,路基土石方数量计算与调配见表2。注:①该路段挖方土满足路基填料相关要求,土方的天然密实方与压实方的换算系数取1.16,土方调运采用自卸汽车运输,土方运输损耗系数为0.03。②弃土采用自卸汽车运输,土方的天然密实方与压实方的换算系数取1.05。存方不计土方运输损耗。施工单位拟定了A、B、C、D四个弃土场,弃土场平面示意图如图2所示,施工单位会同有关单位到现场查看后决定放弃B、C弃土场,采用A、D两个弃土场。弃土按设计要求碾压密实,压实度要求达到90%。经测算,A弃土场可弃土方15000m³(压实方),D弃土场可弃土方20000m³(压实方)。针对当地气候条件,施工组织设计中包含的1~2月份路基施工措施有:(1)填筑路提,应按横断面全宽平填,当天填的土必须当天完成碾压。(2)当路堤顶面施工至距上路床底面1m时,应碾压密实后停止填筑。(3)填挖方交界处,不应在1~-2月份施工。(4)弃土堆的高度一般不应大于3m,弃土堆坡脚到路堑边坡顶的距离一般不得小于3m。【问题】1.说明放弃B、C弃土场的理由。2.填写出表2中虚框中的数据。(复制表中虚框内的表格作答,计算结果保留整数)3.按费用经济原则,计算A、D两个弃土场的弃土数量。(弃方数量按天然密实方计,单位:m³,计算结果保留整数)4.逐条判断1~2月份施工措施是否正确?并改正错误。
发布时间:2020年05月13日 15:18 中迅网校 阅读量:782

某施工单位承建了西北某二级公路,总工期2年,起讫桩号为K0+000~K4+213,该山区全年平均气温16.2℃,每年1~2月份昼夜平均温度在-5℃以下的连续天数约55d。施工单位编制了实施性施工组织设计,路基计划施工工期1年,桥梁计划施工工期1.5年,路面及其他工程计划施工工期0.5年。

施工单位进行了路基土石方计算与调配,路基土石方数量计算与调配见表2。

注:①该路段挖方土满足路基填料相关要求,土方的天然密实方与压实方的换算系数取1.16,土方调运采用自卸汽车运输,土方运输损耗系数为0.03。
②弃土采用自卸汽车运输,土方的天然密实方与压实方的换算系数取1.05。存方不计土方运输损耗。

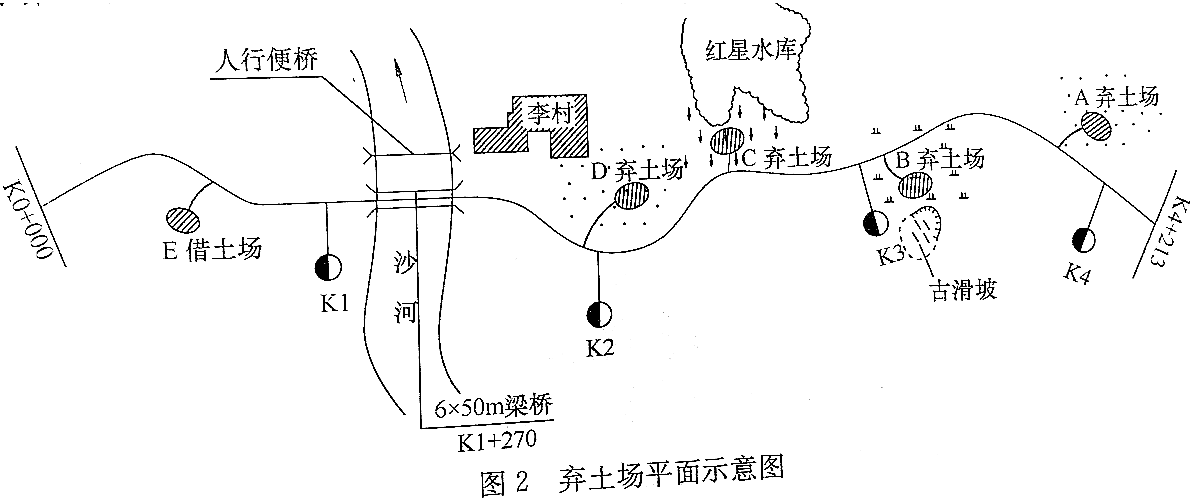

施工单位拟定了A、B、C、D四个弃土场,弃土场平面示意图如图2所示,施工单位会同有关单位到现场查看后决定放弃B、C弃土场,采用A、D两个弃土场。弃土按设计要求碾压密实,压实度要求达到90%。经测算,A弃土场可弃土方15000m³(压实方),D弃土场可弃土方20000m³(压实方)。

针对当地气候条件,施工组织设计中包含的1~2月份路基施工措施有:
(1)填筑路提,应按横断面全宽平填,当天填的土必须当天完成碾压。
(2)当路堤顶面施工至距上路床底面1m时,应碾压密实后停止填筑。
(3)填挖方交界处,不应在1~-2月份施工。
(4)弃土堆的高度一般不应大于3m,弃土堆坡脚到路堑边坡顶的距离一般不得小于3m。
【问题】
1.说明放弃B、C弃土场的理由。

2.填写出表2中虚框中的数据。(复制表中虚框内的表格作答,计算结果保留整数)
3.按费用经济原则,计算A、D两个弃土场的弃土数量。(弃方数量按天然密实方计,单位:m³,计算结果保留整数)
4.逐条判断1~2月份施工措施是否正确?并改正错误。

查看答案

分享到:

上一题:某公路工程采用工程量清单方式招标,甲公司中标并与发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图1所示),监理工程师批准了该计划。合同约定当工程量增加超出清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表1。施工中发生如下事件:事件1:由于设计变更,路基挖土方实际完成工程量为90000m³,双方协商调整单价为14元/m³。边沟人工清淤挖运20m实际完成工程量82m³。事件2:A、B工作开工5d后开始下雨,因季节性下雨导致停工4d,后变为50年一遇特大暴雨,导致停工6d。承包商提出工程延期10d与窝工补偿2万元。事件3:由于设计变更,导致C工作推迟开工60d。事件4:D工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修复完工后,业主重新委托第三方检验。由于D工作返工,影响了G工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。【问题】1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)2.将工程施工进度单代号网络计划转换为双代号网络图。3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少?4.事件4中,业主可以向承包商提出索赔的费用有哪些? 下一题:关于路基爆破施工中光面爆破与预裂爆破的说法,正确的是()。
