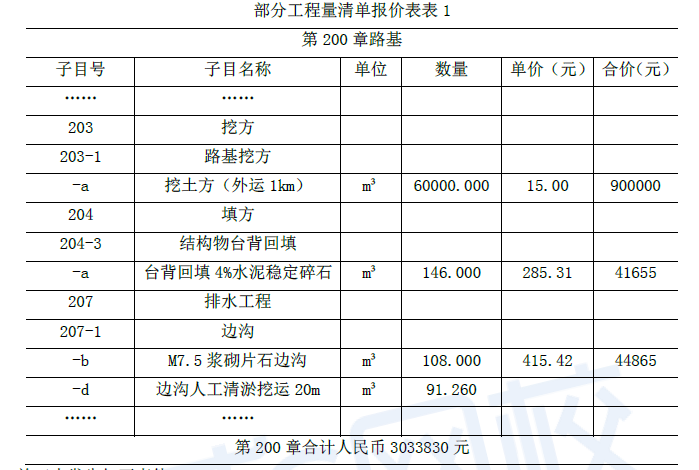

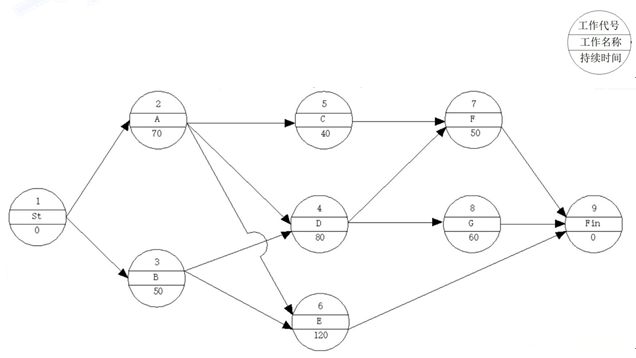

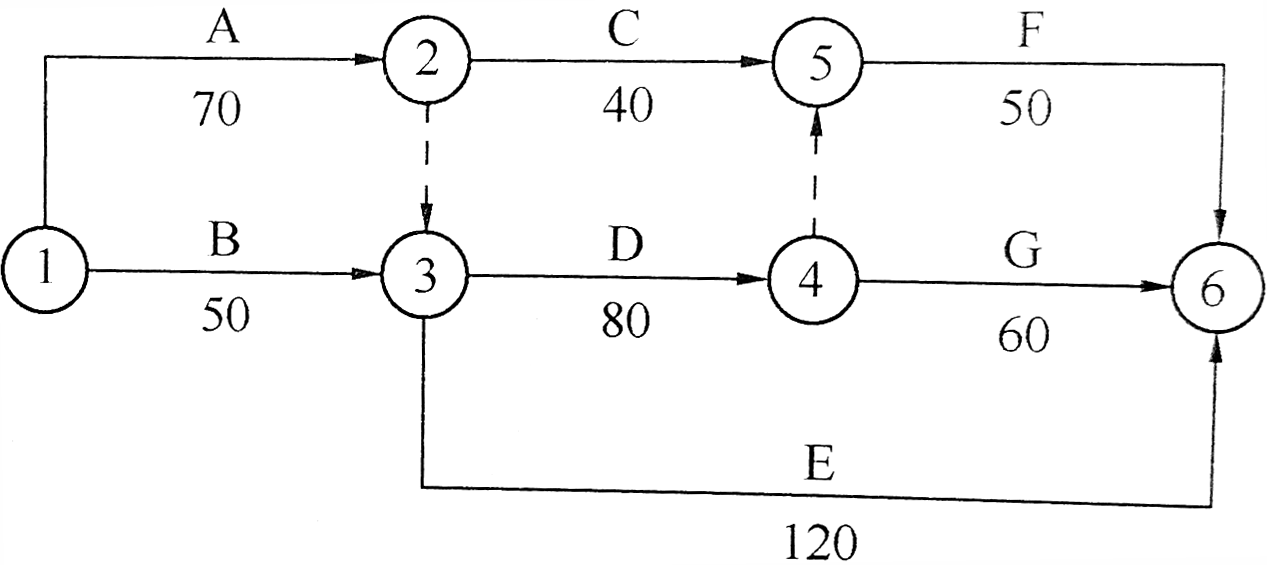

某公路工程采用工程量清单方式招标,甲公司中标并与发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图1所示),监理工程师批准了该计划。合同约定当工程量增加超出清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表1。施工中发生如下事件:事件1:由于设计变更,路基挖土方实际完成工程量为90000m³,双方协商调整单价为14元/m³。边沟人工清淤挖运20m实际完成工程量82m³。事件2:A、B工作开工5d后开始下雨,因季节性下雨导致停工4d,后变为50年一遇特大暴雨,导致停工6d。承包商提出工程延期10d与窝工补偿2万元。事件3:由于设计变更,导致C工作推迟开工60d。事件4:D工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修复完工后,业主重新委托第三方检验。由于D工作返工,影响了G工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。【问题】1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)2.将工程施工进度单代号网络计划转换为双代号网络图。3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少?4.事件4中,业主可以向承包商提出索赔的费用有哪些?
发布时间:2020年05月13日 15:18 中迅网校 阅读量:848

某公路工程采用工程量清单方式招标,甲公司中标并与发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图1所示),监理工程师批准了该计划。合同约定当工程量增加超出清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表1。施工中发生如下事件:事件1:由于设计变更,路基挖土方实际完成工程量为90000m³,双方协商调整单价为14元/m³。边沟人工清淤挖运20m实际完成工程量82m³。事件2:A、B工作开工5d后开始下雨,因季节性下雨导致停工4d,后变为50年一遇特大暴雨,导致停工6d。承包商提出工程延期10d与窝工补偿2万元。事件3:由于设计变更,导致C工作推迟开工60d。事件4:D工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修复完工后,业主重新委托第三方检验。由于D工作返工,影响了G工作的开始时间,业主要求承包商赶工,监理工程师也需要一起加班。【问题】1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)2.将工程施工进度单代号网络计划转换为双代号网络图。3.事件2中,承包商可以获得的工期和窝工补偿各为多少?事件3中,承包商可以索赔的工期为多少?4.事件4中,业主可以向承包商提出索赔的费用有哪些?

查看答案

分享到:

上一题:某特大桥主桥为连续刚构桥,桥跨布置为(75+6×120+75)m,桥址区地层从上往下依次为洪积土.第四系河流相的粘土.亚粘土及亚砂土.砂卵石土.软岩。主桥均采用钻孔灌注桩基础,每墩位8根桩,对称布置。其中1号.9号墩桩径均为Φ1.5m,其余各墩桩径为Φ1.8m,所有桩长均为72m。施工中发生如下事件:事件一:该桥位处主河槽宽度为270m,4~6号桥墩位于主河槽内,主桥下部结构施工在枯水季节完成,最大水深4.5m。考虑到季节水位与工期安排,主墩搭设栈桥和钻孔平台施工,栈桥为贝雷桥,分别位于河东岸和河西岸,自岸边无水区分别架设至主河槽各墩施工平台,栈桥设计宽度6m,跨径均为12m,钢管桩基础,纵梁采用贝雷衍架.横梁采用工字钢,桥面采用8mm原钢板,栈桥设计承载能力为60t,施工单位配备有运输汽车.装载机.切割机等设备用于栈桥施工。事件二:主桥共计16根Φ1.5m与56根Φ1.8m钻孔灌注桩,均采用同一型号回旋钻机24小时不间断施工,钻机钻进速度均为1.0m/小时。钢护筒测量定位与打设下沉到位另由专门施工小组负责,钻孔完成后,每根桩的清孔.下放钢筋笼,安放灌注混凝土导管.水下混凝土灌注.钻机移位及钻孔准备共需2d时间(48h)为满足施工要求,施工单位调集6台回旋钻机,为保证工期和钻孔施工安全,考虑两个钻孔方案,方案一:每个墩位安排2台钻机同时施工;方案二:每个墩位只安排1台钻机施工。事件三:钻孔施工的钻孔及泥浆循环系统示意图如图5-1所示,其中D为钻头.E为钻杆.F为钻机回转装置,G为输送管,泥浆循环如图中箭头所示方向。事件四:3号墩的1号桩基钻孔及清孔完成后,用测深锤测得孔底至钢护筒顶面距离为74m。水下混凝土灌注采用直径为280mm的钢导管,安放导管时,使导管底口距离孔底30cm,此时导管总长为76m,由1.5m.2m.3m三种型号的节段连接而成。根据《公路桥涵施工技术规范》要求,必须保证首批混凝土导管埋置深度为1.0m,如图5-2所示,其中H1为桩孔底至导管底端距离,H2为首批混凝土导管埋置深度,H3位水头(泥浆)顶面至孔内混凝土顶面距离,h1为导管内混凝土高出孔内泥浆面的距离。且孔内泥浆顶面与护筒顶面标高持平。混凝土密度为2.4g/cm³,泥浆密度为1.2g/cm³。事件五:3号墩的1号桩持续灌注3个小时后,用测深锤测得混凝土顶面至钢护筒顶面距离为47.4m,此时已拆除3m导管4节.2m导管5节。事件六:某桩基施工过程中,施工单位采取了如下做法:(1)钻孔过程中,采用空心钢制钻杆。(2)水下混凝土灌注前,对导管进行压气试压试验。(3)泵送混凝土中掺入泵送剂或减水剂,缓凝剂。(4)灌注混凝土过程中注意测量缓凝土顶面高程,灌注至桩顶设计标高时即停止施工。(5)用于桩身混疑土强度评定的混凝土试件置于桩位处现场,与工程桩同条件养护。【问题】:1.事件一种,补充栈桥施工必须配置的主要施工机械设备。结合地质水文情况,本栈桥施工适合采用哪两种架设方法?2.针对事件二,不考虑各桩基施工工序搭接,分别计算两种方案主桥桩基础施工的总工期,应该选择哪一种方案施工?3.写出图5-1中设备或设施A.B.C的名称与该回旋钻机的类型。4.事件四中,计算h1与(单位m)与首批混凝土数量(单位:m3)(计算结果保留2位小数,π取3.14)5.计算并说明事件五种导管埋置深度是否符合《公路桥涵施工技术规范》规定?6.事件六中,逐条判断施工单位的做法是否正确,并改正错误。 下一题:某施工单位承建了西北某二级公路,总工期2年,起讫桩号为K0+000~K4+213,该山区全年平均气温16.2℃,每年1~2月份昼夜平均温度在-5℃以下的连续天数约55d。施工单位编制了实施性施工组织设计,路基计划施工工期1年,桥梁计划施工工期1.5年,路面及其他工程计划施工工期0.5年。施工单位进行了路基土石方计算与调配,路基土石方数量计算与调配见表2。注:①该路段挖方土满足路基填料相关要求,土方的天然密实方与压实方的换算系数取1.16,土方调运采用自卸汽车运输,土方运输损耗系数为0.03。②弃土采用自卸汽车运输,土方的天然密实方与压实方的换算系数取1.05。存方不计土方运输损耗。施工单位拟定了A、B、C、D四个弃土场,弃土场平面示意图如图2所示,施工单位会同有关单位到现场查看后决定放弃B、C弃土场,采用A、D两个弃土场。弃土按设计要求碾压密实,压实度要求达到90%。经测算,A弃土场可弃土方15000m³(压实方),D弃土场可弃土方20000m³(压实方)。针对当地气候条件,施工组织设计中包含的1~2月份路基施工措施有:(1)填筑路提,应按横断面全宽平填,当天填的土必须当天完成碾压。(2)当路堤顶面施工至距上路床底面1m时,应碾压密实后停止填筑。(3)填挖方交界处,不应在1~-2月份施工。(4)弃土堆的高度一般不应大于3m,弃土堆坡脚到路堑边坡顶的距离一般不得小于3m。【问题】1.说明放弃B、C弃土场的理由。2.填写出表2中虚框中的数据。(复制表中虚框内的表格作答,计算结果保留整数)3.按费用经济原则,计算A、D两个弃土场的弃土数量。(弃方数量按天然密实方计,单位:m³,计算结果保留整数)4.逐条判断1~2月份施工措施是否正确?并改正错误。
