背景资料:某施工单位在北方平原地区承建了一段长152km的双向四车道高速公路的路面工程,路面结构设计示意图如下图所示。注:图中尺寸单位均以cm计。为保证工期,施工单位采用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺,施工中发生如下事件:事件一:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。事件二:滑模摊铺机起步时,先开启振捣棒,在2~3min内调整到适宜振捣频率,使进入挤压板前缘拌和物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模摊铺机未配备自动插入装置(DBI),传力杆无法自动插入。事件三:施工单位配置的每台摊铺机的摊铺速度为100m/h,时间利用系数为0.75,施工单位还配置了专门的水泥混凝土搅拌站,搅拌站生产能力为450m³/h。(滑模摊铺机生产率公式为:Q-1000hBVpKb(m³/h),公式中h为摊铺厚度,B为摊铺宽度)事件四:施工单位按每2km路面面层划分为一个分项工程,并按《公路工程质量检验评定标准》进行检验和评定。分项工程的质量检验内容包括基本要求、实测项目、外观鉴定和质量保证资料四个部分。K0+000~K2+000段路面面层满足基本要求,且资料检查齐全,但外观鉴定时发现1处外观缺陷,需扣1分。该分项工程的实测项目得分表如下表所示。问题:1.改正事件一中的错误。2.事件二中传力杆应采用什么方法施工?对传力杆以下的混凝土如何振捣密实?3.施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?说明理由。4.写出表中k的含义。平整度的检测除了表格中提及的直尺外,还可以采用什么仪器?5.计算分项工程(K0+000~K2+000段路面面层)的评分值(计算结果保留一位小数),并评定该分项工程的工程质量等级。
发布时间:2020年05月13日 15:18 中迅网校 阅读量:1292

背景资料:

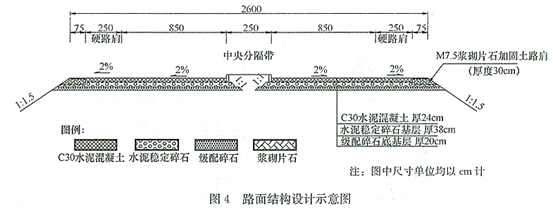

某施工单位在北方平原地区承建了一段长152km的双向四车道高速公路的路面工程,路面结构设计示意图如下图所示。
注:图中尺寸单位均以cm计。
为保证工期,施工单位采用2台滑模摊铺机分左右幅同时组织面层施工,对行车道与硬路肩进行整体滑模摊铺,施工中发生如下事件:
事件一:滑模摊铺前,施工单位在基层上进行了模板安装,并架设了单线基准线,基准线材质为钢绞线。
事件二:滑模摊铺机起步时,先开启振捣棒,在2~3min内调整到适宜振捣频率,使进入挤压板前缘拌和物振捣密实,无大气泡冒出,方可开动滑模机平稳推进摊铺。因滑模摊铺机未配备自动插入装置(DBI),传力杆无法自动插入。
事件三:施工单位配置的每台摊铺机的摊铺速度为100m/h,时间利用系数为0.75,施工单位还配置了专门的水泥混凝土搅拌站,搅拌站生产能力为450m³/h。(滑模摊铺机生产率公式为:
Q-1000hBVpKb(m³/h),公式中h为摊铺厚度,B为摊铺宽度)

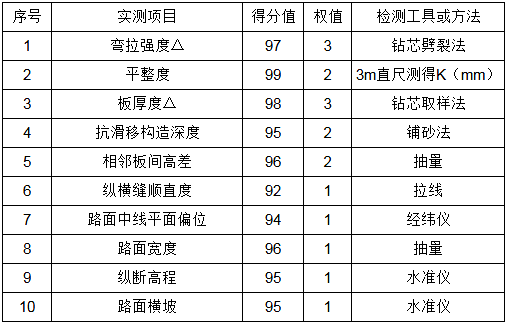

事件四:施工单位按每2km路面面层划分为一个分项工程,并按《公路工程质量检验评定标准》进行检验和评定。分项工程的质量检验内容包括基本要求、实测项目、外观鉴定和质量保证资料四个部分。K0+000~K2+000段路面面层满足基本要求,且资料检查齐全,但外观鉴定时发现1处外观缺陷,需扣1分。该分项工程的实测项目得分表如下表所示。
问题:
1.改正事件一中的错误。
2.事件二中传力杆应采用什么方法施工?对传力杆以下的混凝土如何振捣密实?
3.施工单位配置的水泥混凝土搅拌站能否满足滑模摊铺机的生产率?说明理由。
4.写出表中k的含义。平整度的检测除了表格中提及的直尺外,还可以采用什么仪器?
5.计算分项工程(K0+000~K2+000段路面面层)的评分值(计算结果保留一位小数),并评定该分项工程的工程质量等级。

查看答案

分享到:

上一题:背景资料:某施工单位承建了一段路基工程,其中K18+220~K18+430设置了一段挡土墙,路基填方高度最高为11m,挡土墙横断面示意图如下图所示。挡土墙施工流程为:施工准备(含构件C预制)→测量放线→工序A→地基处理→排水沟施工→基础浇筑→构件C安装→工序B→填料填筑与压实→墙顶封闭。路基工程施工前项目部进行了技术交底,技术交底工作由项目经理组织,项目总工程师主持实施,向项目部、分包单位的全体施工技术人员和班组进行交底,交底人员和参会人员双方签字确认。技术交底记录部分内容如下:(1)筋带采用聚丙烯土工带,进场时检查出厂质量证明书后即可用于施工。(2)聚丙烯土工带的下料长度取设计长度。聚丙烯土工带与面板的连接,可将土工带的一端从面板预埋拉环或预留孔中穿过,折回与另一端对齐,并采用筋带扣在前端将筋带扎成一束。(3)填土分层厚度及碾压遍数,应根据拉筋间距、碾压机具和密实度要求,通过试验确定。为保证压实效果,所有填筑区域均使用重型压实机械压实,严禁使用羊足碾碾压。(4)填料摊铺、碾压应从拉筋尾部开始,平行于墙面碾压,然后向拉筋中部逐步进行,再向墙面方向进行,严禁平行于拉筋方向碾压,碾压机具不得在挡土墙范围内调头。问题:1.按照挡土墙设置的位置和结构型式划分,分别写出该挡土墙的名称。2.写出挡土墙施工流程中工序A、工序B与图中构件C的名称,写出挡土墙施工流程中必须交叉进行的工序。3.项目部组织技术交底的方式是否正确?说明理由。4.逐条判断技术交底记录内容是否正确,并改正错误。 下一题:背景资料:某施工单位承建了某双线五跨变截面预应力混凝土连续刚构梁桥,桥长612m,跨径布置为81m+3×150m+81m。主桥基础均采用钻孔灌注桩,主墩墩身为薄壁单室空心墩,墩身最大高度为60m。主桥0号、1号块采用单箱单室结构,顶板宽12m,翼板宽3m,主桥桥位处河道宽550m,水深0.8~4m,河床主要为砂土和砂砾。施工中发生如下事件:事件一:根据本桥的地质、地形和水文情况,施工单位主桥上部结构采用悬臂浇筑施工法。其中0号、1号块采用托架法施工,悬臂端托架布置示意图如下图所示。注:图中尺寸单位均以cm为单位。事件二:项目部编制了该桥悬臂浇筑专项施工方案,主要内容:工程概况、编制依据、施工计划、施工工艺技术、施工安全保证措施、劳动力计划、C和D。专项方案编制完成后,由项目部组织审核,项目总工签字后报监理单位。事件三:0号、1号块混凝土施工拟采用两次浇筑的方案:第一次浇筑高度为5.27m,主要工艺流程为:托架及平台拼装→安装底模及外侧模→E→安装底板、腹板、模隔板钢筋→安装竖向预应力管道及预应力筋、埋设预埋件→F→浇筑混凝土→养护。第二次浇筑高度为4m,主要工艺流程为:G→内侧模加高→安装内支架及顶板、翼板模板→H→安装纵向预应力管道→安装横向预应力管道及预应力筋、埋设各种预埋件→浇筑混凝土→养护。事件四:施工单位采用墩侧塔吊运输小型机具和钢筋等材料;采用专用电梯运送施工人员;采用拌和站拌和、混凝土罐车运输、输送泵泵送混凝土入模浇筑。问题:1.写出图中A和B的名称。2.根据本桥结构,施工单位在悬臂施工过程中是否需要采取临时固结措施?说明理由。3.事件二中C、D的内容是什么?专项施工方案审批流程是否正确?如有错误则改正。4.指出事件三中工艺流程E、F、G、H的名称。5.事件四中施工单位采用的施工机械设备哪些属于特种设备?特种设备持证要求有哪些?
