背景:某引调水枢纽工程,工程规模为中型,建设内容主要有泵站、节制闸、新筑堤防、上下游河道疏浚等,泵站地基设高压旋喷桩防渗墙,工程布置如图4所示。施工中发生如下事件:事件1:为做好泵站和节制闸基坑土方开挖工程量计量工作,施工单位编制了土方开挖工程测量方案,明确了开挖工程测量的内容和开挖工程量计算中面积计算的方法。事件2:高压旋喷桩防渗墙施工方案中,高压旋喷桩的主要施工内容包括:①钻孔;②试喷;③喷射提升;④下喷射管;⑤成桩。为检验防渗墙的防渗效果,旋喷桩桩体水泥土凝固28d后,在防渗墙体中部选取一点进行钻孔注水试验。事件3:关于施工质量评定工作的组织要求如下:分部工程质量由施工单位自评,监理单位复核,项目法人认定。分部工程验收质量结论由项目法人报工程质量监督机构核备,其中主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定。单位工程质量在施工单位自评合格后,由监理单位抽检,项目法人核定。单位工程验收质量结论报工程质量监督机构核备。事件4:监理单位对部分单元(工序)工程质量复核情况见表1。事件5:闸门制造过程中,监理工程师对闸门制造使用的钢材、防腐涂料、止水等材料的质量保证书进行了查验。启闭机出厂前,监理工程师组织有关单位进行启闭机整体组装检查和厂内有关试验。当闸门和启闭机现场安装完成后,进行联合试运行和相关试验。【问题】1·事件1中,基坑土方开挖工程测量包括哪些工作内容?开挖工程量计算中面积计算的方法有哪些?2.指出事件2中高压旋喷桩施工程序(以编号和箭头表示);指出并改正该事件中防渗墙注水试验做法的不妥之处。3.指出事件3中分部工程质量评定的不妥之处,并说明理由。改正单位工程质量评定错误之处。4.根据事件4,指出单元工程A中土料压实工序的质量等级,并说明理由;分别指出单元工程A、B的质量等级,并说明理由。5.事件5中,闸门制造使用的材料中还有哪些需要提供质量保证书?启闭机出厂前应进行什么试验?闸门和启闭机联合试运行应进行哪些试验?
发布时间:2020年05月13日 15:20 中迅网校 阅读量:959

背景:

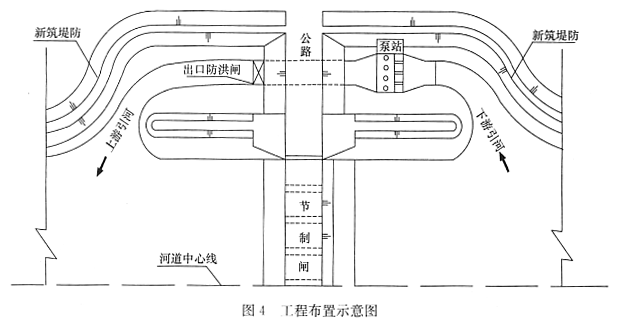

某引调水枢纽工程,工程规模为中型,建设内容主要有泵站、节制闸、新筑堤防、上下游河道疏浚等,泵站地基设高压旋喷桩防渗墙,工程布置如图4所示。

施工中发生如下事件:
事件1:为做好泵站和节制闸基坑土方开挖工程量计量工作,施工单位编制了土方开挖工程测量方案,明确了开挖工程测量的内容和开挖工程量计算中面积计算的方法。
事件2:高压旋喷桩防渗墙施工方案中,高压旋喷桩的主要施工内容包括:①钻孔;②试喷;③喷射提升;④下喷射管;⑤成桩。为检验防渗墙的防渗效果,旋喷桩桩体水泥土凝固28d后,在防渗墙体中部选取一点进行钻孔注水试验。
事件3:关于施工质量评定工作的组织要求如下:分部工程质量由施工单位自评,监理单位复核,项目法人认定。分部工程验收质量结论由项目法人报工程质量监督机构核备,其中主要建筑物节制闸和泵站的分部工程验收质量结论由项目法人报工程质量监督机构核定。
单位工程质量在施工单位自评合格后,由监理单位抽检,项目法人核定。单位工程验收质量结论报工程质量监督机构核备。

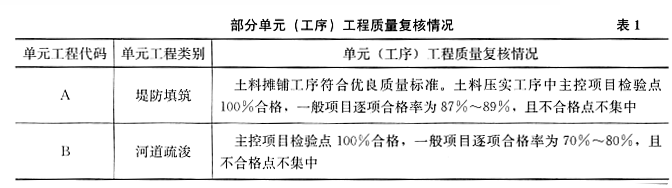

事件4:监理单位对部分单元(工序)工程质量复核情况见表1。

事件5:闸门制造过程中,监理工程师对闸门制造使用的钢材、防腐涂料、止水等材料的质量保证书进行了查验。启闭机出厂前,监理工程师组织有关单位进行启闭机整体组装检查和厂内有关试验。当闸门和启闭机现场安装完成后,进行联合试运行和相关试验。【问题】
1·事件1中,基坑土方开挖工程测量包括哪些工作内容?开挖工程量计算中面积计算的方法有哪些?
2.指出事件2中高压旋喷桩施工程序(以编号和箭头表示);指出并改正该事件中防渗墙注水试验做法的不妥之处。
3.指出事件3中分部工程质量评定的不妥之处,并说明理由。改正单位工程质量评定错误之处。
4.根据事件4,指出单元工程A中土料压实工序的质量等级,并说明理由;分别指出单元工程A、B的质量等级,并说明理由。
5.事件5中,闸门制造使用的材料中还有哪些需要提供质量保证书?启闭机出厂前应进行什么试验?闸门和启闭机联合试运行应进行哪些试验?

查看答案

分享到:

上一题:背景:某河道治理工程,以水下疏浚为主,两岸堤防工程级别为1级。工程建设内容包括河道疏浚、险工处理、护岸加固等。施工招标文件按照《水利水电工程标准施工招标文件》编制,部分条款内容如下:(1)疏浚工程结算按照招标图纸所示断面尺寸计算工程量,计量单位为M3;(2)疏浚工程约定工程质量保修期为一年,期满后,按照合同约定时间退还工程质量保证金;(3)施工期自然回淤量、超挖超填量均不计量;(4)施工辅助设施中疏浚前扫床不计量,退水口及排水渠需另行计量支付。投标人认为上述条款不公正,要求招标人修改,招标人修改了招标文件。某专业承包资质的施工单位按照招标文件的要求准备投标文件,对照资格审查自审表列出了需准备的营业执照、税务登记证、组织机构代码证等证书。经过评标,该施工单位中标。施工过程中,由于当地石料禁采,设计单位将抛石护岸变更为生态护岸。承包人根据发包人推荐,将生态护岸分包给专业生产厂商施工。为满足发包人要求的汛前护砌高程,该分包人在砌块未达到龄期即运至现场施工,导致汛后部分护岸损坏,发包人向承包人提出索赔,承包人认为发包人应直接向分包人提出索赔。【问题】1.说明本工程施工单位资质的专业类别及相应等级。为满足投标人最低资格审查要求,除背景资料所列证书外,投标单位还应准备的单位或人员证书还有哪些?2.指出原招标文件条款内容的不妥之处,并说明理由。3.针对招标文件条款不公正或内容不完善的问题,依据《水利水电工程标准施工招标文件》,投标人应如何解决或通过哪些途径维护自身权益?4.施工单位在分包管理方面应履行哪些主要职责?对于发包人提出的索赔,承包人的意见是否合理?说明理由。 下一题:背景:桌水电站枢纽工程由碾压式混凝土重力坝、坝后式电站、溢洪道等建筑物组成;其中重力坝最大坝高46m,坝顶全长290m;电站装机容量20万kW,采用地下升压变电站。某施工单位承担该枢纽工程施工,工程施工过程中发生如下事件:事件1:地下升压变电站项目划分为一个单位工程,其中包含开关站(土建)、其他电气设备安装、操作控制室等分部工程。事件2:施工单位根据本工程特点进行了施工总布置,确定施工分区规划布置应遵守的部分原则如下:(1)金属结构、机电设备安装场地宜靠近主要安装地点;(2)施工管理及生活营区的布置应考虑风向、日照等因素,与生产设施有明显界限;(3)主要物资仓库、站场等储运系统宜布置在场内外交通衔接处。事件3:开工前,施工单位在现场设置了混凝土制冷(热)系统等主要施工工厂设施。事件4:施工单位根据《水利水电工程施工组织设计规范》SL303-2004计算本工程混凝土生产系统小时生产能力P,相关参数为:混凝土高峰月浇筑强度为15万M3,每月工作日数取25d,每日工作时数取20h,小时不均匀系数取1.5。事件5:本枢纽工程导(截)流验收前,经检查,验收条件全部具备,其中包括:(1)截流后壅高水位以下的移民搬迁及库底清理已完成并通过验收;(2)碍航问题已得到解决;(3)满足截流要求的水下隐蔽工程已完成等。项目法人主持进行了该枢纽工程导(截)流验收,验收委员会由竣工验收主持单位、设计单位、监理单位、质量和安全监督机构、地方人民政府有关部门、运行管理单位的代表及相关专家等组成。【问题】1.根据《水利水电工程施工质量检验与评定规程》SL176-2007,指出事件1中该单位工程应包括的其他分部工程名称;该单位工程的主要分部工程是什么?2.指出事件2中施工分区规划布置还应遵守的其他原则。3.结合本工程具体情况,事件3中主要施工工厂设施还应包括哪些?4.计算事件4中混凝土生产系统单位小时生产能力P。5.根据《水利水电建设工程验收规程》SL223-2008,补充说明事件5中导(截)流验收具备的其他条件。6.根据《水利水电建设工程验收规程》SL223-2008,指出并改正事件5中导(截)流验收组织的不妥之处。
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
