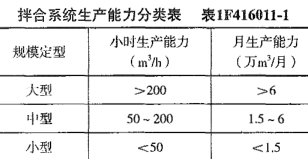

按生产规模划分,生产能力为150m3/h的混凝土拌合系统,属于()拌合设备。
发布时间:2020年05月13日 15:20 中迅网校 阅读量:537

按生产规模划分,生产能力为150m3/h的混凝土拌合系统,属于()拌合设备。

  • A

    大(2)型

  • B

    中型

  • C

    小型

  • D

    大(1)型

查看答案

分享到:

上一题:背景:桌水电站枢纽工程由碾压式混凝土重力坝、坝后式电站、溢洪道等建筑物组成;其中重力坝最大坝高46m,坝顶全长290m;电站装机容量20万kW,采用地下升压变电站。某施工单位承担该枢纽工程施工,工程施工过程中发生如下事件:事件1:地下升压变电站项目划分为一个单位工程,其中包含开关站(土建)、其他电气设备安装、操作控制室等分部工程。事件2:施工单位根据本工程特点进行了施工总布置,确定施工分区规划布置应遵守的部分原则如下:(1)金属结构、机电设备安装场地宜靠近主要安装地点;(2)施工管理及生活营区的布置应考虑风向、日照等因素,与生产设施有明显界限;(3)主要物资仓库、站场等储运系统宜布置在场内外交通衔接处。事件3:开工前,施工单位在现场设置了混凝土制冷(热)系统等主要施工工厂设施。事件4:施工单位根据《水利水电工程施工组织设计规范》SL303-2004计算本工程混凝土生产系统小时生产能力P,相关参数为:混凝土高峰月浇筑强度为15万M3,每月工作日数取25d,每日工作时数取20h,小时不均匀系数取1.5。事件5:本枢纽工程导(截)流验收前,经检查,验收条件全部具备,其中包括:(1)截流后壅高水位以下的移民搬迁及库底清理已完成并通过验收;(2)碍航问题已得到解决;(3)满足截流要求的水下隐蔽工程已完成等。项目法人主持进行了该枢纽工程导(截)流验收,验收委员会由竣工验收主持单位、设计单位、监理单位、质量和安全监督机构、地方人民政府有关部门、运行管理单位的代表及相关专家等组成。【问题】1.根据《水利水电工程施工质量检验与评定规程》SL176-2007,指出事件1中该单位工程应包括的其他分部工程名称;该单位工程的主要分部工程是什么?2.指出事件2中施工分区规划布置还应遵守的其他原则。3.结合本工程具体情况,事件3中主要施工工厂设施还应包括哪些?4.计算事件4中混凝土生产系统单位小时生产能力P。5.根据《水利水电建设工程验收规程》SL223-2008,补充说明事件5中导(截)流验收具备的其他条件。6.根据《水利水电建设工程验收规程》SL223-2008,指出并改正事件5中导(截)流验收组织的不妥之处。 下一题:明挖爆破工程发出的信号为鸣10s、停、鸣10s、停、鸣10s,该信号属于()。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
