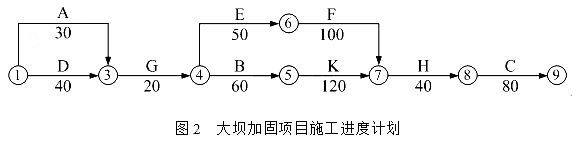

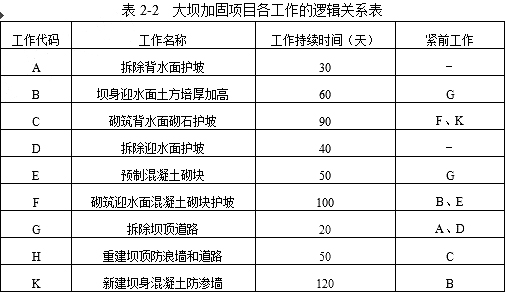

某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定:(1)签约合同价为2200万元,工期19个月(每月按30天计,下同),2011年10月1日开工。(2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/(F2-F1)S计算,其中F1=20%,F2=90%。(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。(4)控制性节点工期如表2-1所示:施工中发生以下事件:事件一:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。事件二:大坝加固项目计划于2011年10月1日开工,2012年9月30日完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(如表2-2)。其中大坝安全度汛目标为,重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在2012年5月底前完成。根据表2-2,承包人绘制了大坝加固项目施工进度计划如图2所示。经检查发现图2有错误,监理人要求承包人根据表2-2对图2进行修订。事件三:F工作由于设计变更工程量增加12%,为此承包人分析对安全度汛和工期的影响,按监理人的变更意向书要求,提交了包括变更工作计划、措施等内容的实施方案。事件四:截至2013年1月底累计完成合同金额为1920万元,2013年2月份经监理人认可的已实施工程价款为98万元。问题:1.写出事件一中承包人提交的开工报审表主要内容。2.指出表2-1中控制性节点工期T的最迟时间,说明理由。3.根据事件二,说明大坝加固项目施工进度计划(图2)应修订的主要内容。4.根据事件三,分析在施工条件不变的情况下(假定匀速施工),变更事项对大坝安全度汛目标的影响。5.计算2013年2月份发包人应支付承包人的工程款(计算结果保留2位小数)。
发布时间:2020年05月13日 15:20 中迅网校 阅读量:790

某水库除险加固工程的主要内容有泄洪闸加固、灌溉涵洞拆除重建、大坝加固。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除重建分别安排在两个非汛期施工。施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期导流要求。承包人依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定:(1)签约合同价为2200万元,工期19个月(每月按30天计,下同),2011年10月1日开工。(2)开工前,发包人按签约合同价的10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/(F2-F1)S计算,其中F1=20%,F2=90%。(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。(4)控制性节点工期如表2-1所示:施工中发生以下事件:事件一:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。事件二:大坝加固项目计划于2011年10月1日开工,2012年9月30日完工。承包人对大坝加固项目进行了细化分解,并考虑施工现场资源配备和安全度汛要求等因素,编制了大坝加固项目各工作的逻辑关系表(如表2-2)。其中大坝安全度汛目标为,重建迎水面护坡、新建坝身混凝土防渗墙两项工作必须在2012年5月底前完成。根据表2-2,承包人绘制了大坝加固项目施工进度计划如图2所示。经检查发现图2有错误,监理人要求承包人根据表2-2对图2进行修订。事件三:F工作由于设计变更工程量增加12%,为此承包人分析对安全度汛和工期的影响,按监理人的变更意向书要求,提交了包括变更工作计划、措施等内容的实施方案。事件四:截至2013年1月底累计完成合同金额为1920万元,2013年2月份经监理人认可的已实施工程价款为98万元。问题:1.写出事件一中承包人提交的开工报审表主要内容。2.指出表2-1中控制性节点工期T的最迟时间,说明理由。3.根据事件二,说明大坝加固项目施工进度计划(图2)应修订的主要内容。4.根据事件三,分析在施工条件不变的情况下(假定匀速施工),变更事项对大坝安全度汛目标的影响。5.计算2013年2月份发包人应支付承包人的工程款(计算结果保留2位小数)。

查看答案

分享到:

上一题:某平原区枢纽工程由泵站、节制闸等组成,采用闸、站结合布置方式,泵站与节制闸并排布置于调水河道,中间设分流岛,如图1所示。泵站共安装4台立式轴流泵,装机流量100m3/s,配套电机功率4×1600kW;节制闸最大过闸流量960m3/s。建筑物地基地层结构从上至下依次为淤泥质黏土、中粉质壤土、重粉质壤土、粉细砂、中粗砂等,其中粉细砂和中粗砂层为承压含水层,承压水位高于节制闸底板高程。节制闸基础采用换填水泥土处理。泵站基坑最大开挖深度为10.5m,节制闸基坑最大开挖深度为6.0m(包括换土层厚度)。该枢纽工程在施工期间发生如下事件:事件一:为方便施工导流和安全度汛,施工单位计划将泵站与节制闸分两期实施,在分流岛部位设纵向围堰,上、下游分期设横向围堰,如图1所示。纵、横向围堰均采用土石结构。在基坑四周布置单排真空井点进行基坑降水。事件二:泵站厂房施工操作平台最大离地高度38.0m,节制闸启闭机房和桥头堡施工操作平台最大离地高度35.0m。施工单位采用满堂脚手架进行混凝土施工,利用塔吊进行混凝土垂直运输,其中厂房外部走廊采用外悬挑脚手架施工。厂房内桥式起重机安装及室内装饰工程采用移动式操作平台施工,泵站机组利用桥式起重机进行安装;节制闸启闭机房施工时进行闸门安装(交叉作业),闸门在铺盖上进行拼装。事件三:施工单位为加强施工安全生产管理,在施工区入口处悬挂“五牌一图”,对施工现场的“三宝”、“四口”、“五临边”作出明确规定和具体要求。问题:1.指出本枢纽工程等别、主要建筑物级别以及施工围堰的洪水标准范围。2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什么?3.事件一中基坑降水方案是否可行,为什么?你认为合适的降水方案是什么?4.根据事件二的施工方案以及工程总体布置,指出本工程施工现场可能存在的重大危险源(部位或作业)。5.事件三中提到的“四口”指的是什么? 下一题:某新建水库工程由混凝土面板堆石坝、溢洪道、引水发电系统等主要建筑物组成。其中,混凝土面板堆石坝最大坝高95m,坝顶全长222m,坝体剖面图如图3所示。承包人甲中标承担该水库工程的施工任务,施工过程中发生如下事件:事件一:由于异常恶劣天气原因,工程开工时间比原计划推迟,综合考虑汛前形势和承包人甲的施工能力,项目法人直接指定围堰工程由分包人乙实施。承包人甲同时提出将混凝土面板浇筑分包给分包人丙实施的要求,经双方协商,项目法人同意了承包人甲提出的要求,并签订协议,协议中要求承包人甲对两个分包人的行为向项目法人负全部责任。事件二:当大坝填筑到一定高程时,为安全度汛,承包人甲对堆石坝体上游坡面采取了防渗固坡处理措施。事件三:混凝土面板采用滑模施工,脱模后的混凝土及时进行了修整和养护。问题:1.指出图3中A、B、C所代表的坝体分区名称及相应主要作用。2.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),指出事件一中项目法人行为的不妥之处,并说明理由。3.根据《混凝土面板堆石坝施工规范》(SL49-94),列举事件三中承包人甲可采取的防渗固坡处理措施。4.指出事件三中混凝土面板养护的起止时间和养护的具体措施。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
