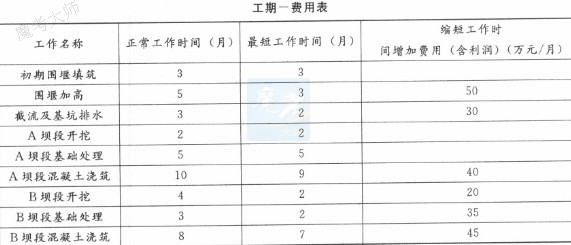

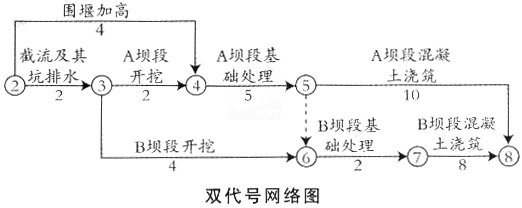

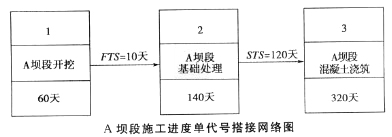

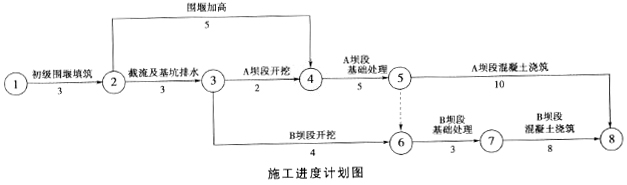

某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定:①签约合同价为4500万元,工期为24个月,2011年9月1日开工,2011年12月1日截流。②开通前,发包人按约定签约合同10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/[(F2-F1)S]计算,其中F1=20%,F2=90%。③从第一个月起,按工程进度款5%的比例扣留工程质量保证金。由承包人编制,并经监理人批准的施工进度计划如下图所示(单位:月,每月按30天计)。本工程在施工过程中发生以下事件:事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:①截流时间推迟到2012年2月1日;②“围堰加高”须在2012年5月30日(含5月30日)前完成;③完工日期不变,调整进度计划;④承包人依据工期一费用表(见下表),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并批准。事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。事件三:结合现场及资源情况,承包人对新的施工进度计划进行了局部调整,A坝段采用搭接施工,其单代号搭接网络如下图所示。问题:1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。2.根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算施工所增加的总费用。3.根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。4.计算承包人2012年3月份进度付款申请单中有关款项的金额。5.根据事件三,分别指出“A坝段基础处理”和“A坝段混凝土浇筑”的最早开始日期。
发布时间:2020年05月13日 15:21 中迅网校 阅读量:968

某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。合同约定:①签约合同价为4500万元,工期为24个月,2011年9月1日开工,2011年12月1日截流。②开通前,发包人按约定签约合同10%向承包人支付工程预付款,工程预付款的扣回与还清按R=A(C-F1S)/[(F2-F1)S]计算,其中F1=20%,F2=90%。③从第一个月起,按工程进度款5%的比例扣留工程质量保证金。由承包人编制,并经监理人批准的施工进度计划如下图所示(单位:月,每月按30天计)。本工程在施工过程中发生以下事件:事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。承包人据此向监理人递交了索赔意向通知书,后经双方协商达成如下事项:①截流时间推迟到2012年2月1日;②“围堰加高”须在2012年5月30日(含5月30日)前完成;③完工日期不变,调整进度计划;④承包人依据工期一费用表(见下表),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并批准。事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。事件三:结合现场及资源情况,承包人对新的施工进度计划进行了局部调整,A坝段采用搭接施工,其单代号搭接网络如下图所示。问题:1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。2.根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算施工所增加的总费用。3.根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。4.计算承包人2012年3月份进度付款申请单中有关款项的金额。5.根据事件三,分别指出“A坝段基础处理”和“A坝段混凝土浇筑”的最早开始日期。

查看答案

分享到:

上一题:某大型水闸工程建于土基上,其平面布置示意图如下图所示。该闸在施工过程中发生如下事件:事件一:为加强工程施工安全生产管理,工程开工前,水行政主管部门对施工企业的“三类人员”安全生产考核合格证进行了检查;项目法人组织制定了本工程项目建设质量与安全事故应急预案,落实了事故应急保障措施。事件二:为加快施工进度,上游翼墙及铺盖施工时,施工单位安排两个班组,分别按照上游翼墙I→铺盖1→铺盖2→铺盖3→铺盖4→铺盖5和上游翼墙Ⅱ→铺盖10→铺盖9→铺盖8→铺盖7→铺盖6的顺序同步施工。事件三:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影响正常使用。裂缝处理延误工期40天、增加费用32万元。事件四:桥头堡混凝土施工中,两名工人沿上、下脚手架的斜道向上搬运钢管时,不小心触碰到脚手架斜道外侧不远处的380V架空线路,造成1人死亡、1人重伤。事故调查中发现脚手架外缘距该架空线路最小距离为2.0m。问题:1.根据《关于印发水利工程建设安全生产监督检查导则的通知》(水安监[2011]475号)和《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),事件一中的“三类人员”是指哪些人员?事故应急保障措施分为哪几类?2.指出事件二中上游翼墙及铺盖施工方案的不妥之处,并说明正确做法。3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),确定水利工程质量事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?4.指出事件四中脚手架及斜道架设方案在施工用电方面的不妥之处。根据《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),水利工程建设质量与安全事故共分为几级?事件四的质量与安全事故属于哪一级? 下一题:某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量为1100m3/s。工程平面布置示意图(单位:m)如下图所示。施工合同约定工程施工总工期为3年。工程所在地主汛期为6~9月份,扩建新闸、加固老闸安排在非汛期施工,相应施工期设计洪水水位为10.0m,该工程施工中发生了如下事件:事件一:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如上图所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后'认为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。事件二:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,其中施工围堰采用均质土围堰,围堰工程级别为4级,波浪高度为0.8m。事件三;施工单位在围堰施工完毕后,立即进行基坑初期排水,基坑初期水深为6.0m。开始排水的当天下午,基坑水位下降了2.0m,此时围堰顶部在基坑侧局部出现纵向裂缝,边坡出现坍塌现象。施工单位及时采取措施进行处理,处理完成并经监理单位同意后继续进行后续工作。事件四:新闸闸室地基采用沉井基础,施工单位经项目法人同意选择符合资质条件符合的某专业基础处理公司进行施工,并要求该公司选派符合要求的注册建造师担任项目负责人。问题:1.根据事件一,提出适宜的施工导流方案及相应的施工组织方案。2.根据《水利水电工程施工组织设计规范》(SL303-2004),计算事件二中施工围堰的设计顶高程;该围堰的边坡稳定安全系数最小应为多少?3.根据事件三,施工单位计算确定基坑初期排水设施时,应考虑的主要因素有哪些?4.根据事件三,基坑围堰出现险情后,施工单位应采取哪些技术措施?5.根据《注册建造师执业工程规模标准》,分析事件四中沉井工程的注册建造师执业工程规模标准以及该项目负责人应具有的注册建造师级别。
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
