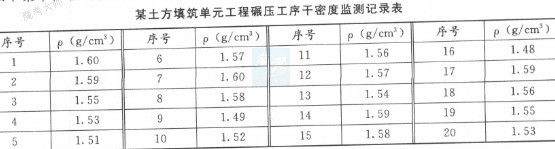

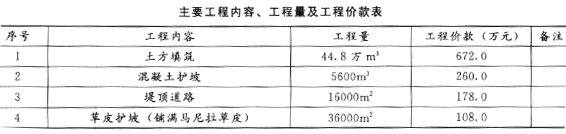

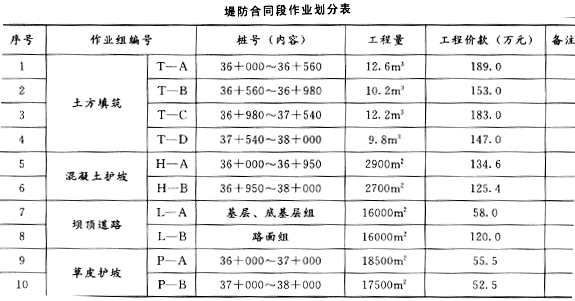

某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水行政主管部门组建,质量监督机构为该市水利工程质量监督站。该项目中一段堤防工程为一新建施工合同段,全长2.0km,为黏性土料均质堤,由某施工单位承建。该合同签约合同价为1460万元,主要工程内容、工程量及工程价款如下表所示。施工过程中发生如下事件:事件一:施工单位根据现场具体情况,将土方填筑、混凝土护坡、堤顶道路、草皮护坡工程施工分别划分为4个、2个、2个、2个作业组,具体情况如下表所示。主体工程开工前,项目法人组织监理、设计、施工等单位对本合同段工程进行了项目划分。分部工程项目划分时,要求同种类分部工程的工程量差值不超过50%,不同种类分部工程的投资差额不超过1倍。事件二:因现有水利水电工程单元工程质量评定标准中无草皮护坡质量标准,施工单位在开工前组织编制了草皮护坡工程质量标准,由本工程质量监督机构批准后实施。事件三:工程开工后,施工单位按规范规定对土质堤基进行了清理。事件四:土方填筑开工前,对料场图样进行了击实试验,得出土料最大干密度为1.60g/cm3,设计压实度为95%。某土方填筑单元工程的土方填筑碾压工序干密度检测结果如下表所示,表中不合格点分布不集中;该工序一般项目检测点合格率为92%,且不合格点不集中;各项报验资料均符合要求。事件五:施工至2013年5月底,本合同段范围内容的工程项目已全部完成,所包括的分部工程已通过了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据此,施工单位向项目法人申请合同工程完工验收。问题:1.根据背景资料,请指出本合同段单位工程、分部工程项目划分的具体结果,并简要说明堤防工程中的单位工程、分部工程项目划分原则。2.根据《水利水电工程单元工程施工质量评定表填表说明与示例(试行)》(办建管[2002]182号),指出并改正事件二的不妥之处。3.根据《堤防工程施工规范》(SL260-1998),说明事件三堤防清基的主要技术要求。4.根据《水利水电单元工程施工质量验收评定标准—堤防工程》(SL634-2012),评定事件四中碾压工序的质量等级并说明理由。5.根据《水利水电建设工程验收规程》(SL223-2008),除事件五所述内容外,合同工程完工验收还应具备哪些条件?
发布时间:2020年05月13日 15:21 中迅网校 阅读量:993

某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法人由某省某市水行政主管部门组建,质量监督机构为该市水利工程质量监督站。该项目中一段堤防工程为一新建施工合同段,全长2.0km,为黏性土料均质堤,由某施工单位承建。该合同签约合同价为1460万元,主要工程内容、工程量及工程价款如下表所示。施工过程中发生如下事件:事件一:施工单位根据现场具体情况,将土方填筑、混凝土护坡、堤顶道路、草皮护坡工程施工分别划分为4个、2个、2个、2个作业组,具体情况如下表所示。主体工程开工前,项目法人组织监理、设计、施工等单位对本合同段工程进行了项目划分。分部工程项目划分时,要求同种类分部工程的工程量差值不超过50%,不同种类分部工程的投资差额不超过1倍。事件二:因现有水利水电工程单元工程质量评定标准中无草皮护坡质量标准,施工单位在开工前组织编制了草皮护坡工程质量标准,由本工程质量监督机构批准后实施。事件三:工程开工后,施工单位按规范规定对土质堤基进行了清理。事件四:土方填筑开工前,对料场图样进行了击实试验,得出土料最大干密度为1.60g/cm3,设计压实度为95%。某土方填筑单元工程的土方填筑碾压工序干密度检测结果如下表所示,表中不合格点分布不集中;该工序一般项目检测点合格率为92%,且不合格点不集中;各项报验资料均符合要求。事件五:施工至2013年5月底,本合同段范围内容的工程项目已全部完成,所包括的分部工程已通过了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据此,施工单位向项目法人申请合同工程完工验收。问题:1.根据背景资料,请指出本合同段单位工程、分部工程项目划分的具体结果,并简要说明堤防工程中的单位工程、分部工程项目划分原则。2.根据《水利水电工程单元工程施工质量评定表填表说明与示例(试行)》(办建管[2002]182号),指出并改正事件二的不妥之处。3.根据《堤防工程施工规范》(SL260-1998),说明事件三堤防清基的主要技术要求。4.根据《水利水电单元工程施工质量验收评定标准—堤防工程》(SL634-2012),评定事件四中碾压工序的质量等级并说明理由。5.根据《水利水电建设工程验收规程》(SL223-2008),除事件五所述内容外,合同工程完工验收还应具备哪些条件?

查看答案

分享到:

上一题:某大(2)型泵站工程施工招标文件根据《水利水电工程标准施工招标文件》(2009牟版)编制。专用合同条款规定:钢筋由发包人供应,投标人按到工地价3800元/t计算预算价格,税前扣除;管理所房屋列为暂估价项目,金额为600万元。某投标人编制的投标文件部分内容如下:(1)已标价工程量清单中,钢筋制作与安装单价分析如下表所示。(2)混凝土工程施工方案中,混凝土施工工艺流程如下图所示。(3)资格审查资料包括“近3年财务状况表”、“近5年完成的类似项目情况表”等相关表格及其证明材料复印件。问题:1.将“管理所房屋”列为暂估价项目需符合哪些条件?2.根据“钢筋制作与安装单价分析表”回答下列问题:(1)指出甲、乙、丙分别代表的名称;(2)计算扣除钢筋材料价(丁)和税金(戊)(计算结果保留两位小数);(3)分别说明钢筋的数量取为“1.05”、单价取为“3858.2”的理由。3.除名称、价格和扣除方式外,专用合同条款中关于发包人供应钢筋还需明确哪些内容?4.指出“混凝土施工工艺流程图”中A、B、C、D、E分别代表的工序名称。5.资格审查资料中“近3年财务状况表”和“近5年完成的类似项目情况表”分别应附哪些证明材料? 下一题:重力坝坝体内部混凝土采用粉煤灰硅酸盐水泥的主要目的是()。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
