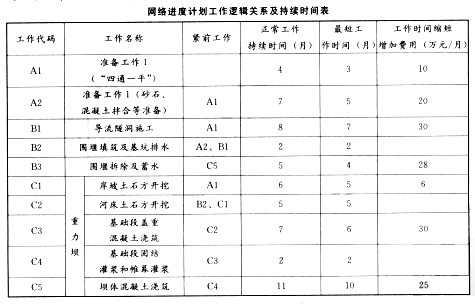

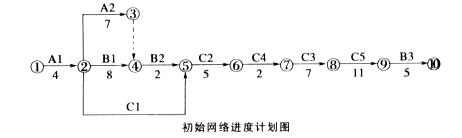

某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:①2005年12月1日进场准备(指“四通一平”);②围堰填筑及基坑排水在2006年11月1日开始;③围堰拆除及蓄水在2009年6月1日前结束。施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间如下表所示。注:①重力坝混凝土总工程量为430万m³;②每月按30天计。施工过程中发生如下事件:事件一:技术人员根据上表绘制的初始网络进度计划如下图所示。项目部技术负责人审核时发现,网络进度计划工作逻辑关系及持续时间表中的工作逻辑关系及持续时间正确合理,初始网络进度计划图中部分逻辑关系有错,且不能满足节点工期要求。技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。事件二:由于未能及时提供场地,C1工作于2006年7月10日开始,承包人按监理人的要求采取了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。事件三:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求。事件四:重力坝混凝土浇筑,至2008年6月30日累计完成工程量为300万m³。现场混凝土制备、运输、浇筑能力为22万m³/月。问题:1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。2.根据事件二,分析承包人提出的索赔要求的合理性。3.根据事件三,分析说明承包人是否应该获得增加费用4万元的索赔。4.根据事件四,判断重力坝的混凝土浇筑能否按期完成,并说明理由。
发布时间:2020年05月13日 15:21 中迅网校 阅读量:1209

某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:①2005年12月1日进场准备(指“四通一平”);②围堰填筑及基坑排水在2006年11月1日开始;③围堰拆除及蓄水在2009年6月1日前结束。施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间如下表所示。注:①重力坝混凝土总工程量为430万m³;②每月按30天计。施工过程中发生如下事件:事件一:技术人员根据上表绘制的初始网络进度计划如下图所示。项目部技术负责人审核时发现,网络进度计划工作逻辑关系及持续时间表中的工作逻辑关系及持续时间正确合理,初始网络进度计划图中部分逻辑关系有错,且不能满足节点工期要求。技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。事件二:由于未能及时提供场地,C1工作于2006年7月10日开始,承包人按监理人的要求采取了赶工措施,经170天完成任务,赶工费用2万元,承包人据此提出了赶工费和工期的索赔要求。事件三:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出了索赔要求。事件四:重力坝混凝土浇筑,至2008年6月30日累计完成工程量为300万m³。现场混凝土制备、运输、浇筑能力为22万m³/月。问题:1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。2.根据事件二,分析承包人提出的索赔要求的合理性。3.根据事件三,分析说明承包人是否应该获得增加费用4万元的索赔。4.根据事件四,判断重力坝的混凝土浇筑能否按期完成,并说明理由。

查看答案

分享到:

上一题:根据《水土保持法》,生产建设项目中的水土保持设施应当与主体工程同时()。 下一题:某水利枢纽工程建设内容包括大坝、溢洪道、水电站等建筑物。该工程由某流域管理机构组建的项目法人负责建设,某施工单位负责施工,在工程施工过程中发生如下事件:事件一:溢洪道施工需要进行爆破作业,施工单位使用一辆3.0t的小型载重汽车,将800kg的雷管、炸药等爆破器材集中装运至施工现场,现场使用起重能力为1.0t的小型起重设备,一次将上述爆破器材卸至地面,然后由人工分别运至仓库。事件二:在进行水电站深基坑开挖过程中,由于开挖边坡较陡,引起塌方,致3人死亡,2人重伤,1人轻伤。事故发生后,施工单位、项目法人立即向流域管理机构和当地水行政主管部门及安全生产监督管理部门如实进行了报告。在事故调查时发现,该工程施工前,施工单位已按安全生产的相关规定,并结合本工程的实际情况,编制了深基坑开挖专项施工方案,该方案编制完成后直接报监理单位批准实施。事件三:为创建文明建设工地,施工单位根据水利系统文明建设工地的相关要求,在施工现场大门口悬挂“五牌一图”,并制定了相关管理制度。在大坝地基处理、溢洪道和水电站厂房底板施工完成后,已完工程量达到全部建安工程量的25%时,施工单位向水利部申报水利系统文明建设工地。问题:1.指出并改正事件一关于爆破器材运输与装卸作业的不妥之处。2.根据《水利工程建设重大质量与安全事故应急预案》,指出事件二中的质量与安全事故等级。事故发生后,施工单位、项目法人的上报程序有无不妥之处?施工单位编制的基坑开挖专项施工方案的报批过程有无不妥之处?如有,请分别说明理由。3.根据水利系统文明建设工地的相关规定,施工单位在施工现场大门口悬挂的“五牌一图”分别是什么?4.该工程是否符合申报水利系统文明建设工地的基本条件?为什么?指出并改正申报工作中还有哪些不妥之处。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
