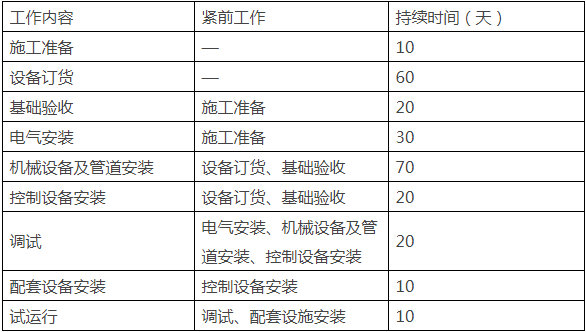

某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期、工作内容、设备交货时间、逻辑关系及工作持续时间(见下表)编制了施工进度计划。
在计划实施过程中,电气安装滞后10d,调试滞后3d。
设备订货前,安装公司认真对供货商进行了考察,并在技术、商务评审的基础上对供货商进行了综合评审,最终选择了各方均满意的供货商。
由于安装公司进场后,未向当地(市级)特种设备安装监督部门书面告知,致使安装工作受阻,经补办相关手续后,工程得以顺利进行。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
问题:

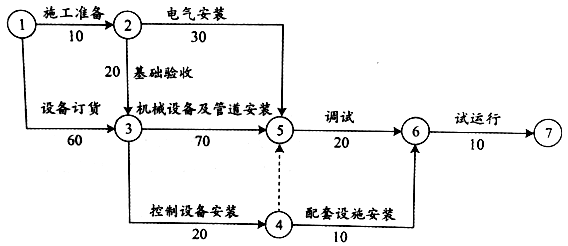

1.根据“制氧站安装公司工作内容、逻辑关系及持续时间表”计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?分别说明理由。
2.设备采购前的综合评审除考虑供货商的技术和商务外,还应从哪些方面进行综合评价?
3.安装公司开工前向当地(市级)安全监督部门提交哪些书面告知材料?
4.制氧机法兰与管道法兰的偏差应在何种状态下进行检验?检验的内容有哪些?
分享到:
