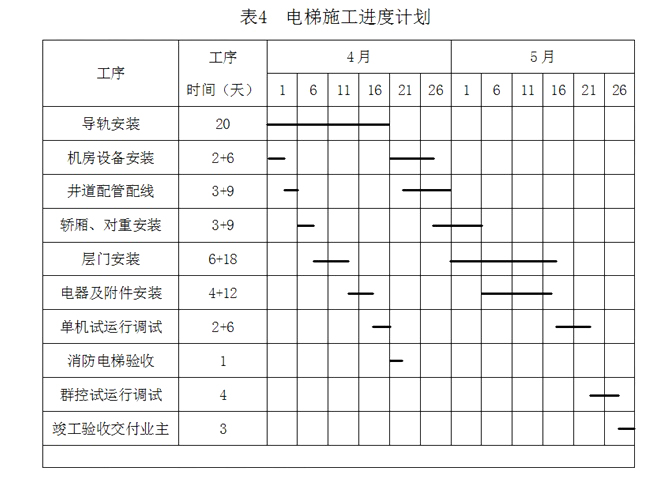

某安装公司承接一商务楼(地上30层、地下2层)的电梯安装工程,工程有32层32站拽引式电梯8台,工期为90天,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架.机房及层门预留孔的安全技术措施由建筑公司实施。安装公司项目部进场后,将拟按照的电梯工程,书面告知了电梯安装工程所在地的特种设备安全监督部门,并按台同要求编制了电梯施工方案和电梯施工进度计划(见表4)。电梯安装前,项目部对机房的设备基础.井道的建筑结构进行检测,土建施工质量均符合电梯安装要求:曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔吊及施工升降机将部件搬运到位。安装中,项目部重点关注了层门等部件的安全技术要求,消防点滴施工进度计划完成,并验收台格。施工进度到客梯单机试运行调试时,有一台客梯轿厢晃动厉害,经检查时候导轨的安装精度没达到技术要求,安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定,使单机试运行此原工序多用了3天,其后面的工序(群控试运行调试.竣工验收)均按工序时间实施,电梯安装工程比合同工期提前完工,交付业主。如图:问题:1.电梯安装前,项目部应提供哪些安装资料?2.项目部在机房、井道的检查中,应关注哪几项安全技术措施?3.消防电梯从开工到验收合格用了多少天?电梯安装工程合同比合同工期提前了多少天?4.影响导轨安装精度的因素有几个?5.电梯完工后应向哪个机构申请消防验收?写出电梯层门的验收要求。
分享到:
