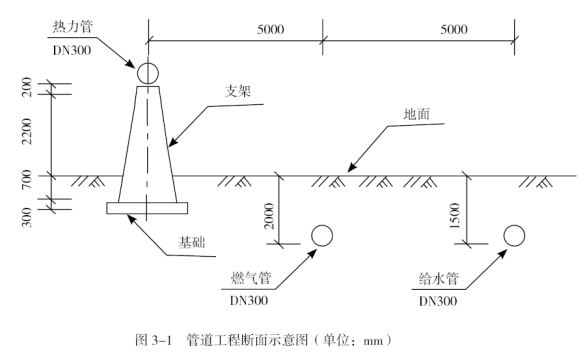

背景资料:某管道铺设工程项目,长为1km,工程内容包括燃气、给水、热力等项目,热力管道采用支架铺设,合同工期为80天,断面布置如下图所示。建设单位采用公开招标方式发布招标公告,有3家单位报名参加投标,经审核,只有甲、乙2家单位符合合格投标人条件,建设单位为了加快工程建设,决定由甲施工单位中标。开工前,甲施工单位项目部编制了总体施工组织设计,内容包括:(1)确定了各种管道的施工顺序为:燃气管→给水管→热力管;(2)确定了各种管道施工工序的工作顺序如下表所示,同时绘制了网络计划进度图(见下图)。在热力管道排管施工过程中,由于下雨影响停工1天。为保证按时完工,项目部采取了加快施工进度的措施。问题:1.建设单位决定由甲施工单位中标是否正确?说明理由。2.给出项目部编制各种管道施工顺序的原则。3.项目部加快施工进度应采取什么措施?4.写出网络计划进度图中代号A和各种管道施工工序工作顺序表中代号B、C、D、E代表的工作内容。5.列式计算网络计划进度图的工期,并判断工程施工是否满足合同工期要求,同时给出关键线路。(关键线路用网络计划进度图中代号“①~⑩”及“→”表示)
发布时间:2020年05月13日 16:31 中迅网校 阅读量:805

背景资料:
某管道铺设工程项目,长为1km,工程内容包括燃气、给水、热力等项目,热力管道采用支架铺设,合同工期为80天,断面布置如下图所示。建设单位采用公开招标方式发布招标公告,有3家单位报名参加投标,经审核,只有甲、乙2家单位符合合格投标人条件,建设单位为了加快工程建设,决定由甲施工单位中标。开工前,甲施工单位项目部编制了总体施工组织设计,内容包括:
(1)确定了各种管道的施工顺序为:燃气管→给水管→热力管;

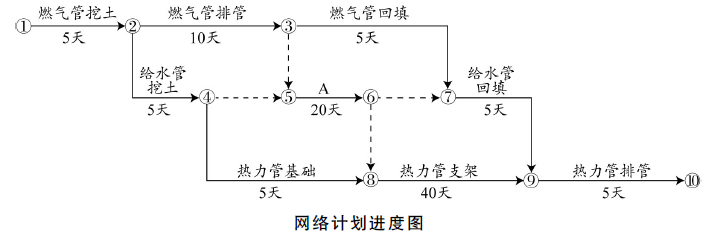

(2)确定了各种管道施工工序的工作顺序如下表所示,同时绘制了网络计划进度图(见下图)。
在热力管道排管施工过程中,由于下雨影响停工1天。为保证按时完工,项目部采取了加快施工进度的措施。
问题:
1.建设单位决定由甲施工单位中标是否正确?说明理由。
2.给出项目部编制各种管道施工顺序的原则。
3.项目部加快施工进度应采取什么措施?
4.写出网络计划进度图中代号A和各种管道施工工序工作顺序表中代号B、C、D、E代表的工作内容。
5.列式计算网络计划进度图的工期,并判断工程施工是否满足合同工期要求,同时给出关键线路。(关键线路用网络计划进度图中代号“①~⑩”及“→”表示)

查看答案

分享到:

上一题:某公司承建一段区间隧道,长度为1.2km,埋深(覆土深度)为8m,净宽为5.6m,净高为5.5m,支护结构形式采用钢拱架一钢筋网喷射混凝土,辅以超前小导管注浆加固。区间隧道上方为现况城市道路,道路下埋置有雨水、污水、燃气、热力等管线,地质资料揭示,隧道围岩等级为Ⅳ、Ⅴ级。区间隧道施工采用暗挖法,施工时遵循浅埋暗挖技术“十八字”方针,根据隧道的断面尺寸、所处地层、地下水等情况,施工方案中开挖方法选用正台阶法,每循环进尺为1.5m。隧道掘进过程中,突发涌水,导致土体坍塌事故,造成3人重伤。事故发生后,现场管理人员立即向项目经理报告,项目经理组织有关人员封闭事故现场,采取有效措施控制事故扩大,开展事故调查,并对事故现场进行清理,将重伤人员送医救治,事故调查发现,导致事故发生的主要原因有:(1)由于施工过程中地表变形,导致污水管道突发破裂涌水;(2)超前小导管支护长度不足,实测长度仅为2m;两排小导管沿隧道纵向无搭接,不能起到有效的超前支护作用;(3)隧道施工过程中未进行监测,无法对事故发生进行预测。问题:1.根据《生产安全事故报告和调查处理条例》的规定,本次事故属于哪种等级?指出事故调查组织形式的错误之处?说明理由。2.分别指出事故现场处理方法、事故报告的错误之处,并给出正确做法。3.隧道施工中应该对哪些主要项目进行监测?4.根据背景资料,小导管长度应该大于多少米?两排小导管纵向搭接长度一般不小于多少米? 下一题:背景资料:某公司中标承建该市城郊接合部交通改扩建高架工程,该高架上部结构为现浇预应力钢筋混凝土连续箱梁,桥梁底板距地面高15m,宽17.5m,主线长720m,桥梁中心轴线位于既有道路边线,在既有道路中心线附近有埋深1.5m的现状DN500自来水管道和光纤线缆,平面布置如下图所示。高架桥跨越132m鱼塘和菜地,设计跨径组合为41.5+49+41.5m,其余为标准联,跨径组合为(28+28+28)m×7联,支架法施工。下部结构为:H型墩身下接10.5m×6.5m×3.3m承台(埋深在光纤线缆下0.5m),承台下设有直径1.2m,深18m的人工挖孔灌注桩。项目部进场后编制的施工组织设计提出了“支架地基加固处理”和“满堂支架设计”两个专项方案。在“支架地基加固处理”专项方案中,项目部认为在支架地基预压时荷载应是不小于支架地基承受的混凝土结构物恒载的1.2倍即可,并根据相关规定组织召开了专家论证会,邀请了含本项目技术负责人在内的四位专家对方案内容进行了论证。专项方案经论证后,专家组提出了应补充该工程上部结构施工流程及支架地基预压荷载验算需修改完善的指导意见。项目部未按专家组要求补充该工程上部结构施工流程和支架地基预压荷载验算,只将其他少量问题作了修改,上报项目总监和建设单位项目负责人审批时未能通过。问题:1.写出该工程上部结构施工流程(自箱梁钢筋验收完成到落架结束,混凝土采用一次浇筑法。)2.编写“支架地基加固处理”专项方案的主要因素是什么?3.“支架地基加固处理”后的合格判定标准是什么?4.项目部在支架地基预压方案中,还有哪些因素应进入预压荷载计算?5.该项目中除了“DN500自来水管道、光纤线缆保护方案”和“预应力张拉专项方案”以外,还有哪些内容属于“危险性较大的分部分项工程”范围未上报专项方案,请补充。6.项目部邀请了含本项目负责人在内的四位专家对两个专项方案进行论证的结果是否有效?如无效,请说明理由并写出正确做法。
