某装饰工程共有墙纸裱糊、墙面软包两项相互独立的施工过程,每项施工过程包括备料、运输、现场施工三项工作,墙纸裱糊各项工作的持续时间分别为2、1、6天,墙面软包各项工作的时间分别是3、2、4天;由于运输工具的限制,每天只能运输一项施工过程的材料,该装饰工程的最短施工工期是()。
9
10
12
11

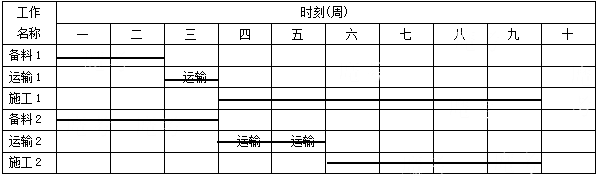

墙纸裱糊和墙面软包的运输分别是第3天和第4~5天,不受运输工具的限制,工期分别为:2+1+6=9天,3+2+4=9天,所以最短施工工期是9天。
分享到:
