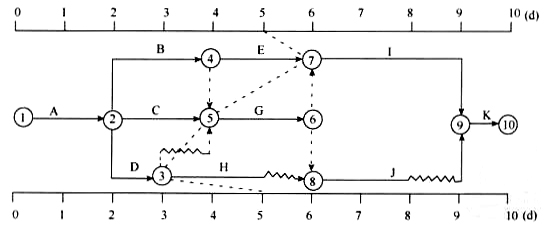

某工程双代号时标网络计划,在第5天末进行检查得到的实际进度前锋线如下图所示,正确的有()。
H工作还剩1d机动时间
总工期缩短1d
H工作影响总工期1d
E工作提前1d完成
G工作进度落后1d
答案DE。本题考核的是实际进度前锋线的分析运用。第5天末检查时,H工作拖后2d,工作H的总时差为2d,没有剩余机动时间,也不影响总工期,故选项A、C错误。第5天末检查时,E工作提前1d,D选项正确。“由于工作E提前1d,工作G落后1d,G是新的关键工作,E不再是关键工作,故总工期影响一天”,选项B错误。
