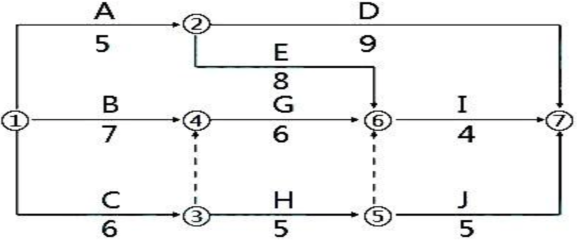

由分部工程双代号网络计划如下图所示,则工作C的自由时差为()天。
1
2
3
0
原文:自由时差(FFi-j),是指在不影响其紧后工作最早开始的前提下,工作i-j可以利用的机动时间。P131原文:当工作i-j有紧后工作j-k时,其自由时差应为:FFi-j=ESj-k-EFi-j图中C工作的紧后工作为工作G和工作H,计算可知,ES(G)=7,ES(H)=6,EF(C)=6,则FF(C)=min(ES(G)-EF(C):ES(H)-EF(C))=min(7-6:6-6)=0,故选D
