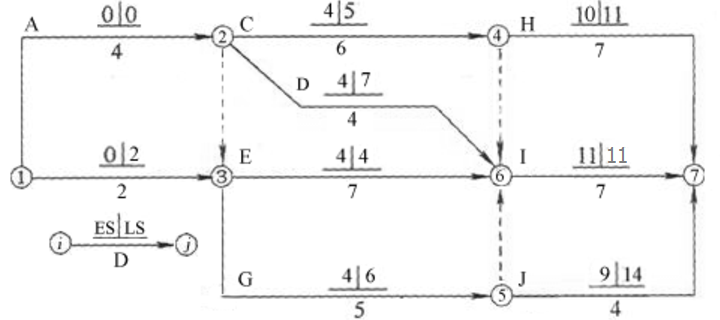

某工程双代号网络计划如下图所示(时间单位:天),图中已标出各项工作的最早开始时间ES和最迟开始时间LS。该计划表明()。
工作1-3的总时差和自由时差相等
工作2-6的总时差和自由时差相等
工作3-5的总时差和自由时差分别为2和0天
工作5-7的总时差和自由时差相等
工作2-4和工作3-6均为关键工作
,答案ACDE。首先按快算法求解并画出进度计划图。工作1-3的自由时差为2,而其紧后工作3-6是在关键线路上,所以总时差也为2工作2-6的分析同AC工作3-5的自由时差为0,而总时差则为2工作5-7的总时差和自由时差是相等的。E3-6为关键工作,而2-4则不是
