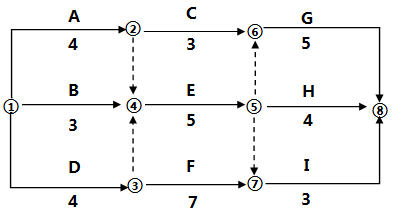

某建设工程网络计划如下图(时间单位:天),工作C的自由时差是()天。
2
1
3
9版教材P139页本题考查的是双代号网络计划。自由时差,是指在不影响其紧后工作最早开始的前提下,可以利用的动机时间。工作C的最早完成时间为4+3=7天,而其紧后工作中的最早开始时间为4+5=9天,所以C的自由时差为9-7=2天。
