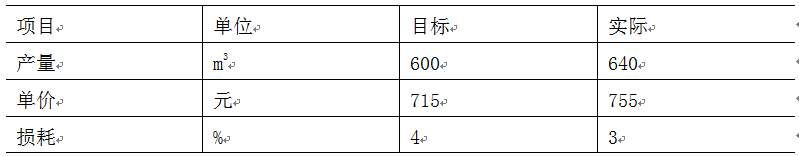

某商品混凝土目标成本与实际成本对比如下表,关于其成本分析方法,正确的有()。
产量增加使成本增加了28600元
实际成本与目标成本的差额是51536元
单价提高使成本增加26624元
该商品混凝土目标成本是497696元
损耗率下降使成本减少了4832元
目标:600*715*1.04=446160,所以D错误
产量增加为640,即第二步为640*715*1.04=475904,二者相减是29744,所以A错误
第三步,单价为755,则640*755*1.04=502528,与第二步相减是26624,所以C正确
第四步,损耗是3%,则640*755*1.03=497696,与第三步相减是-4832,所以E正确
三步的累计和是29744+26624-4832=51536。
