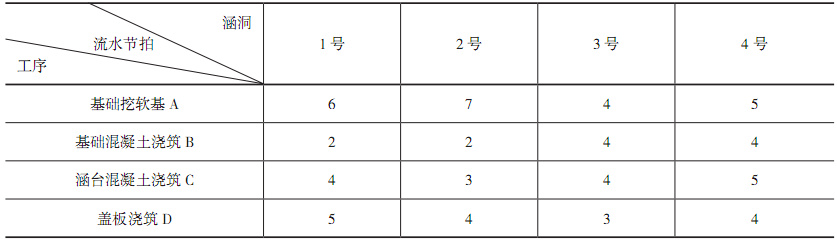

某施工单位承接的二级公路中有四道单跨2.0m×2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如下表:施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织四个专业作业队伍,按4号→3号→2号→1号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。问题:1.计算按顺序作业法组织四道涵洞施工的工期。2.计算按流水作业法组织施工的流水步距及总工期。3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加?5.补充基坑验收时缺漏的项目。
发布时间:2020年05月25日 14:22 中迅网校 阅读量:1003

某施工单位承接的二级公路中有四道单跨2.0m×2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如下表:施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织四个专业作业队伍,按4号→3号→2号→1号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。


问题:

1.计算按顺序作业法组织四道涵洞施工的工期。

2.计算按流水作业法组织施工的流水步距及总工期。

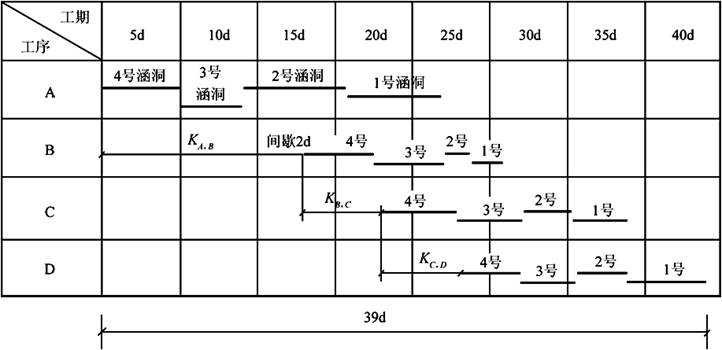

3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。

4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加?

5.补充基坑验收时缺漏的项目。

查看答案

分享到:

上一题:某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见下表,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956m。梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)(如下图所示),分批分次拆除支架。问题:1.计算梁自重和施工荷载作用下的弹性变形(保留小数点后三位)。2.计算该支架跨中需要设置的预拱度以及底板的立模标高(保留小数点后三位)。3.排列A、B、C三部分合理的拆除顺序。4.写出旧扣件外观质量可能存在的病害。5.写出架设本桥支架所需要的特殊工种。 下一题:用于公路路基的填料,其强度按()确定。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
