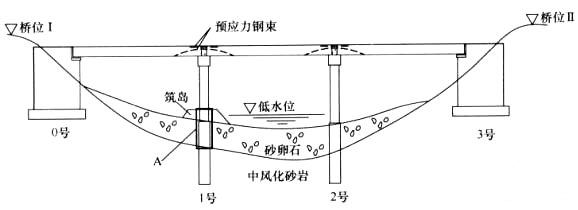

某施工单位甲承接了一座3×30m预应力混凝土先简支后连续梁桥工程,下部构造为重力式桥台和桩柱式桥墩,总体布置如下图所示。地质钻探资料揭示,1号、2号墩有厚度5~8m不等的砂卵石覆盖层,其强度大于25MPa,卵石平均粒径为20cm,持力层为中风化砂岩。设计要求桩基在低水位期间采用筑岛钻孔法施工。施工单位甲将桩基施工分包给施工单位乙,并签定了安全生产管理协议,明确了双方在安全隐患排查中的职责。桥梁上部结构的主要施工工序包括:①安装临时支座;②拆除临时支座;③安放永久支座;④架设T梁;⑤浇筑T梁接头混凝土;⑥现浇T梁湿接缝混凝土;⑦浇筑横隔板混凝土;⑧张拉二次预应力钢束。问题:1.开展1号墩顶测量放样时,应控制哪两项指标?2.A是什么临时设施,有何作用?3.根据地质条件,宜选用何种类型钻机施工?4.在双方签定的安全生产管理协议中,施工单位甲对事故隐患排查治理应负有哪些职责?5.对背景中上部结构主要施工工序进行排序(用圆圈的数字表示)。
