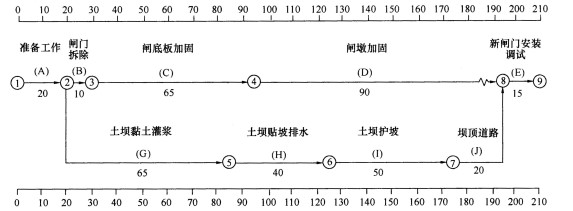

某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换;(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下(单位:天)。施工中发生如下事件:事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。事件4:D工作的进度情况如下表:问题:1.指出计划工期和关键线路,指出A工作和C工作的总时差。2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。3.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求。
发布时间:2020年05月24日 18:10 中迅网校 阅读量:1158

某水库除险加固工程内容有:(1)溢洪道的闸墩与底板加固,闸门更换;(2)土坝黏土灌浆、贴坡排水、护坡和坝顶道路重建。施工项目部根据合同工期、设备、人员、场地等具体情况编制了施工总进度计划,形成的时标网络图如下(单位:天)。施工中发生如下事件:事件1:由于发包人未能按期提供场地,A工作推迟完成,B、G工作第25天末才开始。事件2:C工作完成后发现底板混凝土出现裂缝,需进行处理,C工作实际持续时间为77天。事件3:E工作施工过程中吊装设备出现故障,修复后继续进行,E工作实际持续时间为17天。事件4:D工作的进度情况如下表:问题:1.指出计划工期和关键线路,指出A工作和C工作的总时差。2.分别指出事件1~事件3的责任方,并说明影响计划工期的天数。3.根据事件4,计算D工作在第60天末,计划应完成的累计工作量(万元),实际已完成的累计工作量(万元),分别占D工作计划总工作量的百分比;实际比计划超额(或拖欠)工作量占D工作计划总工作量的百分比。4.除A、C、E工作外,其他工作均按计划完成,计算工程施工的实际工期;承包人可向发包人提出多少天的延期要求。

查看答案

分享到:

上一题:水利水电工程注册建造师执业工程范围包括()等。 下一题:某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:1.水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。2.岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。施工过程中发生如下事件:事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10m处。作业中发生安全事故,造成1人死亡、2人重伤。事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥砂,并有逐渐加剧的趋势。问题:1.指出施工方案1中①~⑦工作的合理施工顺序。2.指出图中参数Wp、L1、L2、h的名称;改正施工方案2中关于爆破作业的不妥之处。3.改正事件1中的错误做法;根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级;事故发生后,项目法人还应向哪个部门报告?4.判断事件2的基坑险情类型,指出其抢护原则。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
