某省曹山湖堤防退建工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69g/cm³,最优含水率为19.3%,设计压实干密度为1.56g/cm³。该工程项目划分为一个单位工程,5个分部工程。某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段。第Ⅱ标段为该工程的一个分部工程,堤防长度2.5km,土方填筑量50万m³;其中编号为CS-Ⅱ-016的单元工程桩号为CS10+000~CS10+100,高程为▽18.5m~▽18.75m,宽度为40m,土方填筑量为1000m³。施工过程中发生了如下事件:事件1:施工单位于当年12月进场,当地气温在-5℃左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。事件2:施工单位按照《堤防工程施工质量评定与验收规程》(试行)SL239―1999的规定,对CS-Ⅱ-016单元工程质量进行了检查和检测,相关结果填于表1中。事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》SL176-2007的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程所含418个单元工程质量全部合格,其中276个单元工程量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故。经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格。事件4:该单位工程完工后,项目法人主持进行了单位工程验收。验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表及上述单位外的3名特邀专家组成。问题:1.根据事件1,结合本工程施工条件,施工单位在堤基处理方面的质量控制要求有哪些?2.改正表1中A、B两项内容填写的不要之处。3.根据事件2,指出表1中①~⑤项所代表的数据和内容。4.根据事件3,分析指出该分部工程质量结论在哪些方面不符合优良等级标准;指出该分部工程质量评定组织的不妥之处。5.根据事件4,指出该单位工程验收工作组组成方面的不妥之处。
发布时间:2020年05月25日 16:42 中迅网校 阅读量:1319

某省曹山湖堤防退建工程为3级,新建堤防填筑土料为黏性土,最大干密度为1.69g/cm³,最优含水率为19.3%,设计压实干密度为1.56g/cm³。该工程项目划分为一个单位工程,5个分部工程。某省水利水电建筑安装工程总公司承建该工程第Ⅱ标段。第Ⅱ标段为该工程的一个分部工程,堤防长度2.5km,土方填筑量50万m³;其中编号为CS-Ⅱ-016的单元工程桩号为CS10+000~CS10+100,高程为▽18.5m~▽18.75m,宽度为40m,土方填筑量为1000m³。施工过程中发生了如下事件:事件1:施工单位于当年12月进场,当地气温在-5℃左右。土方填筑前,施工单位按照强制性标准的要求对堤基进行了处理。事件2:施工单位按照《堤防工程施工质量评定与验收规程》(试行)SL239―1999的规定,对CS-Ⅱ-016单元工程质量进行了检查和检测,相关结果填于表1中。事件3:该分部工程施工结束后,根据《水利水电工程施工质量检验与评定规程》SL176-2007的规定,对该分部工程质量进行了评定,质量结论如下:该分部工程所含418个单元工程质量全部合格,其中276个单元工程量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故。经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为合格。事件4:该单位工程完工后,项目法人主持进行了单位工程验收。验收工作组由项目法人、勘测、设计、监理、施工、质量和安全监督机构、运行管理单位、法人验收监督管理机关等单位的代表及上述单位外的3名特邀专家组成。

问题:

1.根据事件1,结合本工程施工条件,施工单位在堤基处理方面的质量控制要求有哪些?

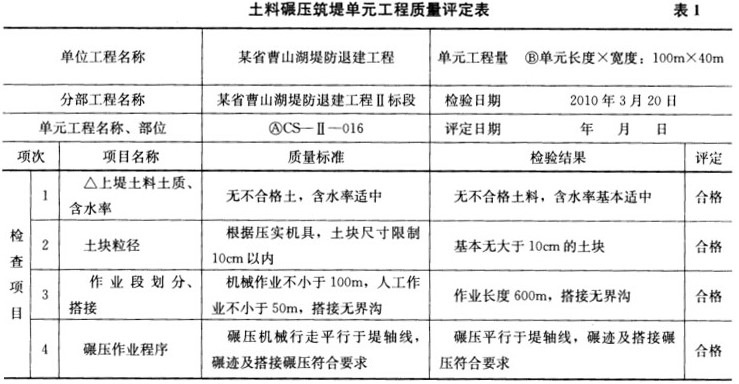

2.改正表1中A、B两项内容填写的不要之处。

3.根据事件2,指出表1中①~⑤项所代表的数据和内容。

4.根据事件3,分析指出该分部工程质量结论在哪些方面不符合优良等级标准;指出该分部工程质量评定组织的不妥之处。

5.根据事件4,指出该单位工程验收工作组组成方面的不妥之处。

查看答案

分享到:

上一题:某河道疏浚工程批复投资1500万元,项目法人按照《水利水电工程标准施工招标文件》编制了施工招标文件,招标文件规定不允许联合体投标。某投标人递交的投标文件部分内容如下:1.投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。2.施工组织设计采用80m³/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。3.拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。该投标人中标,并签订合同。施工期第1月完成的项目和工程量(或费用)如下:1.完成的项目有:①5km河道疏浚;②施工期自然回淤清除;③河道疏浚超挖;④排泥管安装拆除;⑤开工展布;⑥施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。2.完成的工程量(或费用)情况如下:河道疏浚工程量按示意图计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。问题:1.根据背景资料,指出该投标文件的组成文件中其他两项文件名称。2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管[2005]80号),投标文件中资格审查资料须提供的企业和人员证书有哪些?3.排水渠清理分包中,分包人须提供的项目负责人等有关人员属于本单位人员的证明材料有哪些?4.根据背景资料,施工期第1月可以计量和支付的项目有哪些?施工辅助工程中,其他辅助工程包括哪些内容?5.若80m³/h挖泥船单价为12元/m³,每月工程质量保证金按工程款的5%扣留,计算施工期第1月应支付的工程款和扣留的工程质量保证金。 下一题:沿渗流方向分层设置反滤,其反滤料粒径按()排列。
相关试题
重要提醒
检测到您的账号已在其他设备登录,
请重新登录
退出登录重新登录
